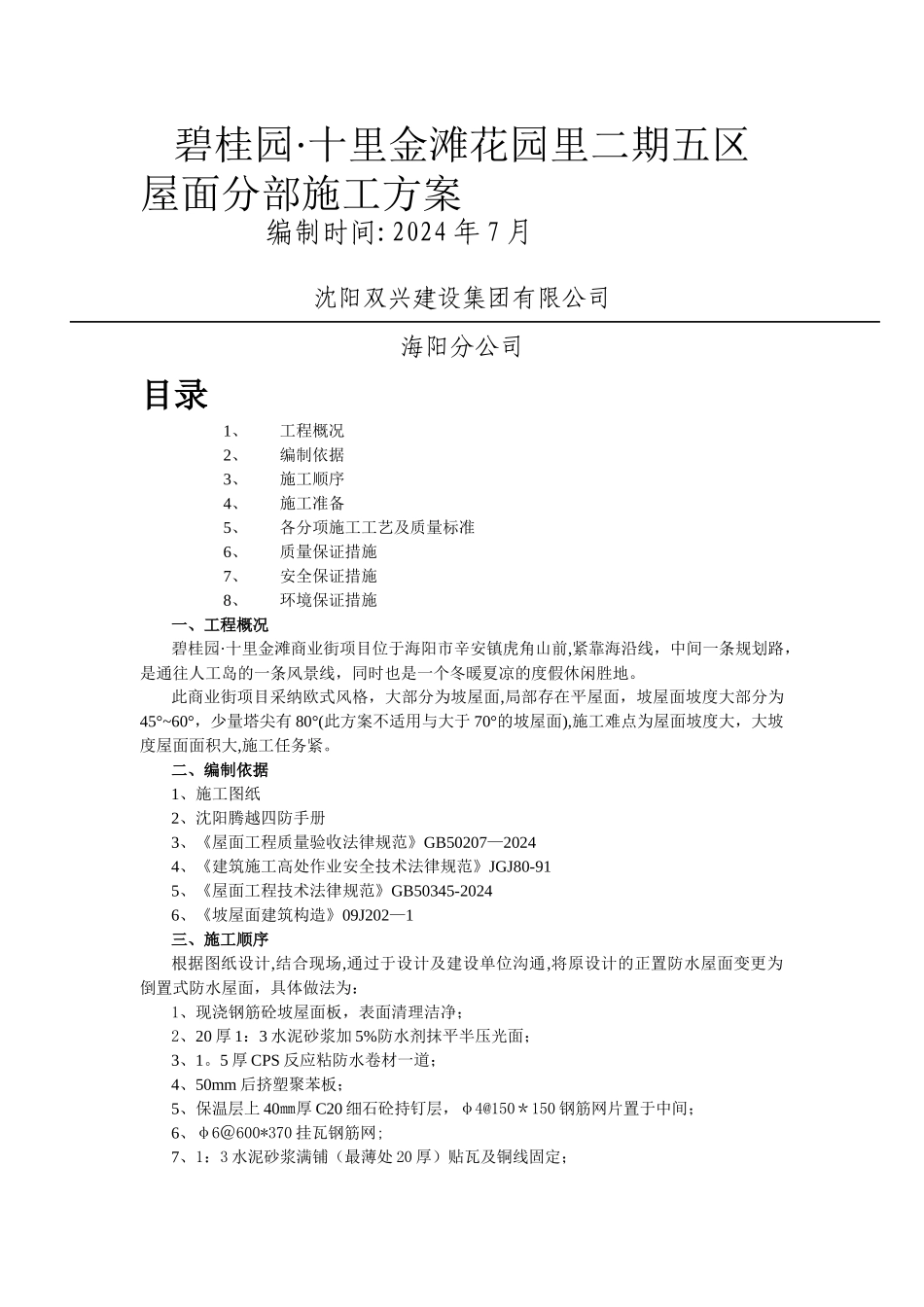

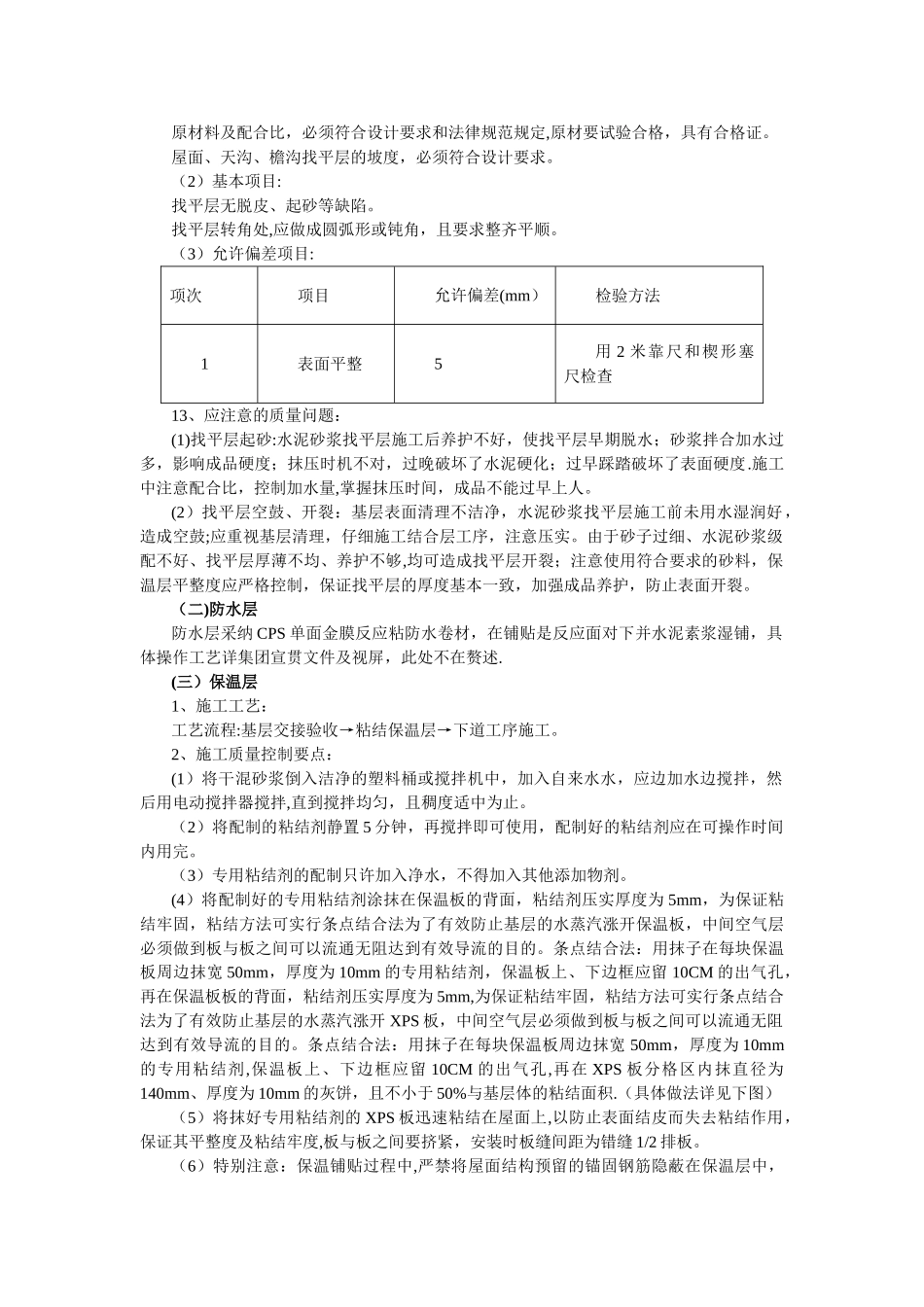

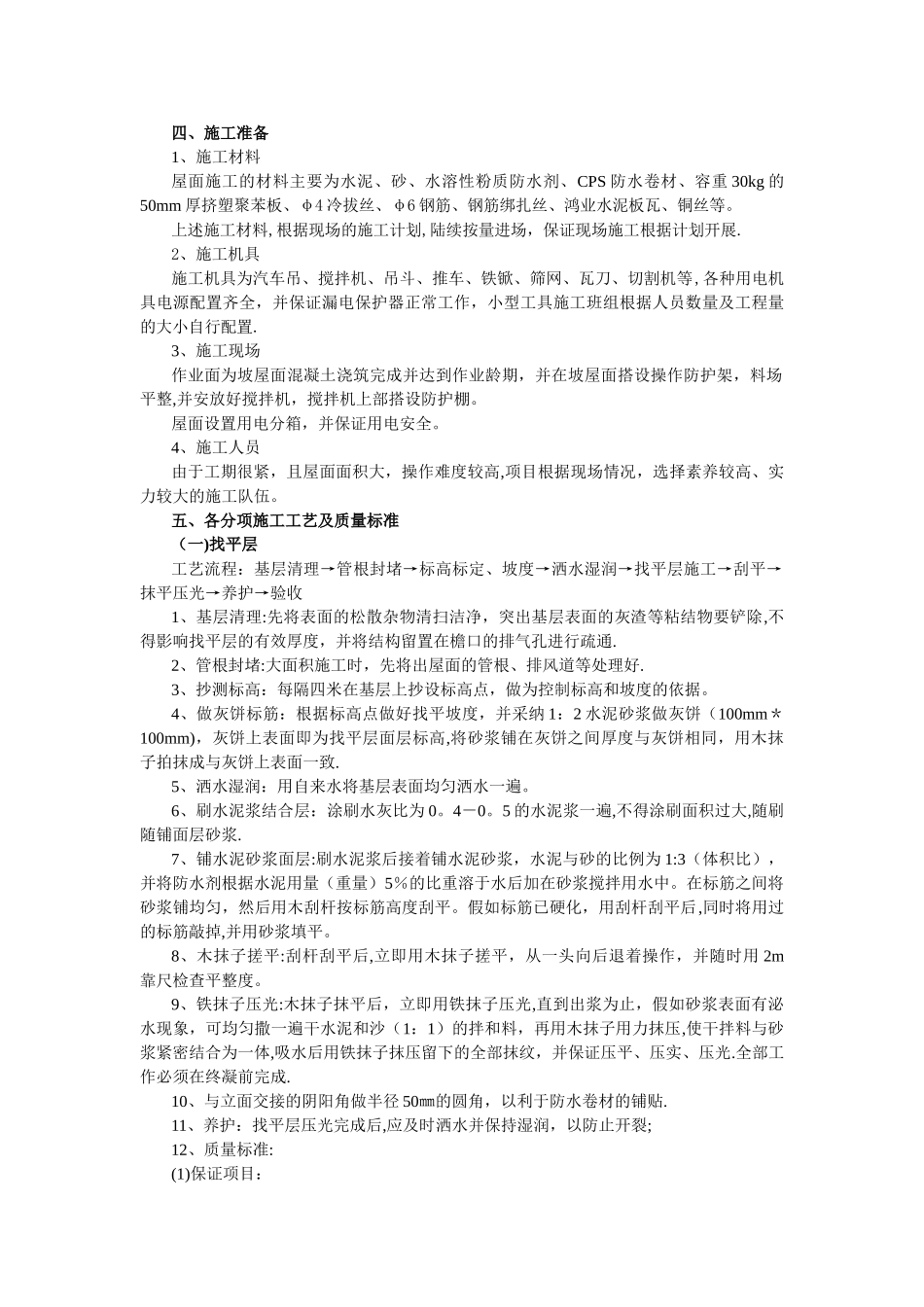

碧桂园·十里金滩花园里二期五区屋面分部施工方案编制时间:2024 年 7 月沈阳双兴建设集团有限公司海阳分公司目录1、工程概况2、编制依据3、施工顺序4、施工准备5、各分项施工工艺及质量标准6、质量保证措施7、安全保证措施8、环境保证措施一、工程概况碧桂园·十里金滩商业街项目位于海阳市辛安镇虎角山前,紧靠海沿线,中间一条规划路,是通往人工岛的一条风景线,同时也是一个冬暖夏凉的度假休闲胜地。此商业街项目采纳欧式风格,大部分为坡屋面,局部存在平屋面,坡屋面坡度大部分为45°~60°,少量塔尖有 80°(此方案不适用与大于 70°的坡屋面),施工难点为屋面坡度大,大坡度屋面面积大,施工任务紧。二、编制依据1、施工图纸2、沈阳腾越四防手册3、《屋面工程质量验收法律规范》GB50207—20244、《建筑施工高处作业安全技术法律规范》JGJ80-915、《屋面工程技术法律规范》GB50345-20246、《坡屋面建筑构造》09J202—1三、施工顺序根据图纸设计,结合现场,通过于设计及建设单位沟通,将原设计的正置防水屋面变更为倒置式防水屋面,具体做法为:1、现浇钢筋砼坡屋面板,表面清理洁净;2、20 厚 1:3 水泥砂浆加 5%防水剂抹平半压光面;3、1。5 厚 CPS 反应粘防水卷材一道;4、50mm 后挤塑聚苯板;5、保温层上 40㎜厚 C20 细石砼持钉层,φ4@150*150 钢筋网片置于中间;6、φ6@600*370 挂瓦钢筋网;7、1:3 水泥砂浆满铺(最薄处 20 厚)贴瓦及铜线固定;四、施工准备1、施工材料屋面施工的材料主要为水泥、砂、水溶性粉质防水剂、CPS 防水卷材、容重 30kg 的50mm 厚挤塑聚苯板、φ4 冷拔丝、φ6 钢筋、钢筋绑扎丝、鸿业水泥板瓦、铜丝等。上述施工材料,根据现场的施工计划,陆续按量进场,保证现场施工根据计划开展.2、施工机具施工机具为汽车吊、搅拌机、吊斗、推车、铁锨、筛网、瓦刀、切割机等,各种用电机具电源配置齐全,并保证漏电保护器正常工作,小型工具施工班组根据人员数量及工程量的大小自行配置.3、施工现场作业面为坡屋面混凝土浇筑完成并达到作业龄期,并在坡屋面搭设操作防护架,料场平整,并安放好搅拌机,搅拌机上部搭设防护棚。屋面设置用电分箱,并保证用电安全。4、施工人员由于工期很紧,且屋面面积大,操作难度较高,项目根据现场情况,选择素养较高、实力较大的施工队伍。五、各分项施工工艺及质量标准(一)找平层工艺流程:基层清理→管根封堵→标高标定、坡度→洒水湿润→找平层施工→刮平→抹平...
