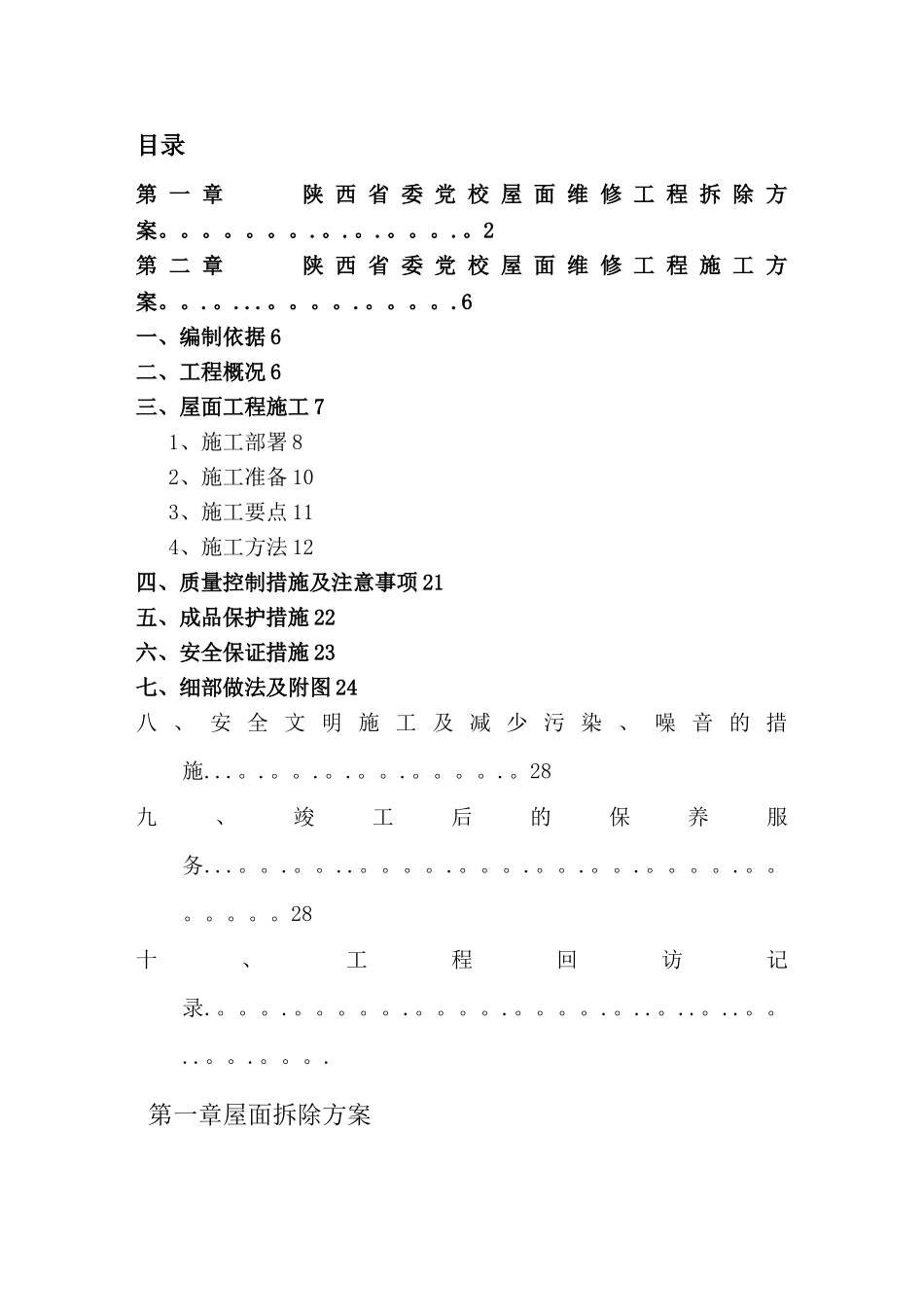

目录第 一 章 陕 西 省 委 党 校 屋 面 维 修 工 程 拆 除 方案
2第 二 章 陕 西 省 委 党 校 屋 面 维 修 工 程 施 工 方案
6一、编制依据 6二、工程概况 6三、屋面工程施工 71、施工部署 82、施工准备 103、施工要点 114、施工方法 12四、质量控制措施及注意事项 21五、成品保护措施 22六、安全保证措施 23七、细部做法及附图 24八 、 安 全 文 明 施 工 及 减 少 污 染 、 噪 音 的 措施
28九、竣工后的保养服务
28十、工程回访记录
第一章屋面拆除方案一、编制依据: 本拆除工作是根据招标交底内容,结合实际情况,参照有关法律规范进行编制
二、工程概况:1、本工程主要施工为屋面拆除,主要有纲砖、防水保护层、防水卷材、屋面管道保温(含热水、消防管道)等内容
2、本工程质量、安全目标A、工程质量要求:符合拆除修缮工程有关的施工验收法律规范B、安全目标:杜绝火灾及重大伤亡事故,轻微负伤率低于 1‰

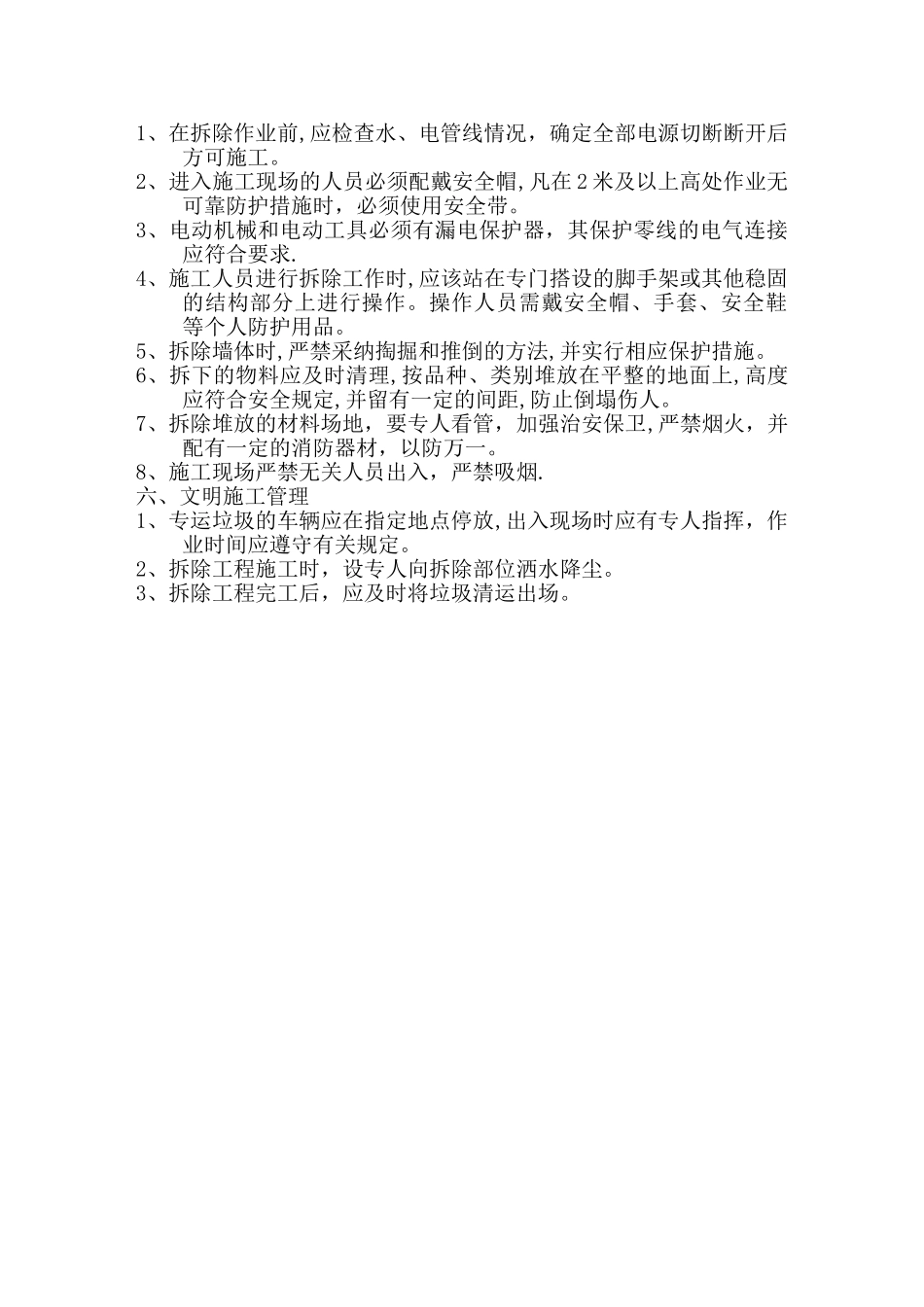

三、拆除顺序:(一)、拆除工程在施工前应在现场做好标识,并会同甲方、监理对标识确认后方可进行
(二)、切断屋面所有水、电、消防等总闸
(三)、拆除的废旧物品及垃圾分类堆放,屋面管道保温——钢砖——防水及保护层—-垃圾搬运及分类1、屋面管道保温:检查管道周围及管道上是否有障碍物,确定无任何障碍物后拆除热水、消防管道保温层,但在阀门周围应小心拆除,避开损坏阀门
2、墙面:先拆除墙面所有表面装饰物、配件、家俱、玻璃等,然后再进行墙体拆除
3、屋面钢砖拆除:检查屋面风机排气孔及下水管道透
