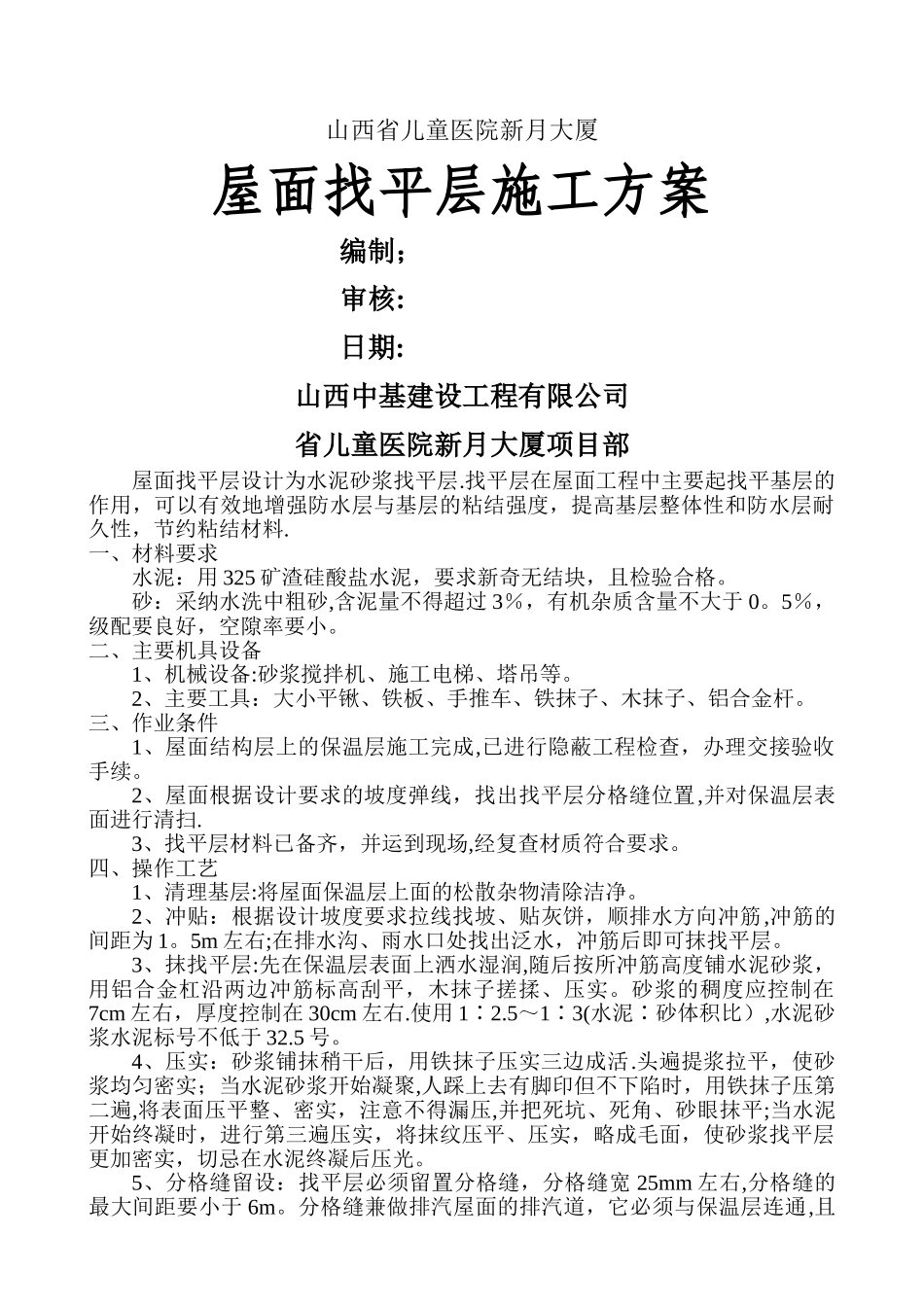

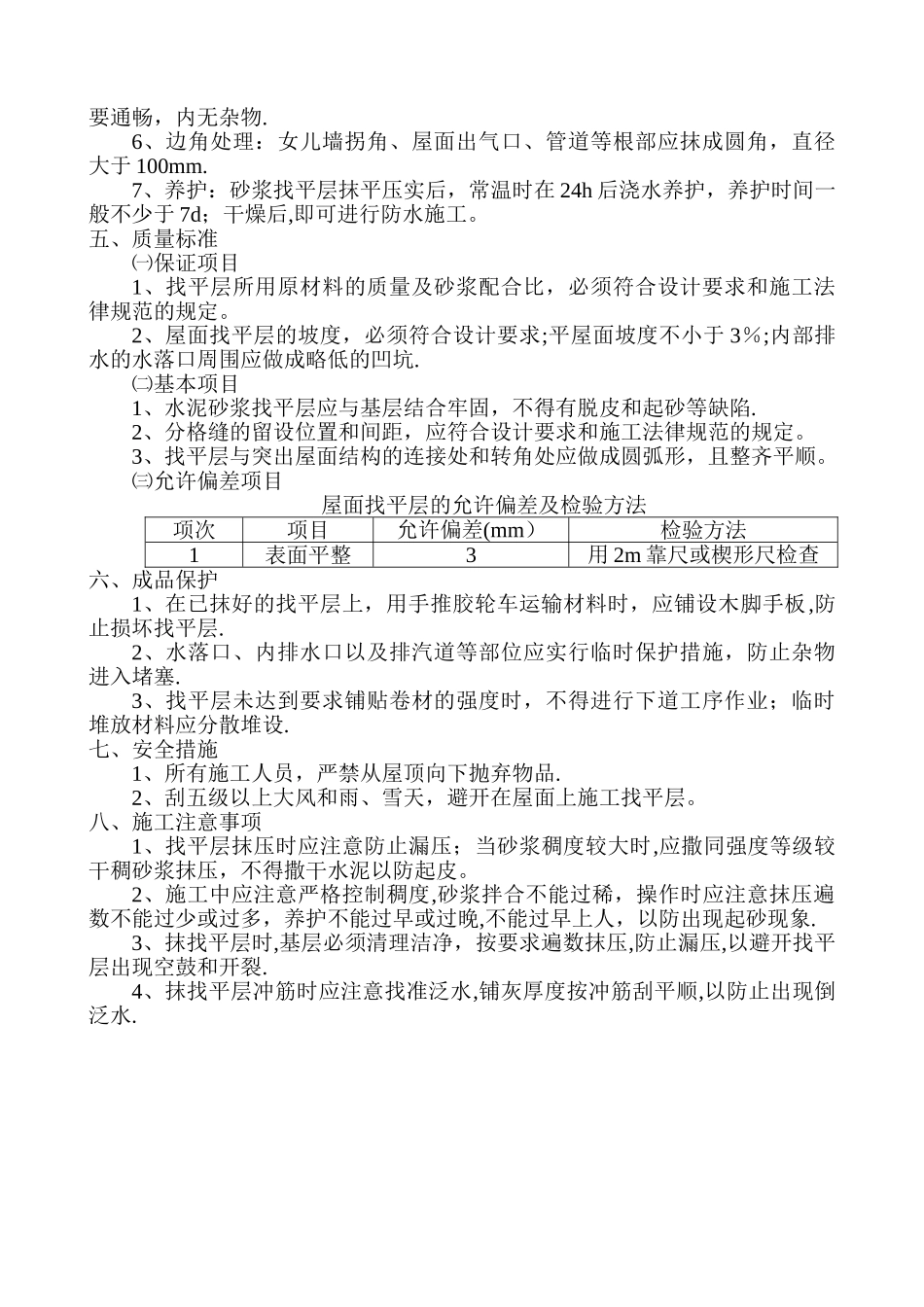

山西省儿童医院新月大厦屋面找平层施工方案编制;审核:日期:山西中基建设工程有限公司省儿童医院新月大厦项目部屋面找平层设计为水泥砂浆找平层.找平层在屋面工程中主要起找平基层的作用,可以有效地增强防水层与基层的粘结强度,提高基层整体性和防水层耐久性,节约粘结材料.一、材料要求水泥:用 325 矿渣硅酸盐水泥,要求新奇无结块,且检验合格。砂:采纳水洗中粗砂,含泥量不得超过 3%,有机杂质含量不大于 0。5%,级配要良好,空隙率要小。二、主要机具设备1、机械设备:砂浆搅拌机、施工电梯、塔吊等。2、主要工具:大小平锹、铁板、手推车、铁抹子、木抹子、铝合金杆。三、作业条件1、屋面结构层上的保温层施工完成,已进行隐蔽工程检查,办理交接验收手续。2、屋面根据设计要求的坡度弹线,找出找平层分格缝位置,并对保温层表面进行清扫.3、找平层材料已备齐,并运到现场,经复查材质符合要求。四、操作工艺1、清理基层:将屋面保温层上面的松散杂物清除洁净。2、冲贴:根据设计坡度要求拉线找坡、贴灰饼,顺排水方向冲筋,冲筋的间距为 1。5m 左右;在排水沟、雨水口处找出泛水,冲筋后即可抹找平层。3、抹找平层:先在保温层表面上洒水湿润,随后按所冲筋高度铺水泥砂浆,用铝合金杠沿两边冲筋标高刮平,木抹子搓揉、压实。砂浆的稠度应控制在7cm 左右,厚度控制在 30cm 左右.使用 1∶2.5~1∶3(水泥∶砂体积比),水泥砂浆水泥标号不低于 32.5 号。4、压实:砂浆铺抹稍干后,用铁抹子压实三边成活.头遍提浆拉平,使砂浆均匀密实;当水泥砂浆开始凝聚,人踩上去有脚印但不下陷时,用铁抹子压第二遍,将表面压平整、密实,注意不得漏压,并把死坑、死角、砂眼抹平;当水泥开始终凝时,进行第三遍压实,将抹纹压平、压实,略成毛面,使砂浆找平层更加密实,切忌在水泥终凝后压光。5、分格缝留设:找平层必须留置分格缝,分格缝宽 25mm 左右,分格缝的最大间距要小于 6m。分格缝兼做排汽屋面的排汽道,它必须与保温层连通,且要通畅,内无杂物.6、边角处理:女儿墙拐角、屋面出气口、管道等根部应抹成圆角,直径大于 100mm.7、养护:砂浆找平层抹平压实后,常温时在 24h 后浇水养护,养护时间一般不少于 7d;干燥后,即可进行防水施工。五、质量标准㈠保证项目1、找平层所用原材料的质量及砂浆配合比,必须符合设计要求和施工法律规范的规定。2、屋面找平层的坡度,必须符合设计要求;平屋面坡度不小于 3%;内部排水的水落口周围应做成...
