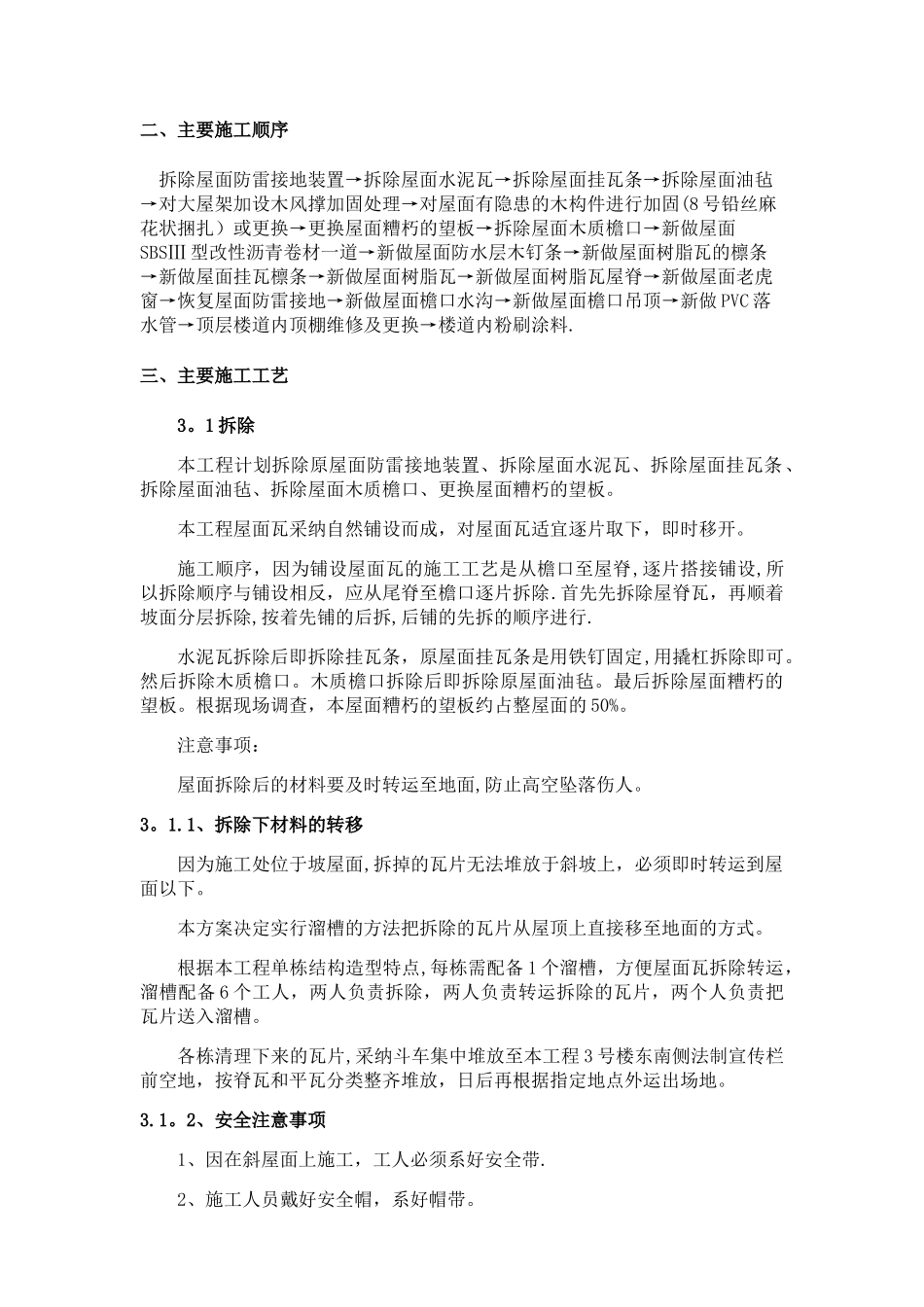

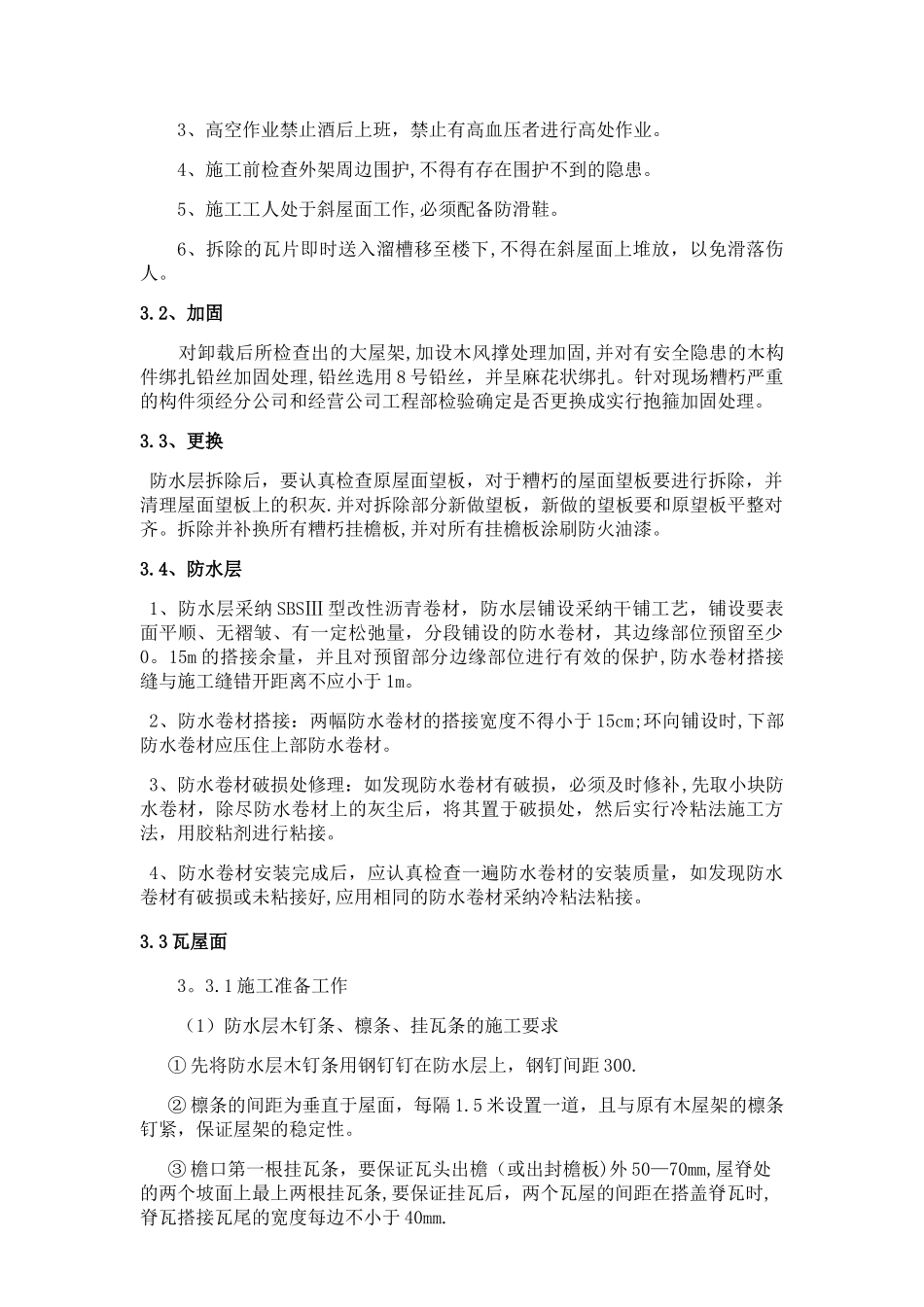

永安路北 1-5 号楼大屋脊挑修工程 施 工 方 案建设单位: 北京宣房投资管理公司 施工单位: 北京市宣武区宣房建筑工程处 编 制 人: 郑 智 溢 审 核 人:审 批 人:编制时间: 二〇一三年六月 一、工程概况该工程为五栋多层建筑,总建筑面积为 19191.6㎡,所有楼栋均为 4 层.坡屋面防水层采纳一层 SBSⅢ 型改性沥青卷材,面层为树脂瓦屋面,排水坡度根据原有坡度施工.由于工程属于旧楼改造,在措施项目中的脚手架搭设以及与周边居民沟通方面有一定难点。本施工方案将在后面篇章做叙述。参考的标准及法律规范:《屋面工程质量验收法律规范》GB50207—2024 《建筑工程施工质量验收统一标准》GB50300—2001 《坡屋面建筑构造》00J202-1(标准图) 《建筑施工扣件式钢管脚手架安全技术法律规范》JGJ130—2024、J84-2024 《钢管脚手架扣件》 GB15831 《建筑施工安全检查标准》JGJ59-89 《建筑施工木脚手架安全技术法律规范》JGJ164—2024二、主要施工顺序 拆除屋面防雷接地装置→拆除屋面水泥瓦→拆除屋面挂瓦条→拆除屋面油毡→对大屋架加设木风撑加固处理→对屋面有隐患的木构件进行加固(8 号铅丝麻花状捆扎)或更换→更换屋面糟朽的望板→拆除屋面木质檐口→新做屋面SBSⅢ 型改性沥青卷材一道→新做屋面防水层木钉条→新做屋面树脂瓦的檩条→新做屋面挂瓦檩条→新做屋面树脂瓦→新做屋面树脂瓦屋脊→新做屋面老虎窗→恢复屋面防雷接地→新做屋面檐口水沟→新做屋面檐口吊顶→新做 PVC 落水管→顶层楼道内顶棚维修及更换→楼道内粉刷涂料.三、主要施工工艺3。1 拆除 本工程计划拆除原屋面防雷接地装置、拆除屋面水泥瓦、拆除屋面挂瓦条、拆除屋面油毡、拆除屋面木质檐口、更换屋面糟朽的望板。本工程屋面瓦采纳自然铺设而成,对屋面瓦适宜逐片取下,即时移开。施工顺序,因为铺设屋面瓦的施工工艺是从檐口至屋脊,逐片搭接铺设,所以拆除顺序与铺设相反,应从尾脊至檐口逐片拆除.首先先拆除屋脊瓦,再顺着坡面分层拆除,按着先铺的后拆,后铺的先拆的顺序进行.水泥瓦拆除后即拆除挂瓦条,原屋面挂瓦条是用铁钉固定,用撬杠拆除即可。然后拆除木质檐口。木质檐口拆除后即拆除原屋面油毡。最后拆除屋面糟朽的望板。根据现场调查,本屋面糟朽的望板约占整屋面的 50%。注意事项:屋面拆除后的材料要及时转运至地面,防止高空坠落伤人。3。1.1、拆除下材料的转移因为施工处位于坡屋面,拆掉的瓦片无法堆放于斜坡上,必须即时...
