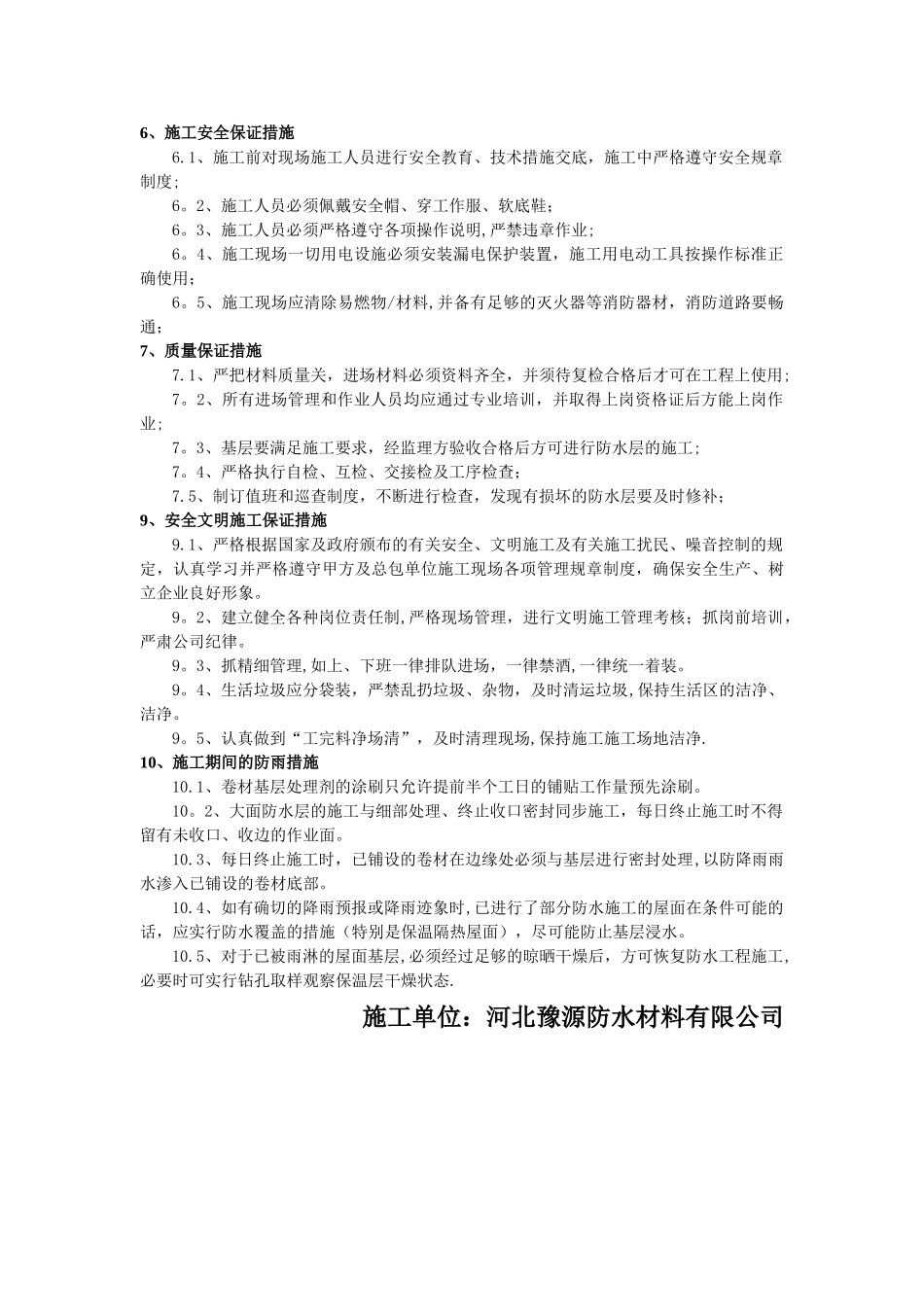

屋面施工方案及主要技术措施1、编制依据1.1、《屋面工程技术法律规范》GB50345—20241.2、《屋面工程质量验收法律规范》GB50207—20241。4、《自粘聚合物改性沥青防水卷材》 GB23441—20242、工程概况屋面防水采纳 1.5㎜厚自粘聚合物改性沥青防水卷材一道.3、施工条件3。1、材料准备:3.1。1、防水主材:1。5㎜自粘聚合物改性沥青防水卷材。3.1.2、防水辅材:基层处理剂、附加层专用卷材、镀锌收口压条及固定螺钉。3.2、施工机具准备:3。2.1、基层清理:小平铲、吹灰器、扫帚;3。2。2、基层处理剂:滚动刷、毛刷; 3.2。3、 卷材铺贴:弹线盒、剪刀、壁纸刀、卷材展铺器;3。2.3、卷材施工:钢压辊、小压辊;3.2。3、 其它机具足量配备。3。3、基层准备:3。3。1、对基层进行清扫、清理,基层应坚实、干燥、洁净、平整;3。3.2、在转角、阴阳角、平立面交接处应抹成圆弧,圆弧半径不小于 50mm; 3。3。3、阴阳角、管根部等处更应认真清理,若有不同污渍、铁锈等,应以砂纸、钢丝刷、溶剂等清除洁净;3.3。4、穿出屋面的构/管件安装完毕后方可进行防水施工;3。3.5、假如需要则应搭设脚手架进行卷材的吊装(以工程实际情况而定);4、施工方法及施工技术要点4。1、施工方法4。1。1、自粘卷材施工工艺流程:施工前准备→基层处理→涂刷基层处理剂→细部节点附加层→弹基准线→粘贴大面卷材→滚压、排气粘牢→搭接边粘贴和压实→质量检查→蓄水试验→验收→防水保护层4。1。2、自粘卷材的铺贴方向和铺贴顺序:屋面工程卷材铺贴方向,应根据屋面坡度方向而定,在坡度<3%时,卷材平行于屋脊方向铺设,且卷材搭接缝顺流水方向.屋面工程卷材铺贴顺序:高低跨相毗邻时,先做高跨,后做低跨,同等高度的屋面先远后近,同一平面内先铺雨水口、管道、伸缩缝、女儿墙转角等细部,然后从屋面较低处开始铺贴。4。2、自粘卷材操作要点及技术要求:1、基层处理:基层应坚实、干燥、平整、无灰尘、无油污,凹凸不平和裂缝处应用聚合物砂浆补平,施工前清理、清扫洁净,必要时用吸尘器或高压吹尘机吹净。地下工程平面与立面交接处的阴阳角、管道根等,均应做成半径为 50mm 的圆弧。2、涂刷基层处理剂:在铺贴卷材之前,涂刷专用基层处理剂,基层处理剂应均匀并完全覆盖所有部位,不得漏涂,尤其是细部。用量约为 0。20kg/m2。在阴阳角等节点细部选用短柄刷将基层处理剂涂刷在已处理好的基层表面,并且要涂刷均匀,不得漏刷或露底。基层处理剂涂刷完毕,达到干燥程度(一般以不...
