屋面瓦拆除方案一、编制说明本工程为安顺市第九小学教学楼工程,一栋共四层,建筑高度17
5m,长 42m,宽 7
建设单位:安顺市第九小学设计单位:监理单位:施工单位:本工程屋面工程为水泥曲瓦,现因屋面瓦整体下滑,为了排出安全隐患,受贵州安电房地产开发有限责任公司的委托,对屋面瓦进行拆除,特编制此方案
二、施工方法及工期安排本工程屋面瓦为水泥曲瓦,铺设在屋面细石砼面层上,采纳水泥砂浆铺设而成,但施工处位于屋顶坡屋面,不便实行动力工具,因此本方案拟定采纳人工逐片凿除
人工凿除屋面瓦采纳的工具为锤子和錾子,对瓦与砼层粘贴处适当凿打至瓦片松动,逐片取下,即时移开
施工顺序,因为铺设屋面瓦的施工工艺是从檐口至屋脊,逐片搭接铺设,所以拆除顺序与铺设相反,应从尾脊至檐口逐片拆除
首先先拆除靠近屋脊的瓦,再顺着坡面分层拆除,按着先铺的后拆,后铺的先拆的顺序进行
本工程由于处在学校校园内,并且是在使用中的教学楼,存在很多不安全因素,施工中难免会影响学校正常使用,为了不过多影响学生上课,搭设脚手架时间尽量避开上课时间,将拆除屋面的时间尽量放在双休日进行,总工期控制在一周内(从进场之日起计算)
三、拆除下材料的转移因为施工处位于坡屋面,拆掉的瓦片及垃圾无法堆放于斜坡上,必须即时转运到屋面以下
本方案以定实行铁筒作为溜槽的方法把拆除的瓦片及垃圾从屋顶上直接移至地面的方式
铁筒采纳废旧汽油桶加工制作,把油桶两端(桶底和桶盖)以气割切除形成圆筒,把数个圆筒电焊连接起来,把圆筒固定在外墙面上,与建筑立面形成 15°~30°斜角,圆筒下口距离地面 1 米左右,方便地面上及时转运清理下来的瓦片及垃圾

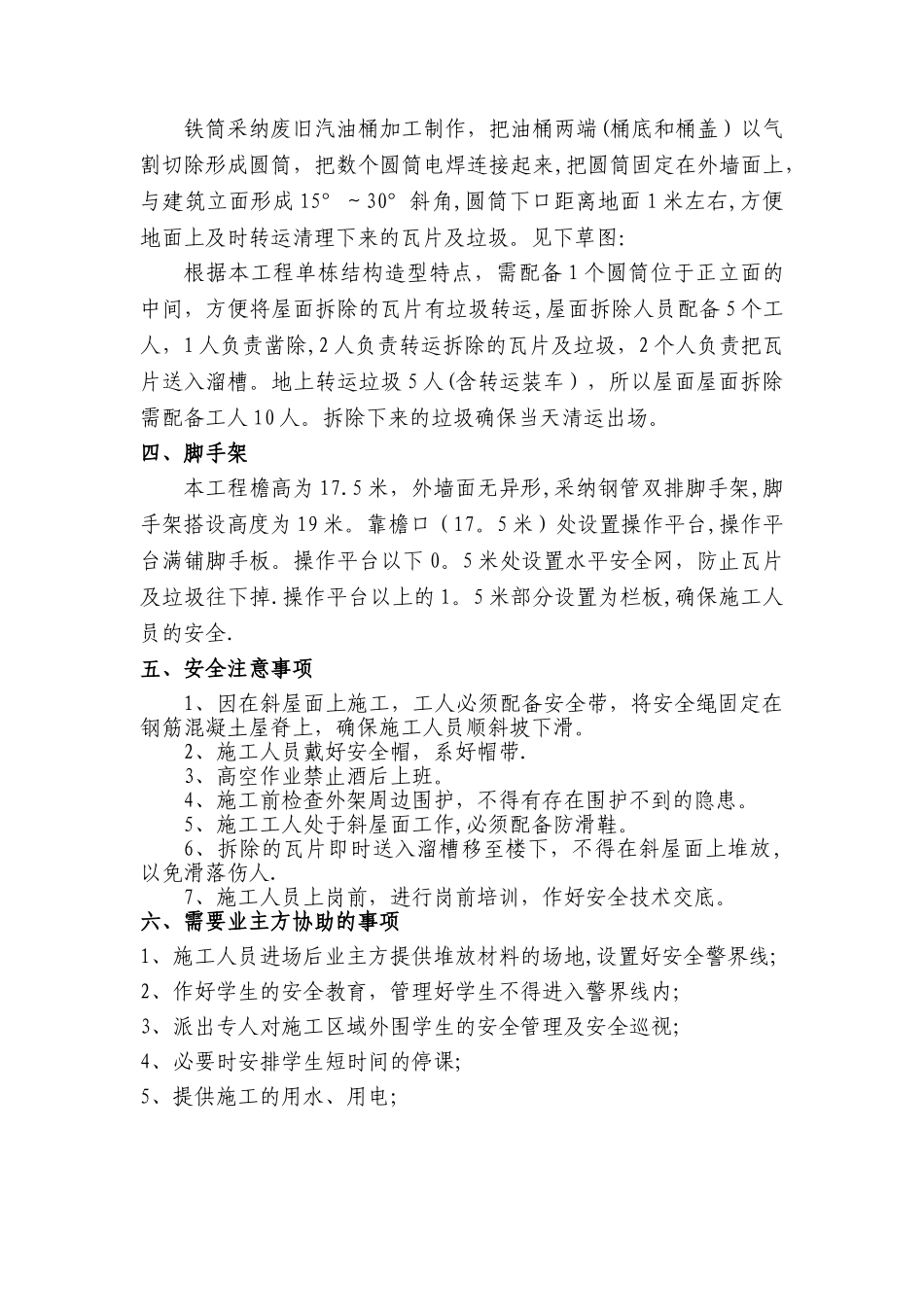

见下草图:根据本工程单栋结构造型特点,需配备 1 个圆筒位于正立面的中间,方便将屋面拆除的瓦片有垃圾转运,屋面拆除人员配备 5 个工人,1 人负责凿除,2 人负责转运拆除的瓦片及垃圾,2 个人负责把瓦片送
