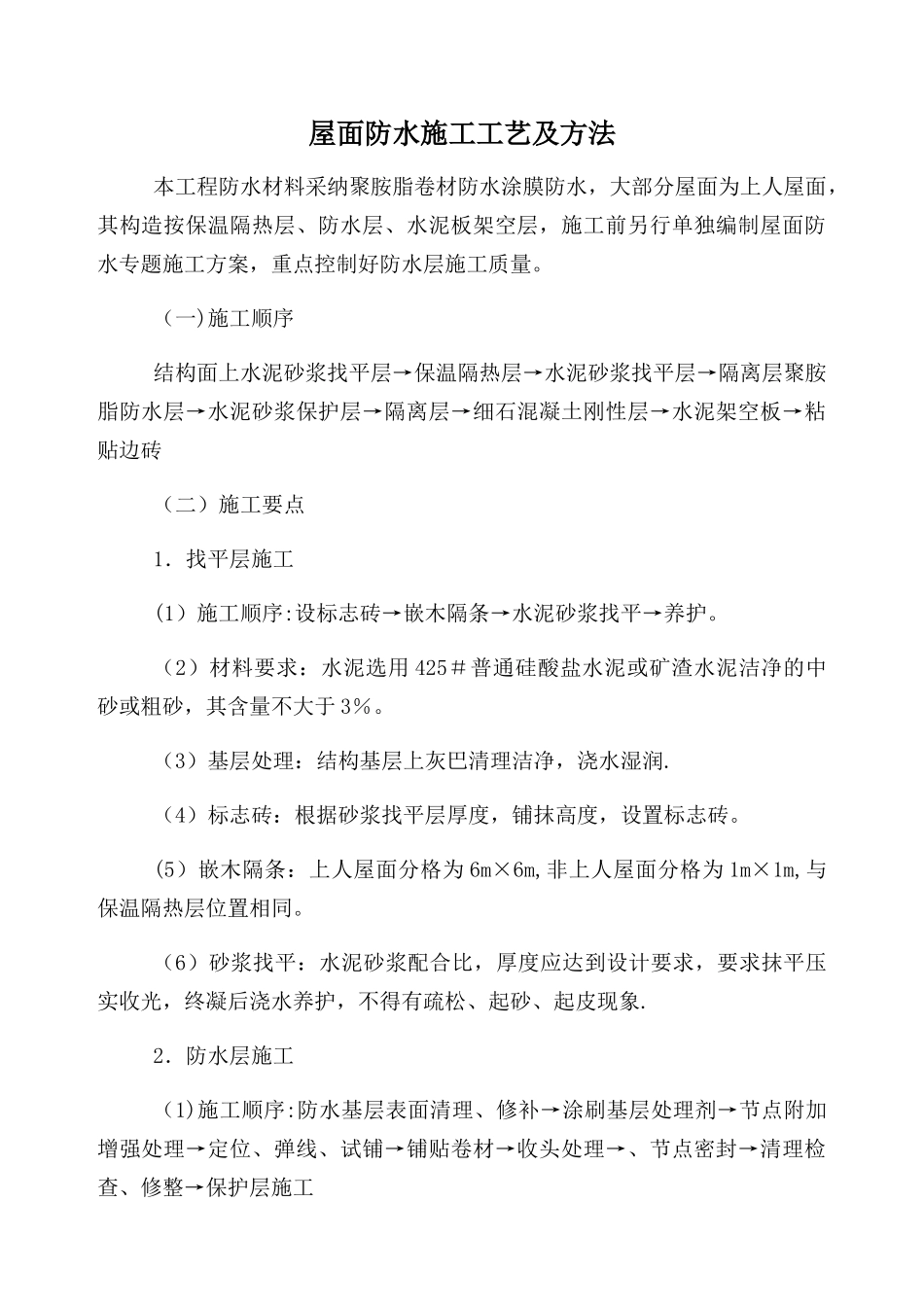

屋面防水施工工艺及方法本工程防水材料采纳聚胺脂卷材防水涂膜防水,大部分屋面为上人屋面,其构造按保温隔热层、防水层、水泥板架空层,施工前另行单独编制屋面防水专题施工方案,重点控制好防水层施工质量。(一)施工顺序结构面上水泥砂浆找平层→保温隔热层→水泥砂浆找平层→隔离层聚胺脂防水层→水泥砂浆保护层→隔离层→细石混凝土刚性层→水泥架空板→粘贴边砖(二)施工要点1.找平层施工(1)施工顺序:设标志砖→嵌木隔条→水泥砂浆找平→养护。(2)材料要求:水泥选用 425#普通硅酸盐水泥或矿渣水泥洁净的中砂或粗砂,其含量不大于 3%。(3)基层处理:结构基层上灰巴清理洁净,浇水湿润.(4)标志砖:根据砂浆找平层厚度,铺抹高度,设置标志砖。(5)嵌木隔条:上人屋面分格为 6m×6m,非上人屋面分格为 1m×1m,与保温隔热层位置相同。(6)砂浆找平:水泥砂浆配合比,厚度应达到设计要求,要求抹平压实收光,终凝后浇水养护,不得有疏松、起砂、起皮现象.2.防水层施工(1)施工顺序:防水基层表面清理、修补→涂刷基层处理剂→节点附加增强处理→定位、弹线、试铺→铺贴卷材→收头处理→、节点密封→清理检查、修整→保护层施工(2)施工要点:① 基层清理a.先将基层表面的尘土、砂粒、砂浆硬块等杂物清扫洁净,并用洁净的湿布揩擦一次。b.基层表面的突出物、砂浆疙瘩等应铲除、清理掉.对凹凸不平处,应用高强度等级水泥砂浆修补,找顺平.对阴阳角、管道根部和水落口等部位应仔细修平,做成圆滑面,圆孤半径为 50mm. ② 基层处理剂的涂刷 涂刷要薄而均匀,不得有空白、麻点、气泡,也可以用机械喷涂.假如基层表面过于粗糙,可刷一遍慢挥发性冷底子油,待其表面干后,再刷一遍快挥发性冷底子油.涂刷时间宜在铺毡前 1~2d 进行,使油层干燥而又不沾染灰尘。③ 铺设卷材防水a.卷材铺贴采纳满粘法,防水层施工时,应先做好节点、附加层和屋面排水比较集中部位(如屋面与水落口连接处、天沟、屋面转角处)的处理,然后由屋面最低标高向上施工。铺贴天沟,应顺天沟方向,减少搭接。b.卷材上下层及相邻两幅卷材的搭接缝应错开,平行于屋脊的搭接缝应顺流水方向搭接;垂直于屋脊的搭接缝应顺主导风向搭接。卷材短边搭接不小于 100mm,长边搭接不小于 80mm。④ 质量标准屋面防水施工质量标准同地下室防水。3.钢筋细石混凝土防水保护层细石混凝土刚性保护层,内配 Ф6。5 钢筋.刚性层采纳不低于 425#的普通硅酸盐水泥。刚性层与山...
