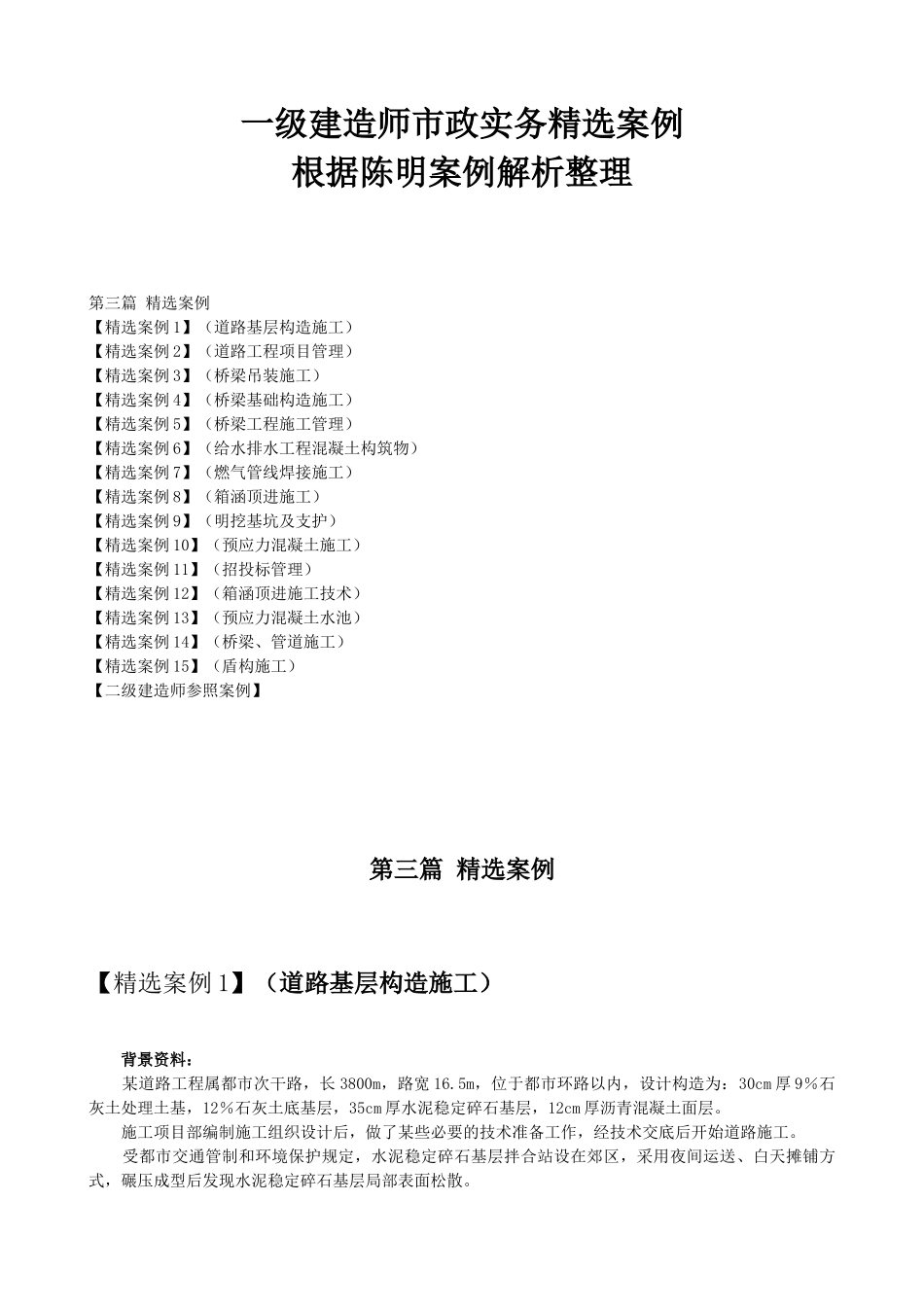

一级建造师市政实务精选案例根据陈明案例解析整理第三篇 精选案例【精选案例 1】(道路基层构造施工)【精选案例 2】(道路工程项目管理)【精选案例 3】(桥梁吊装施工)【精选案例 4】(桥梁基础构造施工)【精选案例 5】(桥梁工程施工管理)【精选案例 6】(给水排水工程混凝土构筑物)【精选案例 7】(燃气管线焊接施工)【精选案例 8】(箱涵顶进施工)【精选案例 9】(明挖基坑及支护)【精选案例 10】(预应力混凝土施工)【精选案例 11】(招投标管理)【精选案例 12】(箱涵顶进施工技术)【精选案例 13】(预应力混凝土水池)【精选案例 14】(桥梁、管道施工)【精选案例 15】(盾构施工)【二级建造师参照案例】第三篇 精选案例【精选案例 1】(道路基层构造施工) 背景资料: 某道路工程属都市次干路,长 3800m,路宽 16.5m,位于都市环路以内,设计构造为:30cm 厚 9%石灰土处理土基,12%石灰土底基层,35cm 厚水泥稳定碎石基层,12cm 厚沥青混凝土面层。 施工项目部编制施工组织设计后,做了某些必要的技术准备工作,经技术交底后开始道路施工。 受都市交通管制和环境保护规定,水泥稳定碎石基层拌合站设在郊区,采用夜间运送、白天摊铺方式,碾压成型后发现水泥稳定碎石基层局部表面松散。 由于拆迁延期,有一段沥青混凝土路面延至十二月上旬摊铺,项目部选择白天气温较高,约在 5~8℃时段,采用提高沥青混凝土出厂温度到 180℃,运送中覆盖保温等措施,摊铺碾压沥青混凝土成型。 沥青混凝土面层竣工后,施工单位进行了外观检查,沥青表面平整,没有脱落、推挤等现象,通过检测弯沉值、平整度、中线高程、横坡等项目,合格率达到 98%,施工单位认为工程质量检查合格。 项目部在工程施工所有完毕后,根据施工进度计划和施工进度计划调整资料编制了进度控制总结,并上报企业工程管理部。 问题: 1.项目部技术准备工作包括哪些内容?2.试分析水泥稳定碎石表面松散的原因?3.冬季铺油作法与否妥当?如必须在冬期施工时,写出对的作法。4.沥青面层检测项目与否齐全?判断为合格的根据包括哪些项目?5.编制进度控制总结的根据与否齐全?如不全,补充完整。答案解析提醒 1.施工技术准备包括:熟悉设计文献、编制施工组织设计、进行技术交底、现场测量放样等。 2.水泥稳定碎石松散的原因:水泥稳定材料夜间运送、白天摊铺、堆放时间过长,规定不得超过6h,项目部的施工作法超过了水泥初终凝时...
