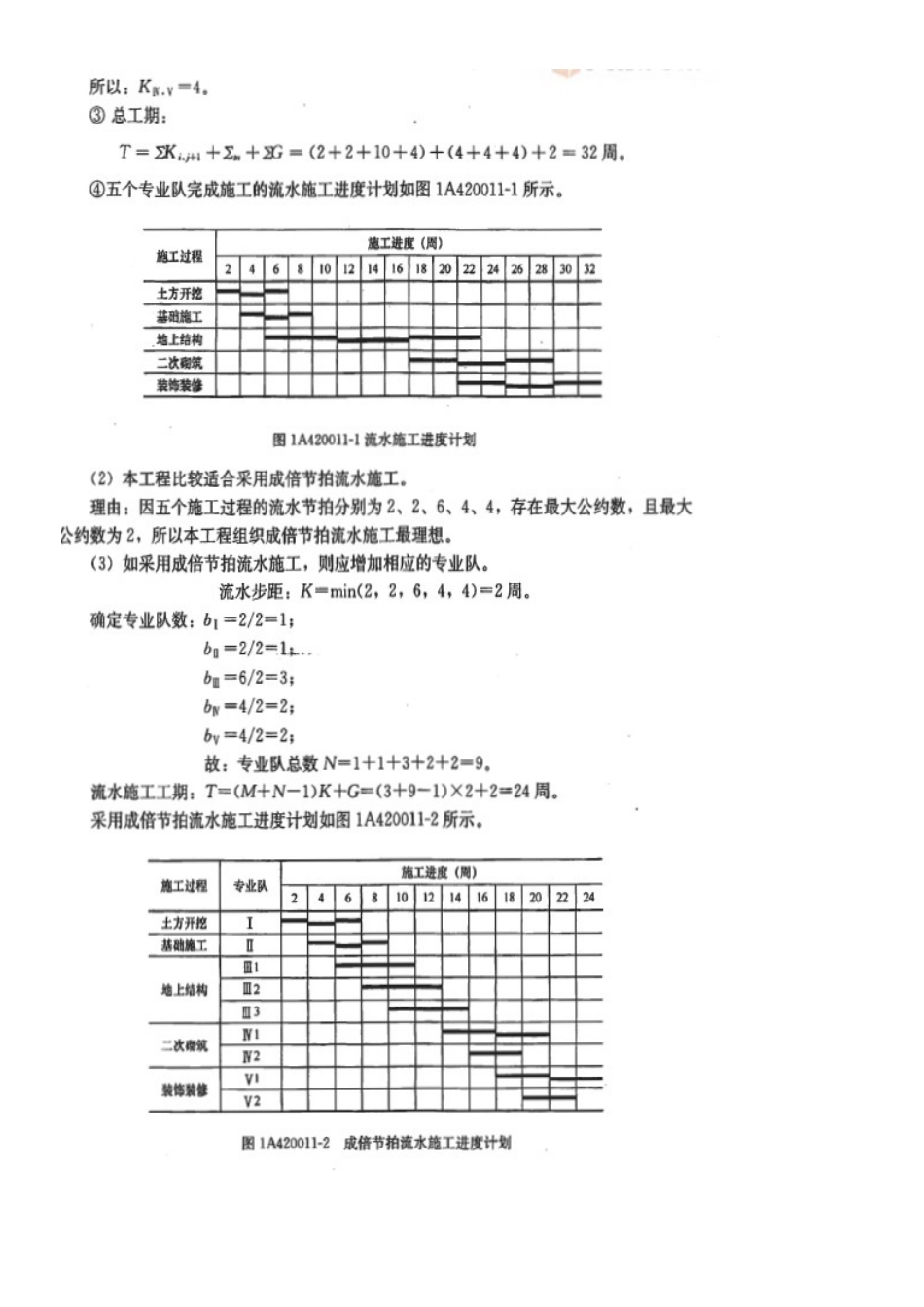

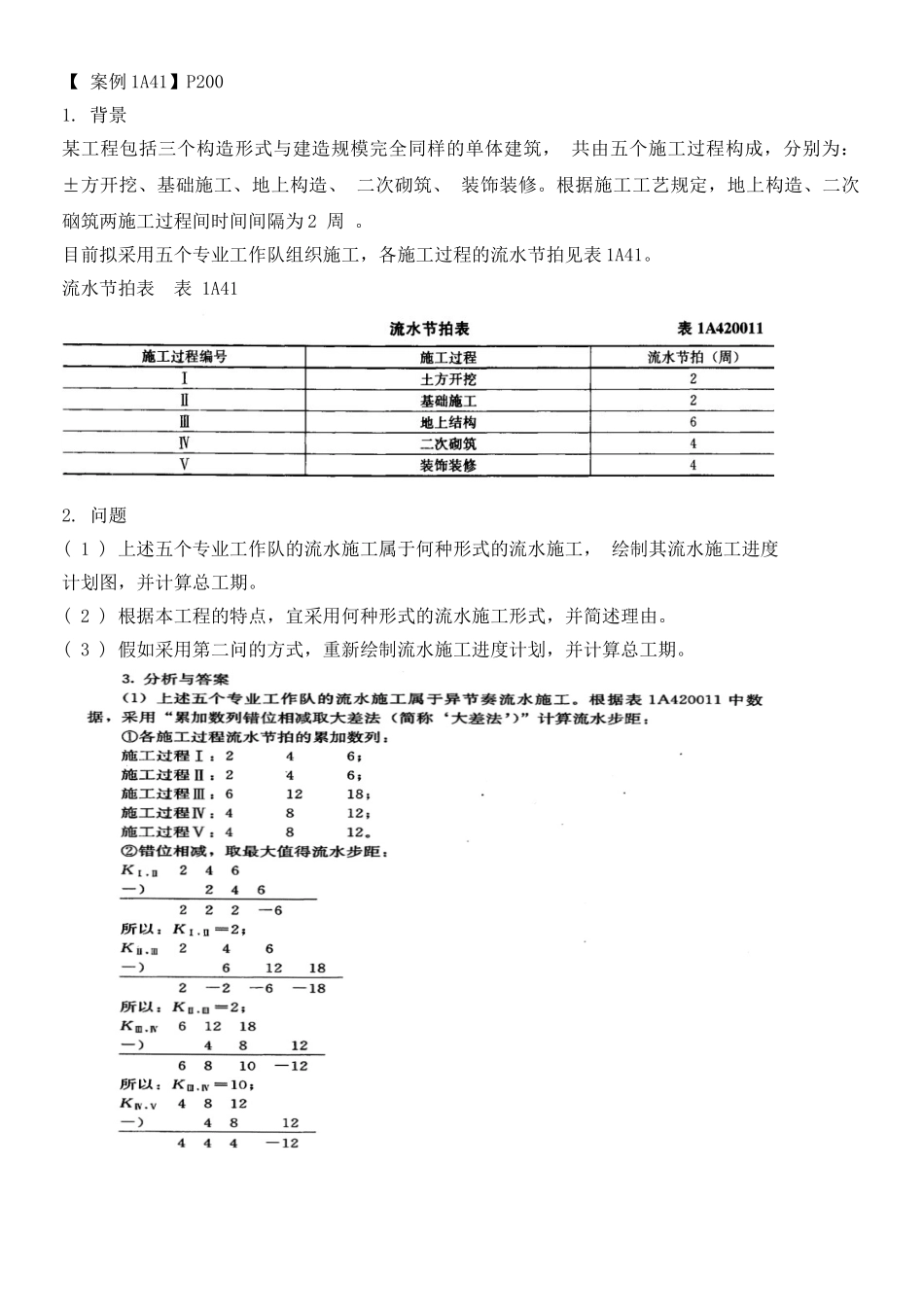

【 案例 1A41】P2001
背景某工程包括三个构造形式与建造规模完全同样的单体建筑, 共由五个施工过程构成,分别为: ±方开挖、基础施工、地上构造、 二次砌筑、 装饰装修
根据施工工艺规定,地上构造、二次硇筑两施工过程间时间间隔为 2 周
目前拟采用五个专业工作队组织施工,各施工过程的流水节拍见表 1A41
流水节拍表 表 1A412
问题( 1 ) 上述五个专业工作队的流水施工属于何种形式的流水施工, 绘制其流水施工进度计划图,并计算总工期
( 2 ) 根据本工程的特点,宜采用何种形式的流水施工形式,并简述理由
( 3 ) 假如采用第二问的方式,重新绘制流水施工进度计划,并计算总工期

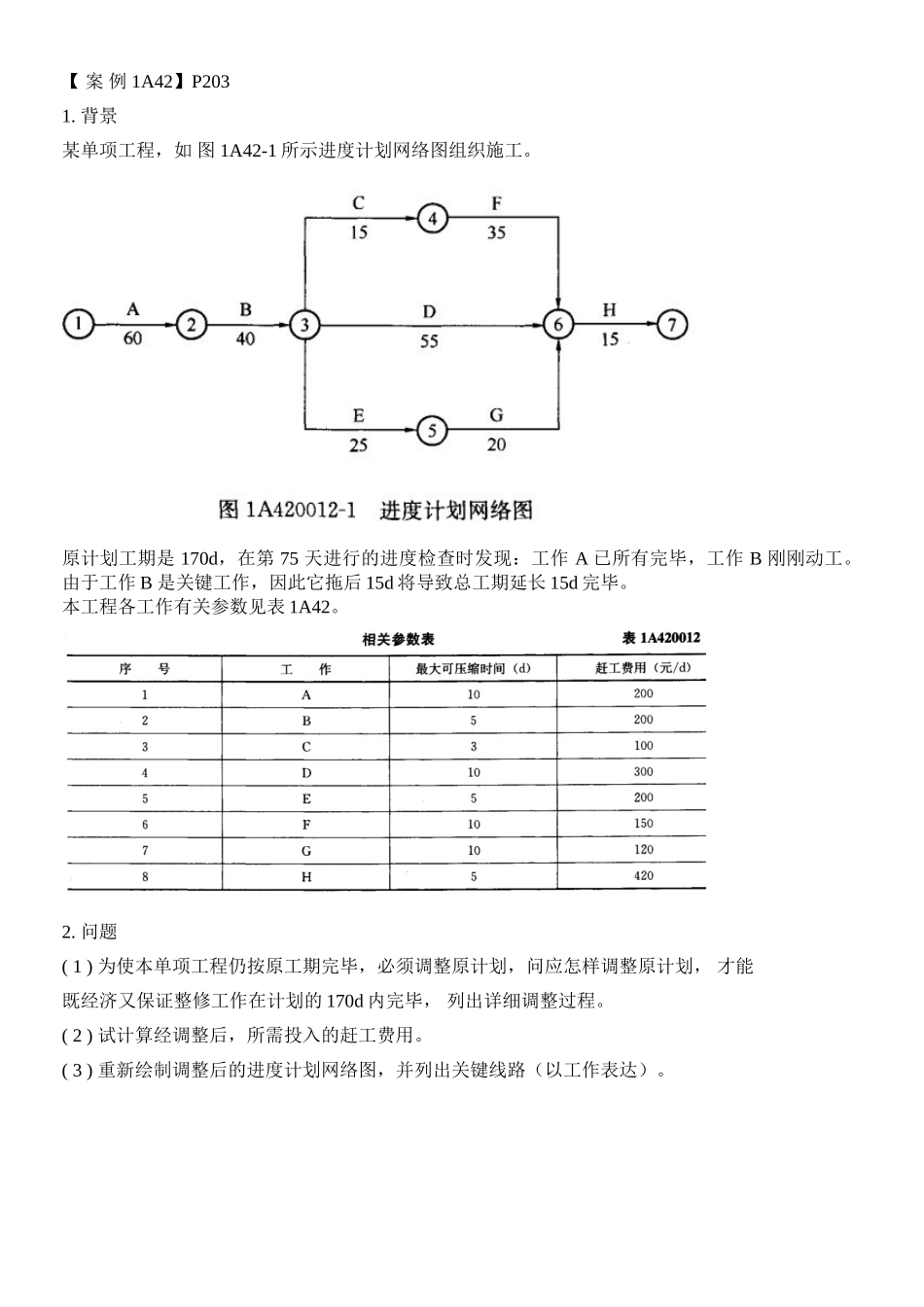

【 案 例 1A42】P2031
背景某单项工程,如 图 1A42-1 所示进度计划网络图组织施工
原计划工期是 170d,在第 75 天进行的进度检查时发现:工作 A 已所有完毕,工作 B 刚刚动工
由于工作 B 是关键工作,因此它拖后 15d 将导致总工期延长 15d 完毕
本工程各工作有关参数见表 1A42
问题( 1 ) 为使本单项工程仍按原工期完毕,必须调整原计划,问应怎样调整原计划, 才能既经济又保证整修工作在计划的 170d 内完毕, 列出详细调整过程
( 2 ) 试计算经调整后,所需投入的赶工费用
( 3 ) 重新绘制调整后的进度计划网络图,并列出关键线路(以工作表达)
【 案 例 1A42-1】 • 1
背景 P314某 项 目 进 展 到 21 周 后 , 对 前 20 周 的 工 作 进 行 了 记 录 检 查 , 有 关 状 况 列 于 表 1A42-1
问题 、( 1 ) 挣值法使用的三项成本值是什么
( 2 ) 求出前 20 周每项工作的 B C W P 及 20 周末的 B C W T
( 3 ) 计 算 20 周末的合计 A C
