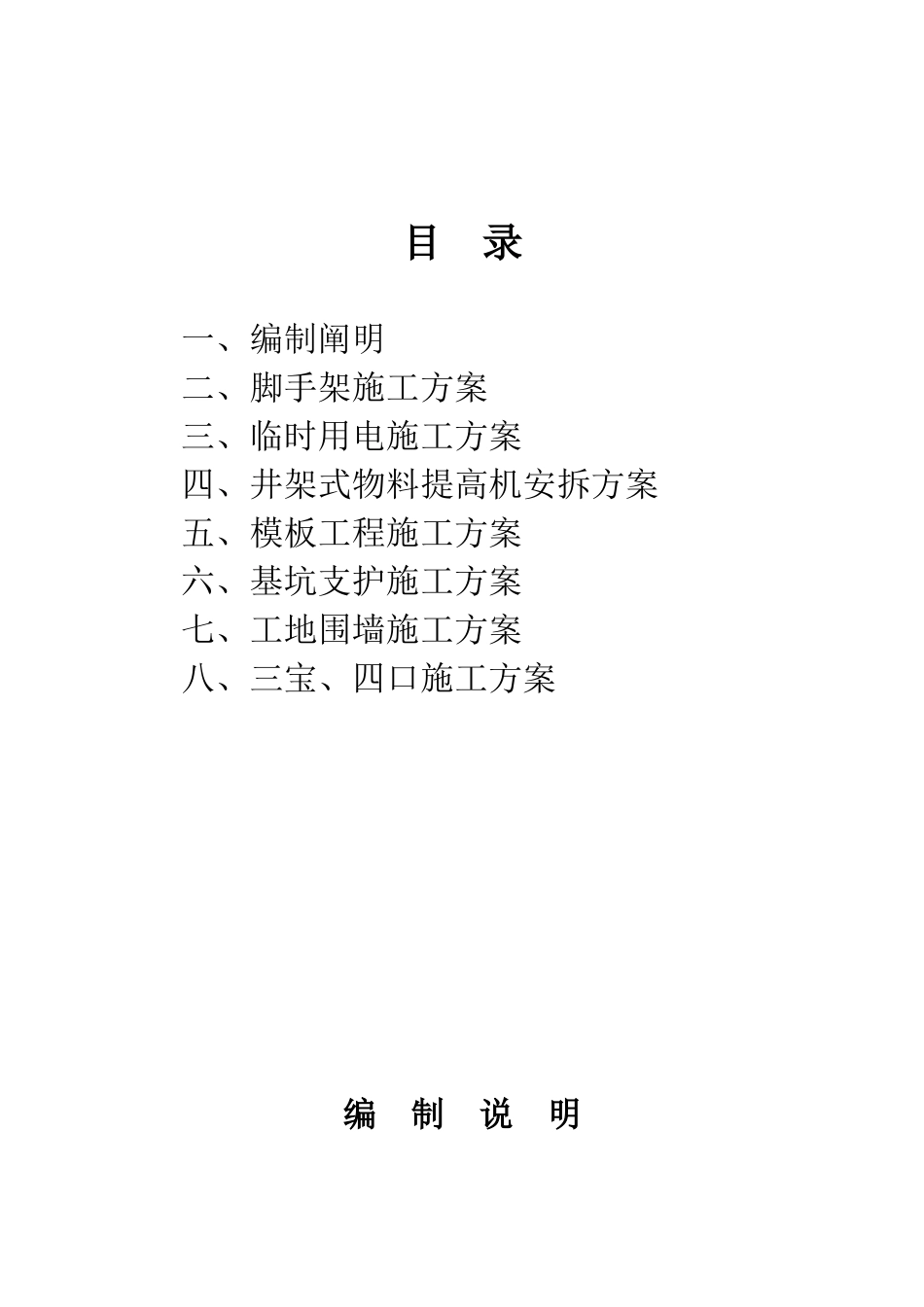

目 录一、编制阐明二、脚手架施工方案三、临时用电施工方案四、井架式物料提高机安拆方案五、模板工程施工方案六、基坑支护施工方案七、工地围墙施工方案八、三宝、四口施工方案编 制 说 明一、编制根据:JGJ59-99 建筑施工安全检查原则JGJ46-88 施工现场临时用电安全技术规范JGJ80-91 建筑施工高处作业安全技术规范JGJ88-92 龙门井架及物体提高规范JGJ130- 建筑施工扣件式钢管脚手架安全技术规范GB50204-92 混凝土构造工程施工及验收规范1991 版 建筑施工安全技术手册嘉兴市《建筑施工安全检查原则》实行细则(暂行)二、本专题施工方案如有脖于浙江省有关规定部分,按浙江省规定执行,审批意见作为本方案的补充条款,不祥之处参见有关现行规范执行
脚手架施工方案一、工程概况:江南新水乡三标段工程位于七星镇北侧
多层砖混构造,建筑面积为 62733
42m2,建筑沿口高度 20 米以内
本工程采用落地式钢管脚手架

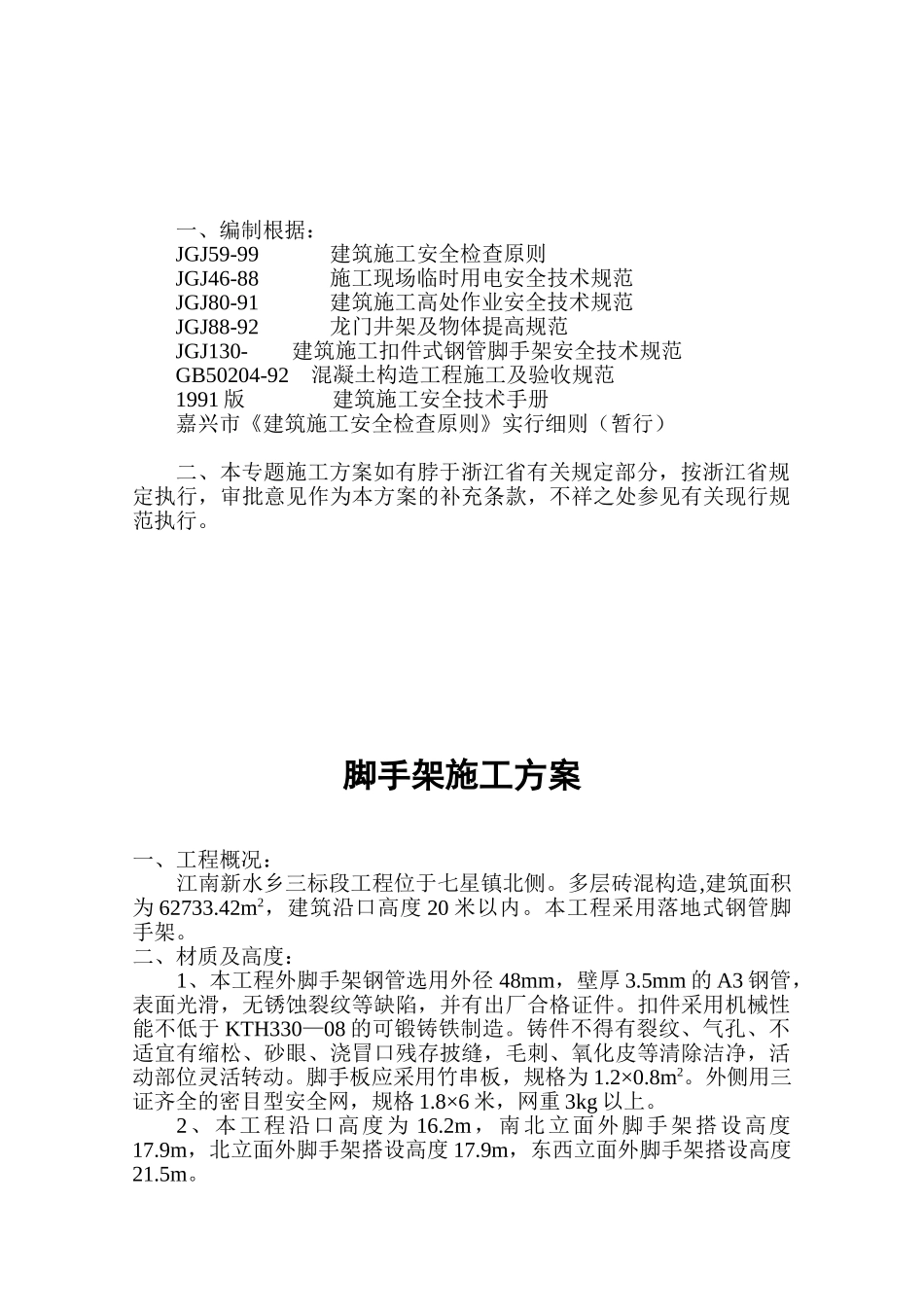

二、材质及高度:1、本工程外脚手架钢管选用外径 48mm,壁厚 3
5mm 的 A3 钢管,表面光滑,无锈蚀裂纹等缺陷,并有出厂合格证件
扣件采用机械性能不低于 KTH330—08 的可锻铸铁制造
铸件不得有裂纹、气孔、不适宜有缩松、砂眼、浇冒口残存披缝,毛刺、氧化皮等清除洁净,活动部位灵活转动
脚手板应采用竹串板,规格为 1
外侧用三证齐全的密目型安全网,规格 1
8×6 米,网重 3kg 以上
2、本工程沿口高度为 16
2m,南北立面外脚手架搭设高度17
9m,北立面外脚手架搭设高度 17
9m,东西立面外脚手架搭设高度21
三、立杆基础:1、钢管脚手架立杆底部必须设置纵横相连扫地杆(离底座高度不不小于 15cm)

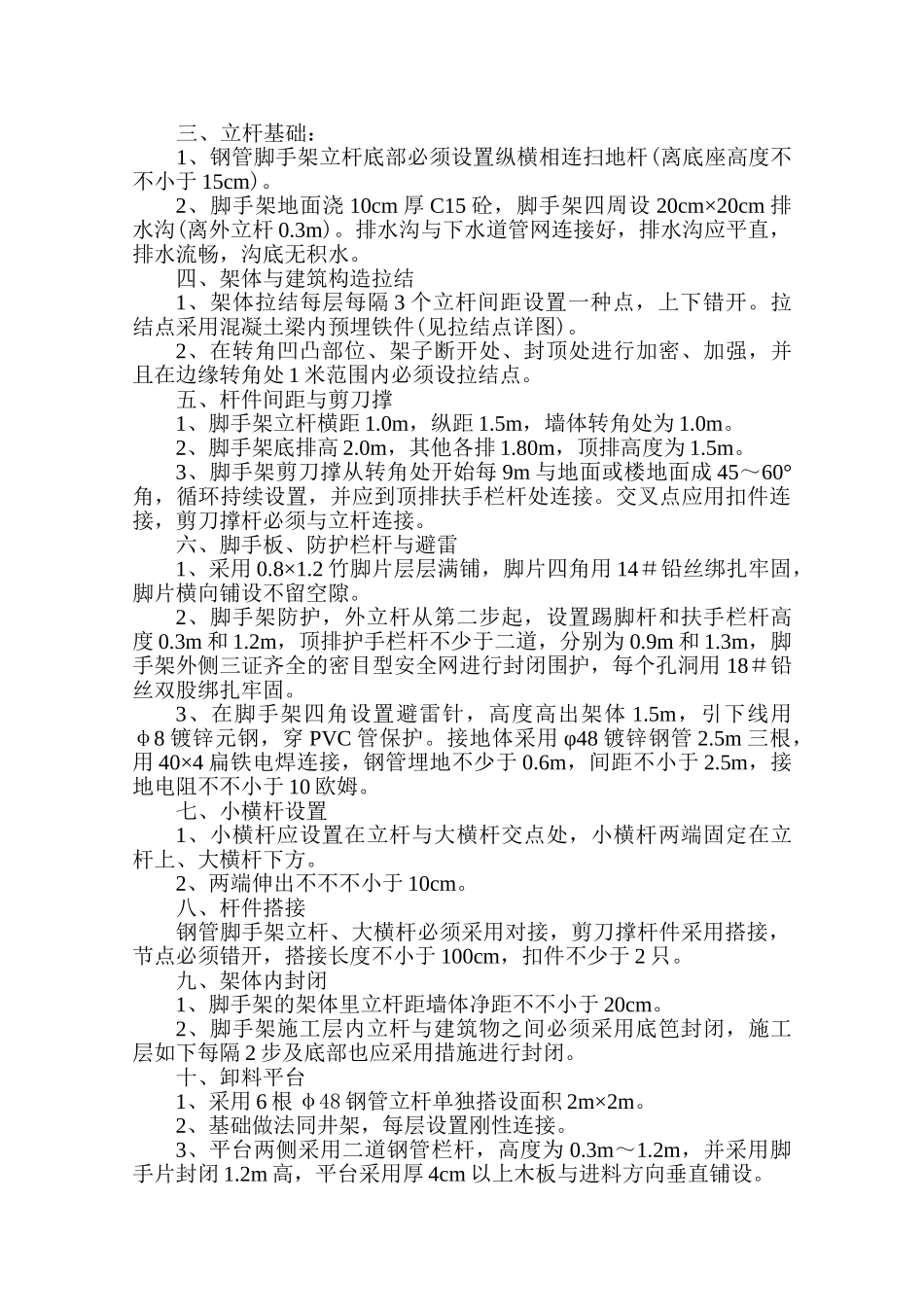

2、脚手架地面浇 10cm 厚 C15 砼,脚手架四周设 20cm×20cm 排水沟(离外立杆 0
