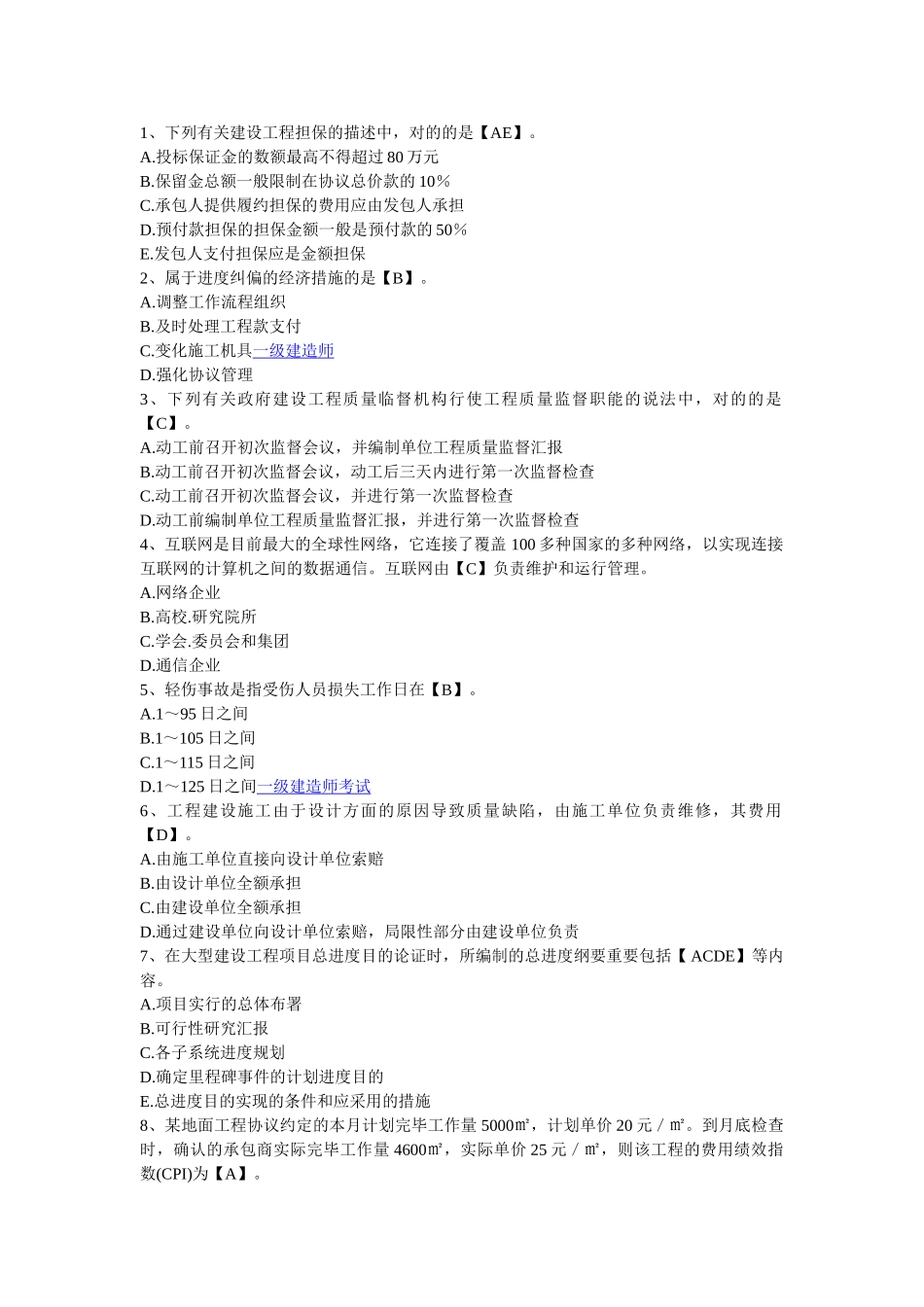

1、下列有关建设工程担保的描述中,对的的是【AE】
投标保证金的数额最高不得超过 80 万元B
保留金总额一般限制在协议总价款的 10%C
承包人提供履约担保的费用应由发包人承担D
预付款担保的担保金额一般是预付款的 50%E
发包人支付担保应是金额担保2、属于进度纠偏的经济措施的是【B】
调整工作流程组织B
及时处理工程款支付C

变化施工机具一级建造师D
强化协议管理3、下列有关政府建设工程质量临督机构行使工程质量监督职能的说法中,对的的是【C】
动工前召开初次监督会议,并编制单位工程质量监督汇报B
动工前召开初次监督会议,动工后三天内进行第一次监督检查C
动工前召开初次监督会议,并进行第一次监督检查D
动工前编制单位工程质量监督汇报,并进行第一次监督检查4、互联网是目前最大的全球性网络,它连接了覆盖 100 多种国家的多种网络,以实现连接互联网的计算机之间的数据通信
互联网由【C】负责维护和运行管理
委员会和集团D
通信企业5、轻伤事故是指受伤人员损失工作日在【B】
1~95 日之间B
1~105 日之间C
1~115 日之间D
1~125 日之间一级建造师考试6、工程建设施工由于设计方面的原因导致质量缺陷,由施工单位负责维修,其费用【D】
由施工单位直接向设计单位索赔B
由设计单位全额承担C
由建设单位全额承担D
通过建设单位向设计单位索赔,局限性部分由建设单位负责7、在大型建设工程项目总进度目的论证时,所编制的总进度纲要重要包括【 ACDE】等内容
项目实行的总体布署B
可行性研究汇报C
各子系统进度规划D
确定里程碑事件的计划进度目的E
总进度目的实现的条件和应采用的措施8、某地面工程协议约定的本月计划完毕工作量 5000㎡,计划单价 20 元/㎡
到月底检查时,确认的承包商实际完毕工作量 4600㎡
