上六个月西藏监理工程师:建设工程协议管理法律基础模拟试题一、单项选择题(共 25 题,每题 2 分,每题的备选项中,只有 1 个事最符合题意) 1、下列各组数值比较中,一般不用于投资控制动态比较的是
A:协议价与实际投资值B:投标价与施工图预算值C:概算值与施工图预算值D:协议价与概算值E:工程保险金 2、某工程双代号时标网络计划如下图所示,其中工作 B 的总时差为周
A:B:1C:2D:3E:自我评估3、某工程由于种种原因导致工程延期,对其处理对的的是

A:由于承包单位以外的原因导致工期迟延,承包单位无权提出延长工期的申请B:若承包单位提出延长工期的申请被通过,应纳于协议工期,作为协议工期的一部分C:假如承包单位得到监理工程师同意的工期延期,就要赔偿由于工期延长而支付的误期损失费D:若某项工程被同意为工程延期,业主没有必要承担由于工期延长所增长的费用E:自我评估 4、单位工程质量验收登记表中,验收记录和验收结论分别由填写
A:监理单位、施工单位B:施工单位、监理单位C:设计单位、质监站D:施工单位、质监站E:工程变更单5、建设工程施工阶段,为加紧施工进度可采用的组织措施是
A:采用更先进的施工机械B:改善施工工艺C:增长每天的施工时间D:改善劳动条件E:自我评估 6、某施工协议履行时,因施工现场尚不具有动工条件,已进场的承包人不能按约定日期动工,则发包人
A:应赔偿承包人的损失,对应顺延工期B:应赔偿承包人的损失,但工期不予顺延C:不赔偿承包人的损失,但对应顺延工期D:不赔偿承包人的损失,工期不予顺延E:专业监理 7、根据 FIDIC《施工协议条件》的规定,业主选择的指定分包商应当与签订分包协议

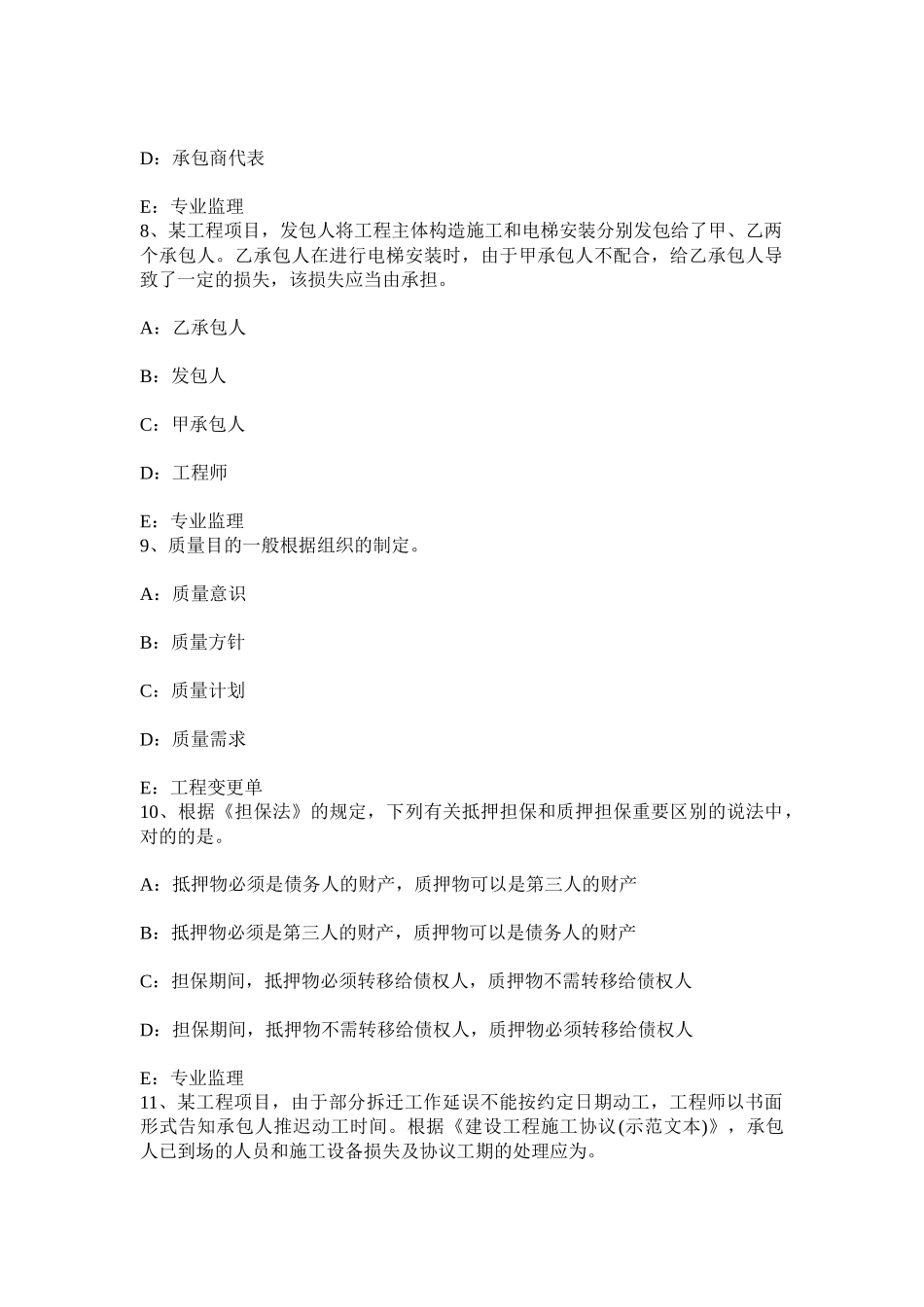

A:业主B:工程师C:承包商D:承包商代表E:专业监理 8、某工程项目,发包人将工程主体构造施工和电梯安装分别发包给了甲、乙两个承包人
乙承包人在进行电梯安装时,由于甲承包人不配
