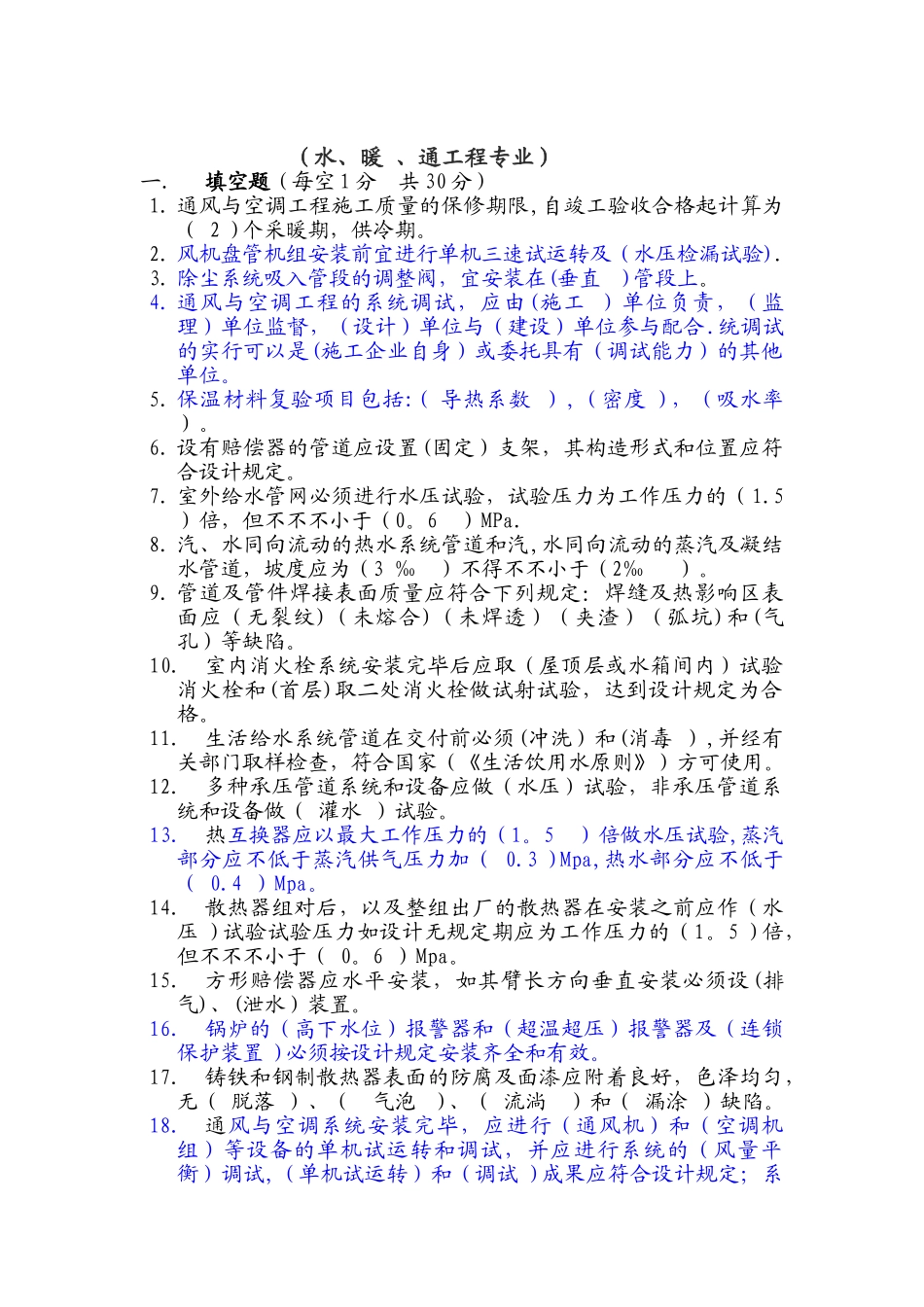

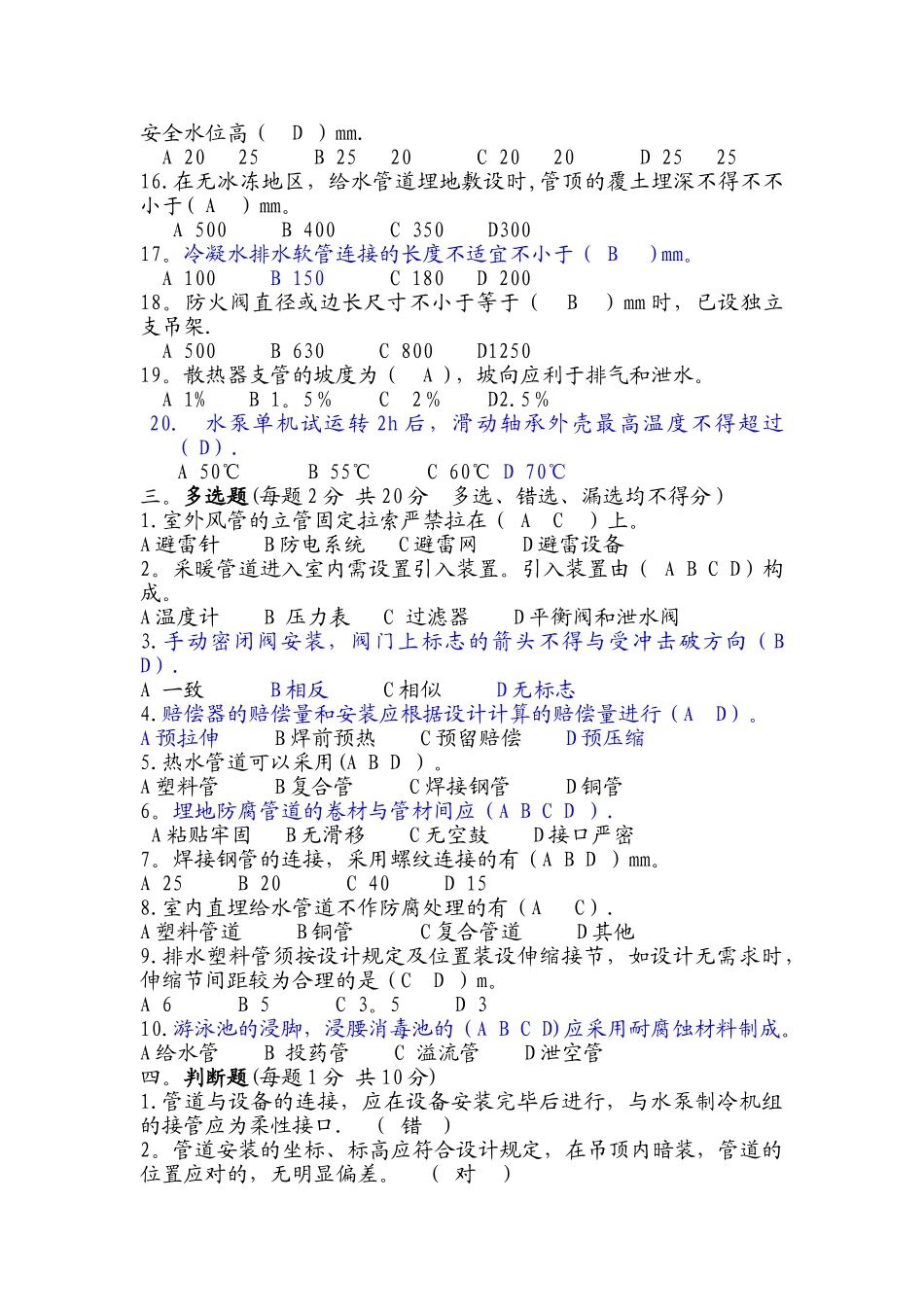

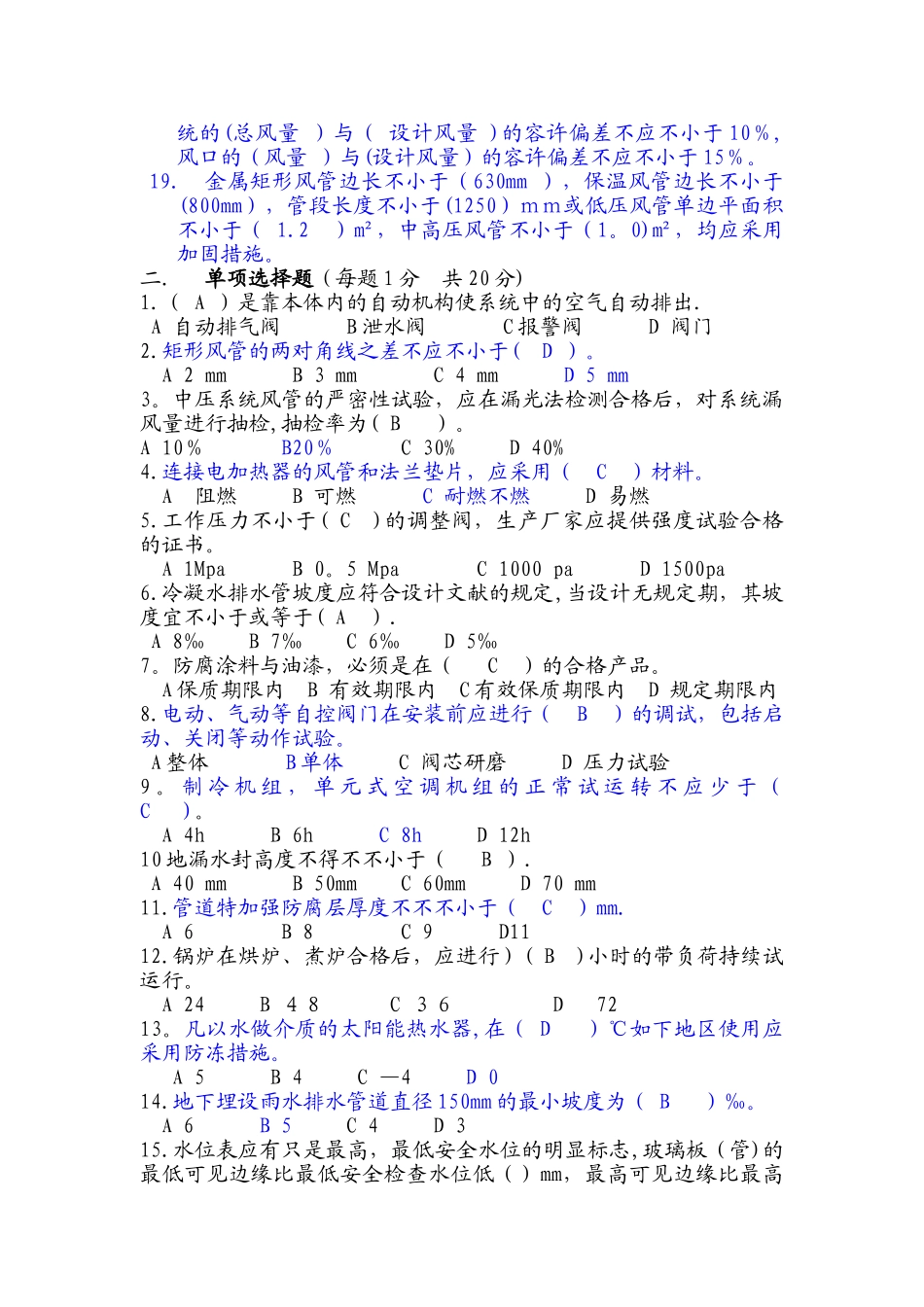

(水、暖 、通工程专业)一.填空题(每空 1 分 共 30 分)1. 通风与空调工程施工质量的保修期限,自竣工验收合格起计算为( 2 )个采暖期,供冷期。 2. 风机盘管机组安装前宜进行单机三速试运转及(水压检漏试验).3. 除尘系统吸入管段的调整阀,宜安装在(垂直 )管段上。4. 通风与空调工程的系统调试,应由(施工 )单位负责,(监理)单位监督,(设计)单位与(建设)单位参与配合.统调试的实行可以是(施工企业自身)或委托具有(调试能力)的其他单位。5. 保温材料复验项目包括:( 导热系数 ),(密度 ),(吸水率 )。6. 设有赔偿器的管道应设置(固定)支架,其构造形式和位置应符合设计规定。7. 室外给水管网必须进行水压试验,试验压力为工作压力的(1.5 )倍,但不不不小于(0。6 )MPa.8. 汽、水同向流动的热水系统管道和汽,水同向流动的蒸汽及凝结水管道,坡度应为(3 ‰ )不得不不小于(2‰ )。9. 管道及管件焊接表面质量应符合下列规定:焊缝及热影响区表面应(无裂纹)(未熔合)(未焊透)(夹渣)(弧坑)和(气孔)等缺陷。10.室内消火栓系统安装完毕后应取(屋顶层或水箱间内)试验消火栓和(首层)取二处消火栓做试射试验,达到设计规定为合格。11.生活给水系统管道在交付前必须(冲洗)和(消毒 ),并经有关部门取样检查,符合国家(《生活饮用水原则》)方可使用。12.多种承压管道系统和设备应做(水压)试验,非承压管道系统和设备做( 灌水 )试验。13.热互换器应以最大工作压力的(1。5 )倍做水压试验,蒸汽部分应不低于蒸汽供气压力加( 0.3 )Mpa,热水部分应不低于( 0.4 )Mpa。14.散热器组对后,以及整组出厂的散热器在安装之前应作(水压 )试验试验压力如设计无规定期应为工作压力的(1。5 )倍,但不不不小于( 0。6 )Mpa。15.方形赔偿器应水平安装,如其臂长方向垂直安装必须设(排气)、(泄水)装置。16.锅炉的(高下水位)报警器和(超温超压)报警器及(连锁保护装置 )必须按设计规定安装齐全和有效。17.铸铁和钢制散热器表面的防腐及面漆应附着良好,色泽均匀,无( 脱落 )、( 气泡 )、( 流淌 )和( 漏涂 )缺陷。18.通风与空调系统安装完毕,应进行(通风机)和(空调机组)等设备的单机试运转和调试,并应进行系统的(风量平衡)调试,(单机试运转)和(调试 )成果应符合设计规定;系统的(总风量 )与( 设计风量 )的容许偏差不应不小于 10%,风口的(风量 )与...
