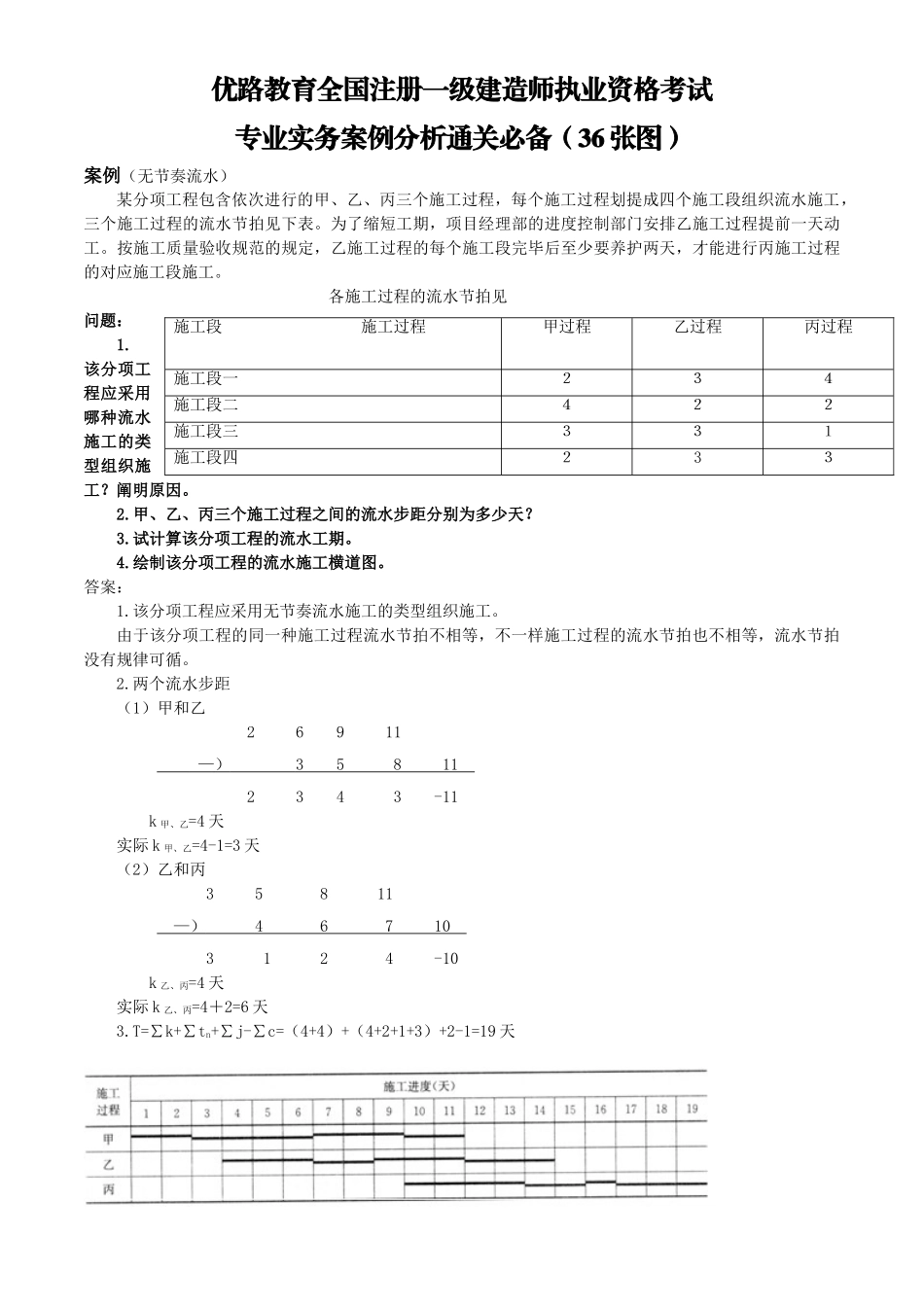

|建筑工程学院全国注册一级建造师执业资格考试考前辅导左红军《专业实务案例分析》通关必备 36 张图(内部资料 严禁复制 左红军总结)优质教育 成功之路优路教育建筑工程学院出品优路教育全国注册一级建造师执业资格考试专业实务案例分析通关必备(36 张图)案例(无节奏流水)某分项工程包含依次进行的甲、乙、丙三个施工过程,每个施工过程划提成四个施工段组织流水施工,三个施工过程的流水节拍见下表
为了缩短工期,项目经理部的进度控制部门安排乙施工过程提前一天动工
按施工质量验收规范的规定,乙施工过程的每个施工段完毕后至少要养护两天,才能进行丙施工过程的对应施工段施工
各施工过程的流水节拍见 问题:1
该分项工程应采用哪种流水施工的类型组织施工
甲、乙、丙三个施工过程之间的流水步距分别为多少天
试计算该分项工程的流水工期
绘制该分项工程的流水施工横道图
该分项工程应采用无节奏流水施工的类型组织施工
由于该分项工程的同一种施工过程流水节拍不相等,不一样施工过程的流水节拍也不相等,流水节拍没有规律可循
两个流水步距(1)甲和乙2 6 9 11 — ) 3 5 8 11 2 3 4 3 -11k 甲、乙=4 天实际 k 甲、乙=4-1=3 天(2)乙和丙 3 5 8 11 — ) 4 6 7 10 3 1 2 4 -10 k 乙、丙=4 天实际 k 乙、丙=4+2=6 天3

T=∑k+∑tn+∑j-∑c=(4+4)+(4+2+1+3)+2-1=19 天施工段 施工过程甲过程乙过程丙过程施工段一 234施工段二422施工段三331施工段四233图表 1案例【公路(五)部分内容】 背景资料某施工单位承接了一座 4×20m 简支粱桥工程
桥梁采用扩大基础,墩身平均高 10m
项目为单价协议,且所有钢筋由业主提供,其他材料由施工单位自采或自购
项目部拟就 1 号~3
