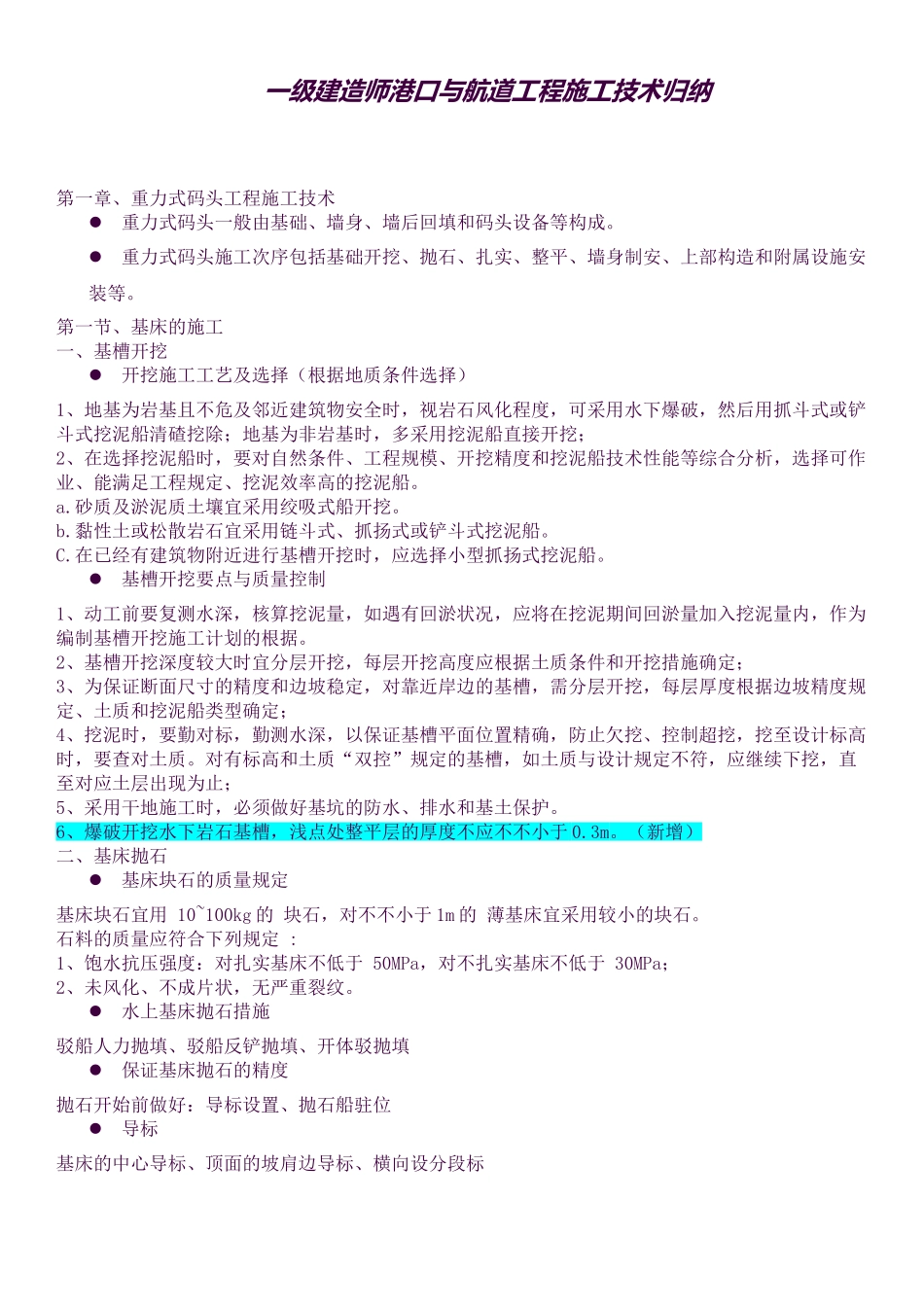

一级建造师港口与航道工程施工技术归纳第一章、重力式码头工程施工技术重力式码头一般由基础、墙身、墙后回填和码头设备等构成
重力式码头施工次序包括基础开挖、抛石、扎实、整平、墙身制安、上部构造和附属设施安装等
第一节、基床的施工一、基槽开挖开挖施工工艺及选择(根据地质条件选择)1、地基为岩基且不危及邻近建筑物安全时,视岩石风化程度,可采用水下爆破,然后用抓斗式或铲斗式挖泥船清碴挖除;地基为非岩基时,多采用挖泥船直接开挖;2、在选择挖泥船时,要对自然条件、工程规模、开挖精度和挖泥船技术性能等综合分析,选择可作业、能满足工程规定、挖泥效率高的挖泥船
砂质及淤泥质土壤宜采用绞吸式船开挖
黏性土或松散岩石宜采用链斗式、抓扬式或铲斗式挖泥船
在已经有建筑物附近进行基槽开挖时,应选择小型抓扬式挖泥船
基槽开挖要点与质量控制1、动工前要复测水深,核算挖泥量,如遇有回淤状况,应将在挖泥期间回淤量加入挖泥量内,作为编制基槽开挖施工计划的根据
2、基槽开挖深度较大时宜分层开挖,每层开挖高度应根据土质条件和开挖措施确定;3、为保证断面尺寸的精度和边坡稳定,对靠近岸边的基槽,需分层开挖,每层厚度根据边坡精度规定、土质和挖泥船类型确定;4、挖泥时,要勤对标,勤测水深,以保证基槽平面位置精确,防止欠挖、控制超挖,挖至设计标高时,要查对土质
对有标高和土质“双控”规定的基槽,如土质与设计规定不符,应继续下挖,直至对应土层出现为止;5、采用干地施工时,必须做好基坑的防水、排水和基土保护
6、爆破开挖水下岩石基槽,浅点处整平层的厚度不应不不小于 0
(新增)二、基床抛石基床块石的质量规定基床块石宜用 10~100kg 的 块石,对不不小于 1m 的 薄基床宜采用较小的块石
石料的质量应符合下列规定 :1、饱水抗压强度:对扎实基床不低于 50MPa,对不扎实基床不低于 30MPa;2、
