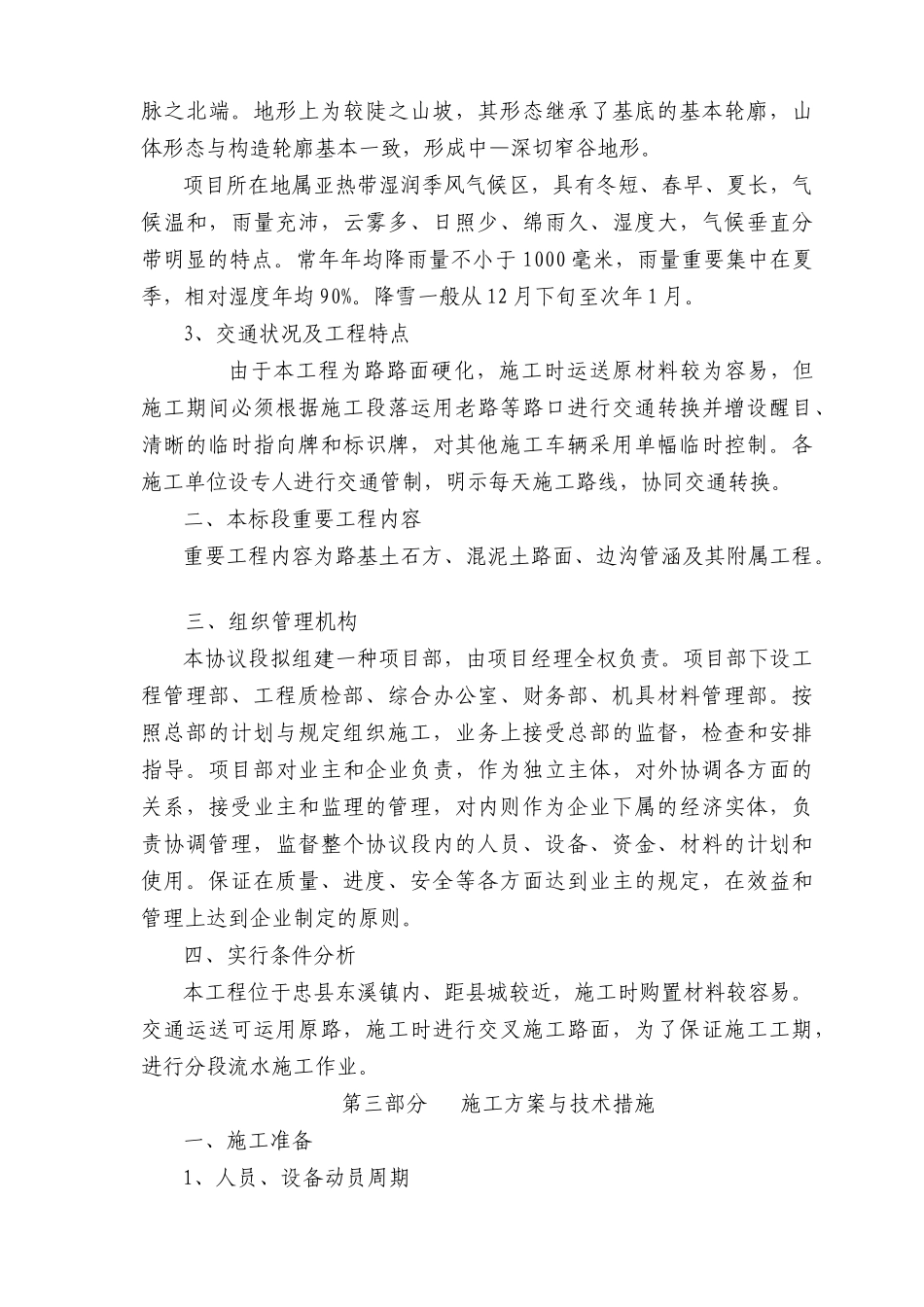

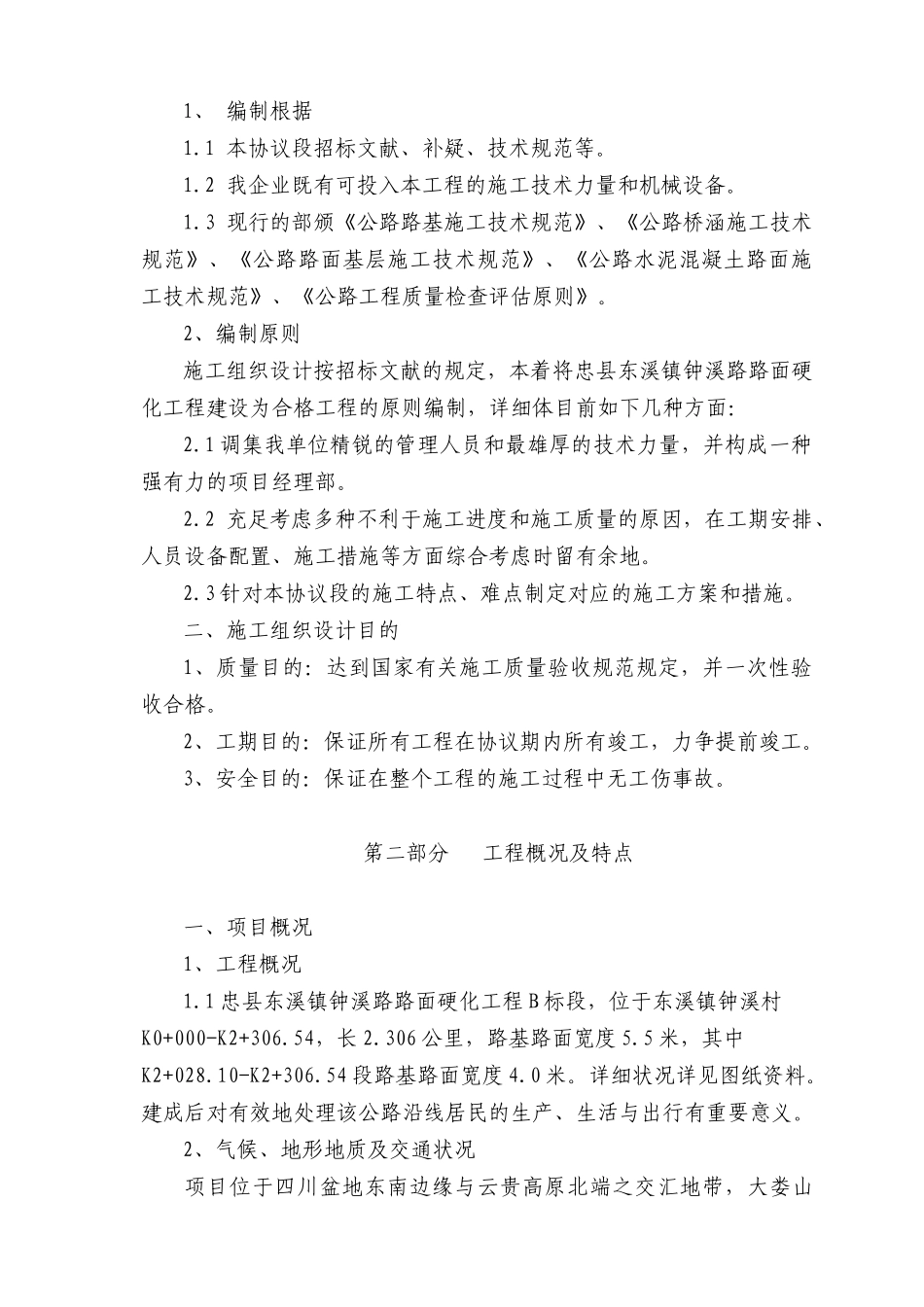

目 录第一部分 编制阐明及设计目的第二部分 工程概况及特点第三部分 施工方案与技术措施第四部分 本工程投入的人力、机械设备及仪器状况第五部分 工期及施工进度计划与措施第六部分 质量目的、质量保证体系及技术组织措施第七部分 安全、文明保证体系及措施第八部分 环境保护措施第九部分 文明施工的目的和实行方案第十部分 成品、半成品保护和工程保修工作的管理措施和承诺第十一部分 采用新工艺、新技术、新设备、新材料的程度,节能环境保护附表一 施工平面布置图附表二 劳动力计划表附表三 拟投入本工程的重要施工机械表附表四 拟配置本程重要材料测量、质检仪器设备表附表五 施工进度横道图附表六 安全保证体系框图第一部分 编制阐明及设计目的一 、编制阐明1、 编制根据1.1 本协议段招标文献、补疑、技术规范等。1.2 我企业既有可投入本工程的施工技术力量和机械设备。1.3 现行的部颁《公路路基施工技术规范》、《公路桥涵施工技术规范》、《公路路面基层施工技术规范》、《公路水泥混凝土路面施工技术规范》、《公路工程质量检查评估原则》。2、编制原则施工组织设计按招标文献的规定,本着将忠县东溪镇钟溪路路面硬化工程建设为合格工程的原则编制,详细体目前如下几种方面:2.1 调集我单位精锐的管理人员和最雄厚的技术力量,并构成一种强有力的项目经理部。2.2 充足考虑多种不利于施工进度和施工质量的原因,在工期安排、人员设备配置、施工措施等方面综合考虑时留有余地。2.3 针对本协议段的施工特点、难点制定对应的施工方案和措施。二、施工组织设计目的1、质量目的:达到国家有关施工质量验收规范规定,并一次性验收合格。2、工期目的:保证所有工程在协议期内所有竣工,力争提前竣工。3、安全目的:保证在整个工程的施工过程中无工伤事故。第二部分 工程概况及特点一、项目概况1、工程概况1.1 忠县东溪镇钟溪路路面硬化工程 B 标段,位于东溪镇钟溪村K0+000-K2+306.54,长 2.306 公里,路基路面宽度 5.5 米,其中K2+028.10-K2+306.54 段路基路面宽度 4.0 米。详细状况详见图纸资料。建成后对有效地处理该公路沿线居民的生产、生活与出行有重要意义。2、气候、地形地质及交通状况项目位于四川盆地东南边缘与云贵高原北端之交汇地带,大娄山脉之北端。地形上为较陡之山坡,其形态继承了基底的基本轮廓,山体形态与构造轮廓基本一致,形成中—深切窄谷地形。项目所在地属亚热带湿润季风气候区,...
