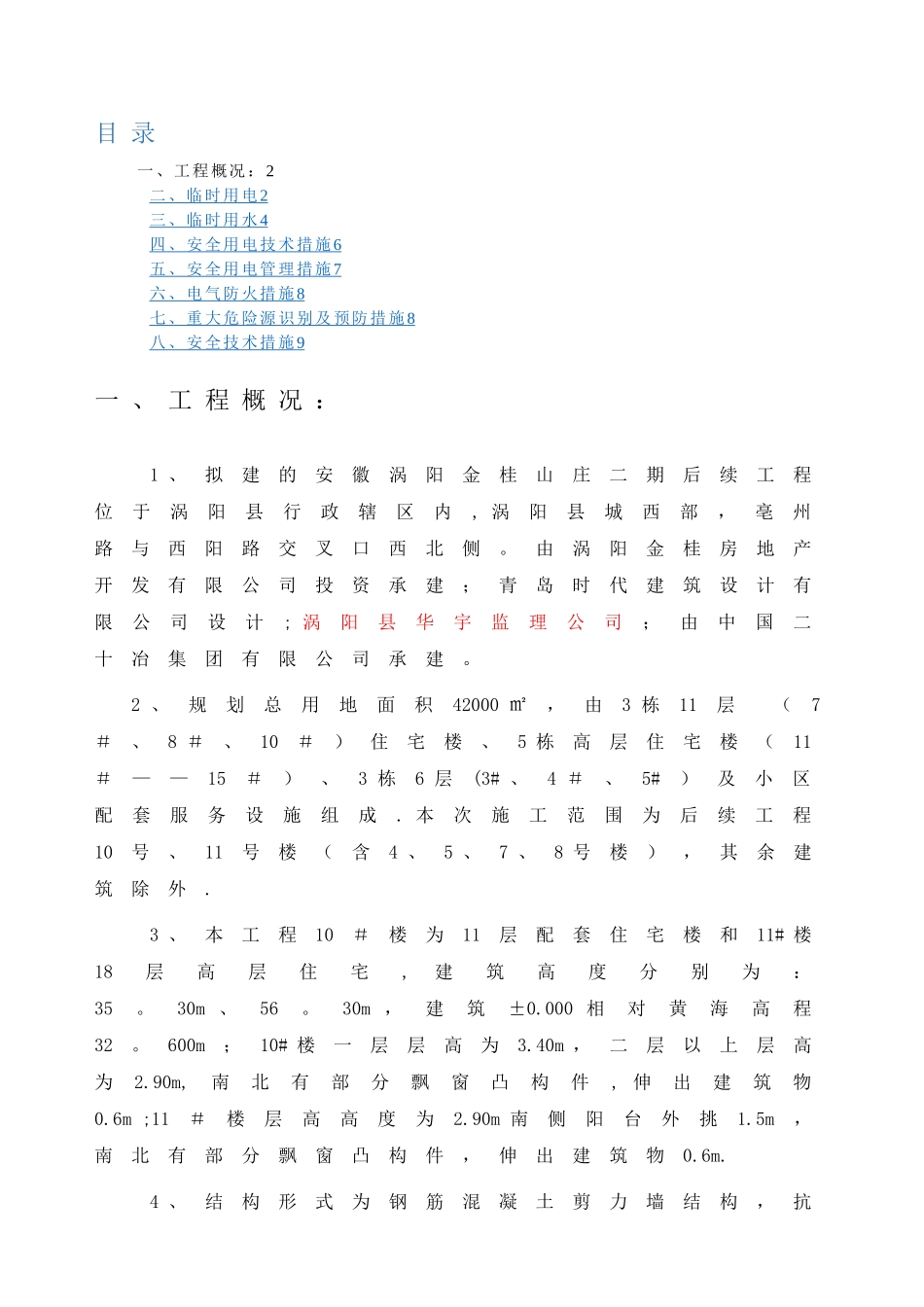

目 录一、工程概况:2二、临时用电 2 三、临时用水 4 四、安全用电技术措施 6 五、安全用电管理措施 7 六、电气防火措施 8 七、重大危险源识别及预防措施 8 八、安全技术措施 9 一 、 工 程 概 况 :1 、拟建的安徽涡阳金桂山庄二期后续工程位于涡阳县行政辖区内, 涡阳县城西部,亳州路与西阳路交叉口西北侧
由涡阳金桂房地产开发有限公司投资承建;青岛时代建筑设计有限公司设计; 涡阳县华宇监理公司;由中国二十冶集团有限公司承建
2 、规划总用地面积42000 ㎡,由3 栋11层 (7#、8 #、10#)住宅楼、5 栋高层住宅楼(11#——15#)、3 栋6 层(3# 、4 #、5#)及小区配套服务设施组成
本次施工范围为后续工程10号、11号楼(含4 、5 、7 、8 号楼),其余建筑除外
3 、本工程10#楼为11层配套住宅楼和11# 楼18层高层住宅,建筑高度分别为:35
30m 、56
30m ,建筑±0
000 相对黄海高程32
600m;10# 楼一层层高为3
40m ,二层以上层高为2
90m,南北有部分飘窗凸构件, 伸出建筑物0
6m ;11#楼层高高度为2
90m 南侧阳台外挑1
5m,南北有部分飘窗凸构件,伸出建筑物0
4 、结构形式为钢筋混凝土剪力墙结构,抗震设防烈度7 度,抗震丙类、结构安全等级为二级建筑
设计使用年限50年
5 、本工程内外墙采纳煤矸石多孔页岩砖砌筑
外墙保温采纳25mm保温砂浆;屋面防水等级为Ⅱ级,平屋面采纳倒置式屋面系统, 设复合卷材防水共一道设防;刚性防水保护层
二 、 临 时 用 电1 、根据现场勘测及总体平面布置,设塔吊QTZ63 (1 )台,人货电梯2 台;现场设钢筋制作车间1 座、木工棚1 座、集中搅拌区;现场外设办公室一栋、宿舍一栋、食堂一栋等
2 、施工现场照明用电分别取自配电箱

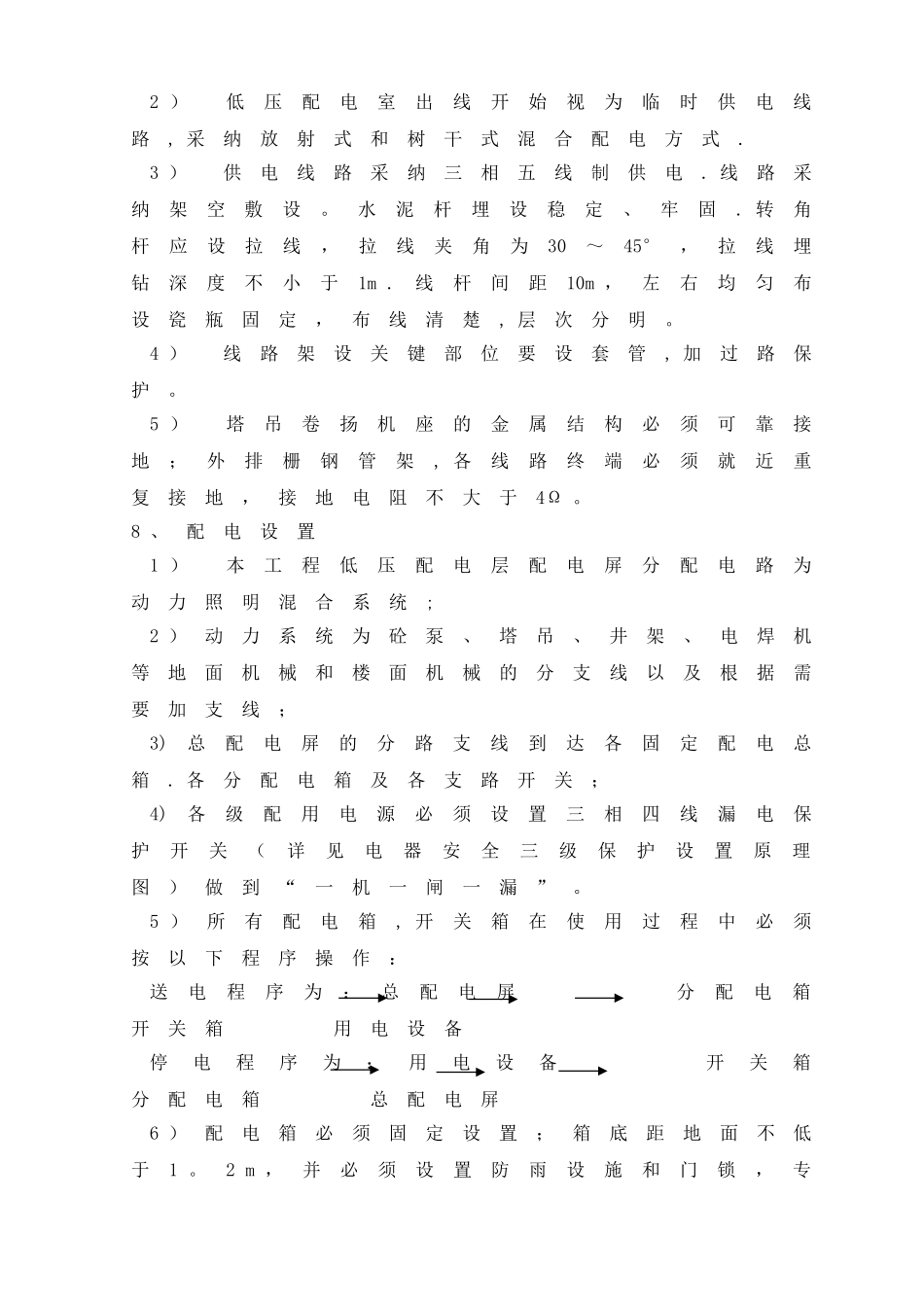

3 、由计算表得知:
