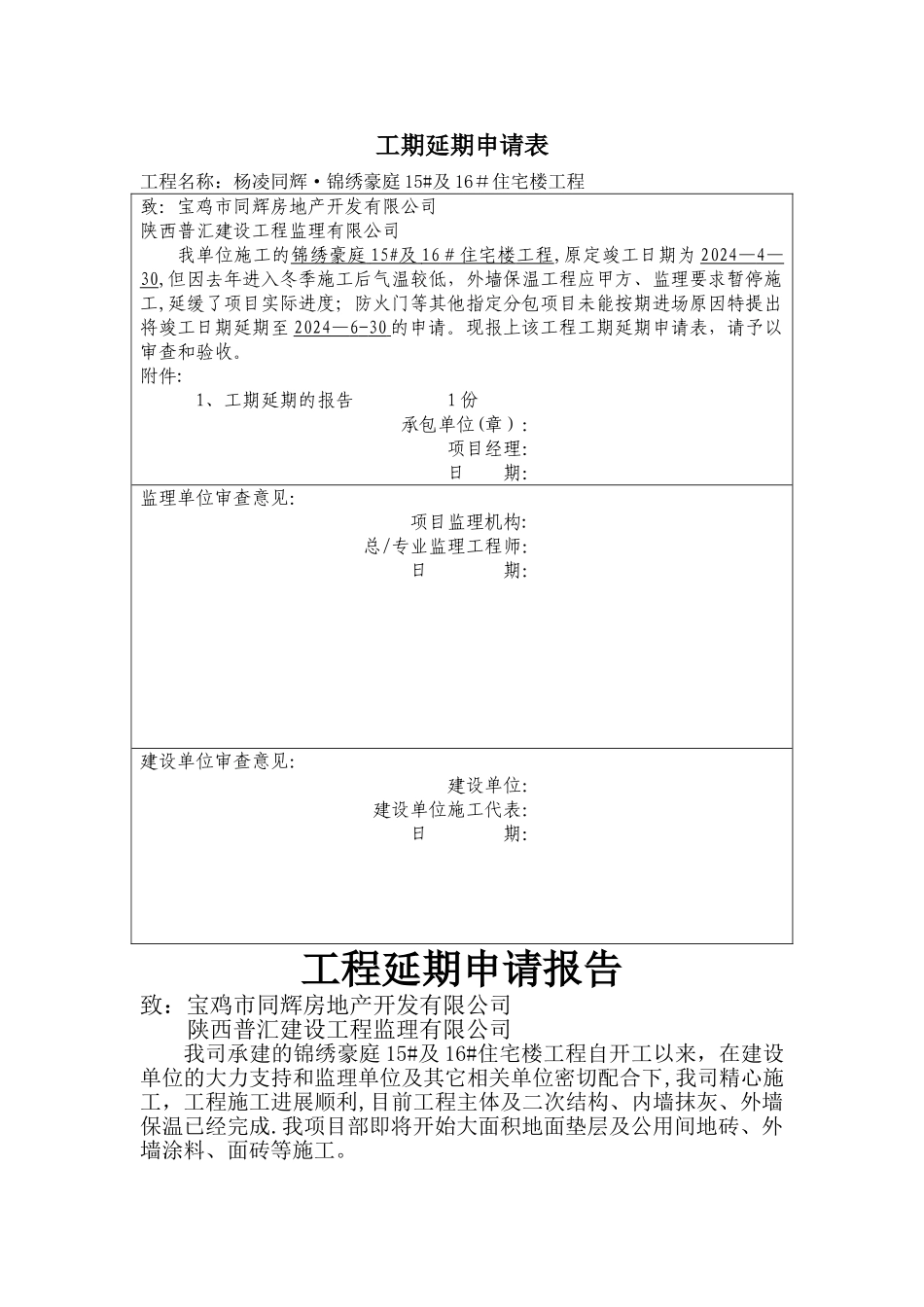

工期延期申请表工程名称:杨凌同辉·锦绣豪庭 15#及 16#住宅楼工程致:宝鸡市同辉房地产开发有限公司陕西普汇建设工程监理有限公司我单位施工的锦绣豪庭 15# 及 16 #住宅楼 工程 ,原定竣工日期为 2024— 4 — 30,但因去年进入冬季施工后气温较低,外墙保温工程应甲方、监理要求暂停施工,延缓了项目实际进度;防火门等其他指定分包项目未能按期进场原因特提出将竣工日期延期至 2024— 6 - 30 的申请
现报上该工程工期延期申请表,请予以审查和验收
附件: 1、工期延期的报告 1 份承包单位(章):项目经理:日 期:监理单位审查意见:项目监理机构:总/专业监理工程师:日 期:建设单位审查意见:建设单位:建设单位施工代表:日 期:工程延期申请报告致:宝鸡市同辉房地产开发有限公司陕西普汇建设工程监理有限公司我司承建的锦绣豪庭 15#及 16#住宅楼工程自开工以来,在建设单位的大力支持和监理单位及其它相关单位密切配合下,我司精心施工,工程施工进展顺利,目前工程主体及二次结构、内墙抹灰、外墙保温已经完成

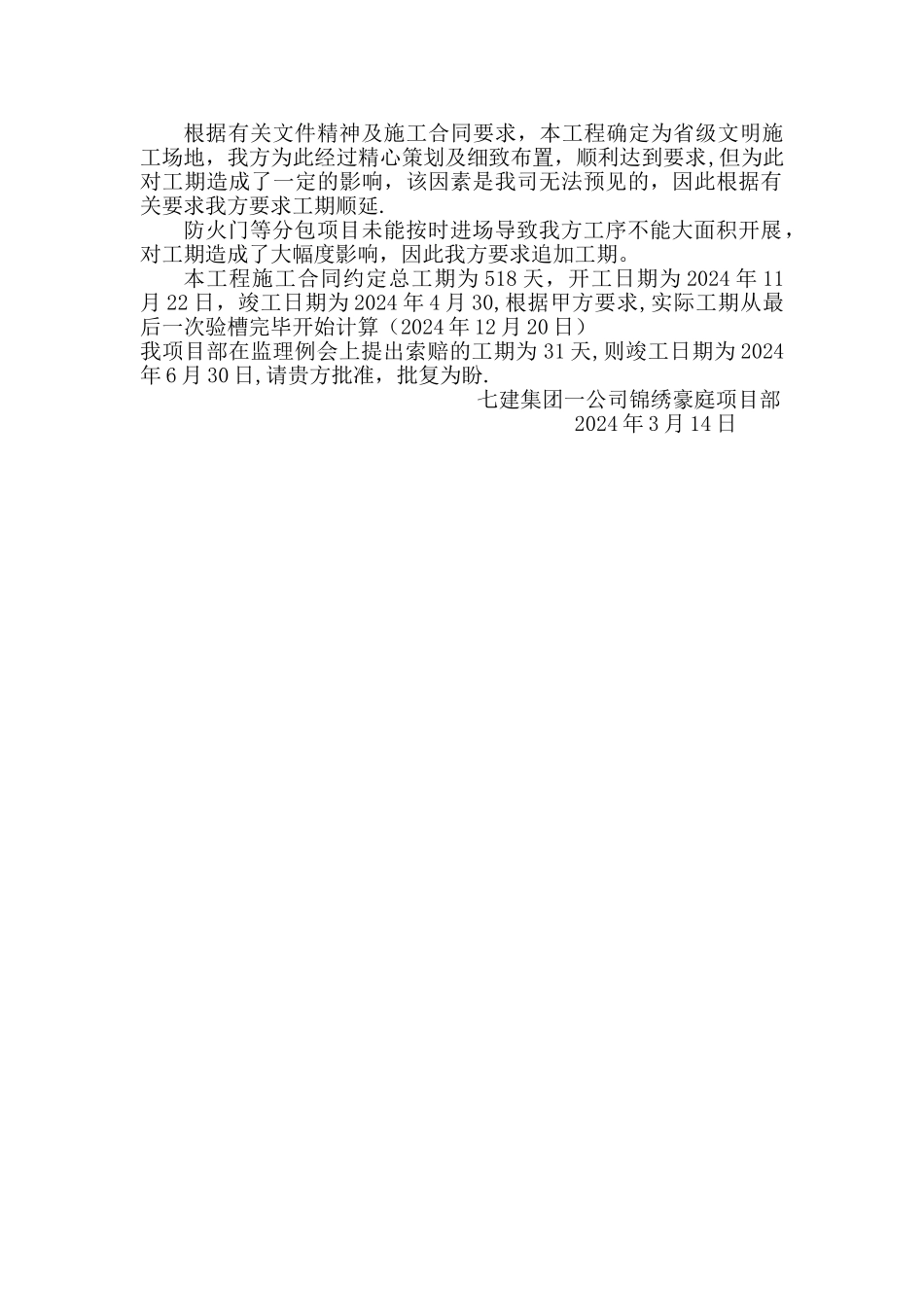

我项目部即将开始大面积地面垫层及公用间地砖、外墙涂料、面砖等施工
根据有关文件精神及施工合同要求,本工程确定为省级文明施工场地,我方为此经过精心策划及细致布置,顺利达到要求,但为此对工期造成了一定的影响,该因素是我司无法预见的,因此根据有关要求我方要求工期顺延
防火门等分包项目未能按时进场导致我方工序不能大面积开展,对工期造成了大幅度影响,因此我方要求追加工期
本工程施工合同约定总工期为 518 天,开工日期为 2024 年 11月 22 日,竣工日期为 2024 年 4 月 30,根据甲方要求,实际工期从最后一次验槽完毕开始计算(2024 年 12 月 20 日)我项目部在监理例会上提出索赔的工期为 31 天,则竣工日期为 2024年 6 月 30 日,请贵方批准,批复
