工程临时延期申请表GD220249 口口单位(子单位)工程名称###致:深圳市东鹏工程建设监理有限公司(项目监理机构)根据施工合同条款 20
2 条 的规定,由于 5 月 11 日大暴雨影响的 原因,我方申请工期延期,请予以批准
附件:1、工期延期的依据及工程结算附 2024 年 5 月份盐田区日雨量我司承建的###工程,5 月份正处于是主体结构施工阶段,5 月 11 日降雨量达到 100 毫米,属于大暴雨程度
影响了工程的正常施工,全天处于停工状态
雨后对安全设施造成较大损坏,为了达到施工现场的复工要求,组织人力利用 2 天时间进行整改恢复
按合同条款 20
2 第 6 条要求,申请工期延期 3 天

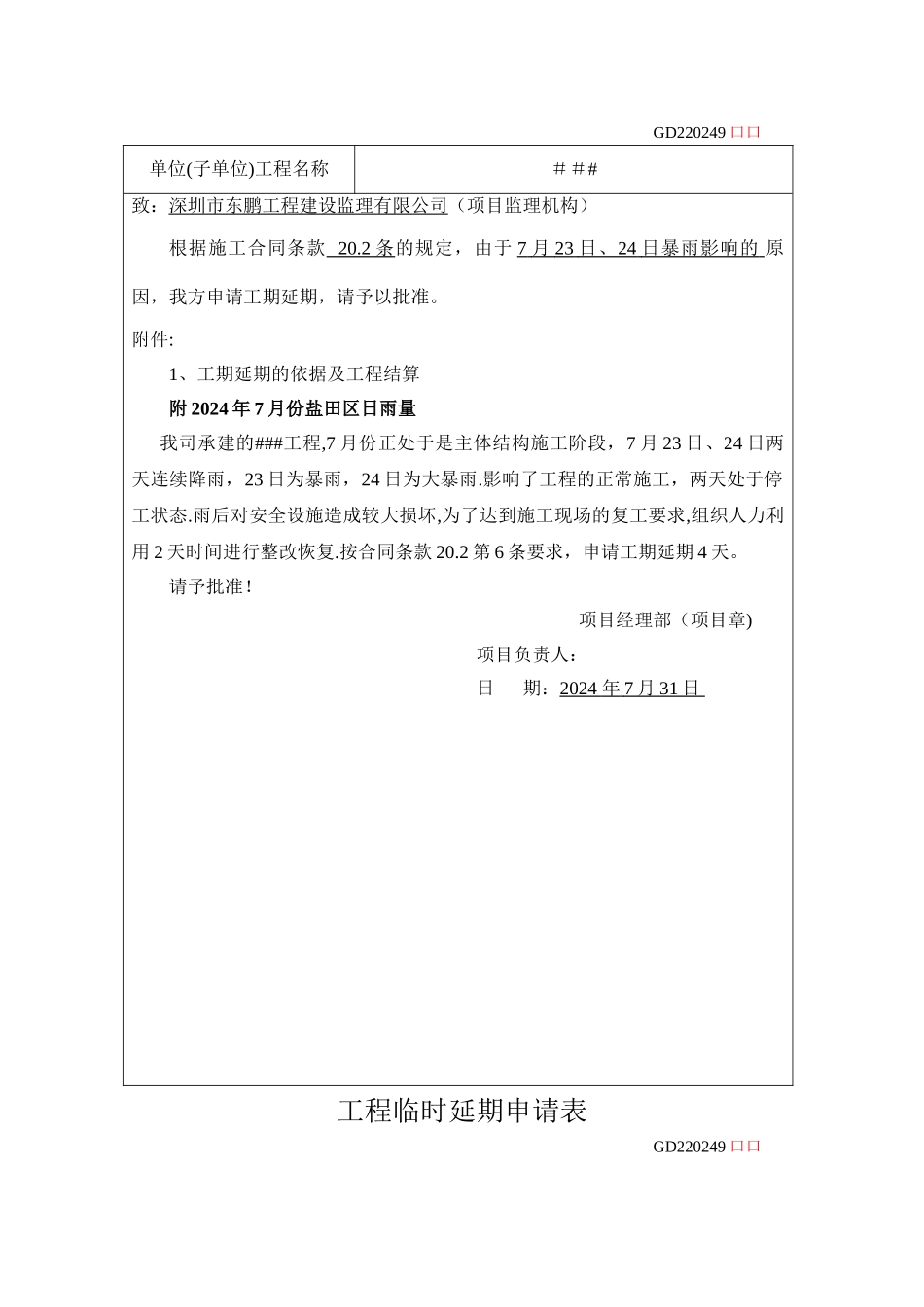

项目经理部(项目章)项目负责人:日 期:2024 年 5 月 31 日 工程临时延期申请表GD220249 口口单位(子单位)工程名称###致:深圳市东鹏工程建设监理有限公司(项目监理机构)根据施工合同条款 20
2 条 的规定,由于 7 月 23 日、 24 日暴雨影响的 原因,我方申请工期延期,请予以批准
附件:1、工期延期的依据及工程结算附 2024 年 7 月份盐田区日雨量我司承建的###工程,7 月份正处于是主体结构施工阶段,7 月 23 日、24 日两天连续降雨,23 日为暴雨,24 日为大暴雨
影响了工程的正常施工,两天处于停工状态
雨后对安全设施造成较大损坏,为了达到施工现场的复工要求,组织人力利用 2 天时间进行整改恢复
按合同条款 20
2 第 6 条要求,申请工期延期 4 天
项目经理部(项目章)项目负责人:日 期:2024 年 7 月 31 日 工程临时延期申请表GD220249 口口单位(子单位)工程名称###致:深圳市东鹏工程建设监理有限公司(项目监理机构)根据施工合同条款 20

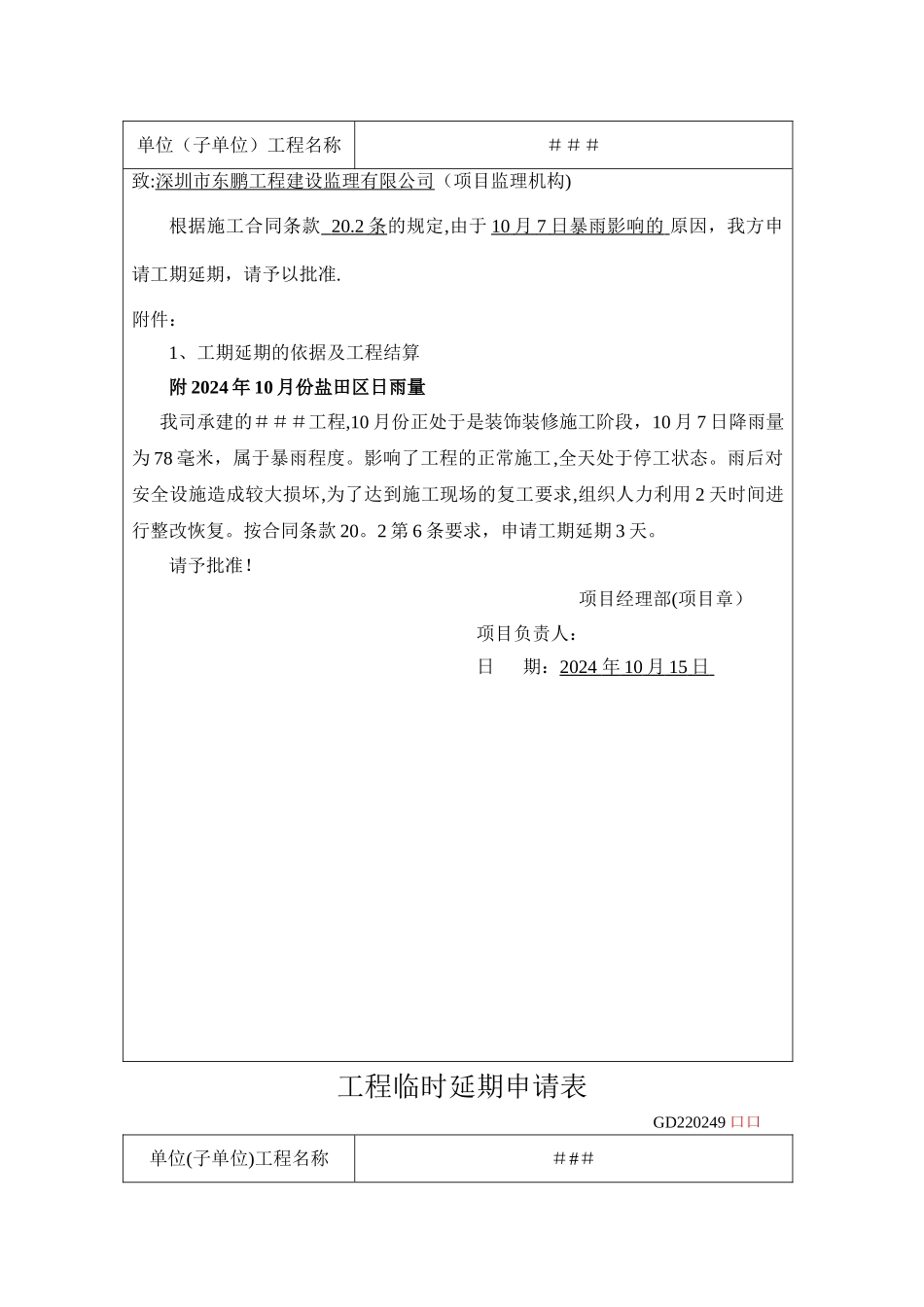

2 条 的规定,由于 10 月 7 日暴雨影
