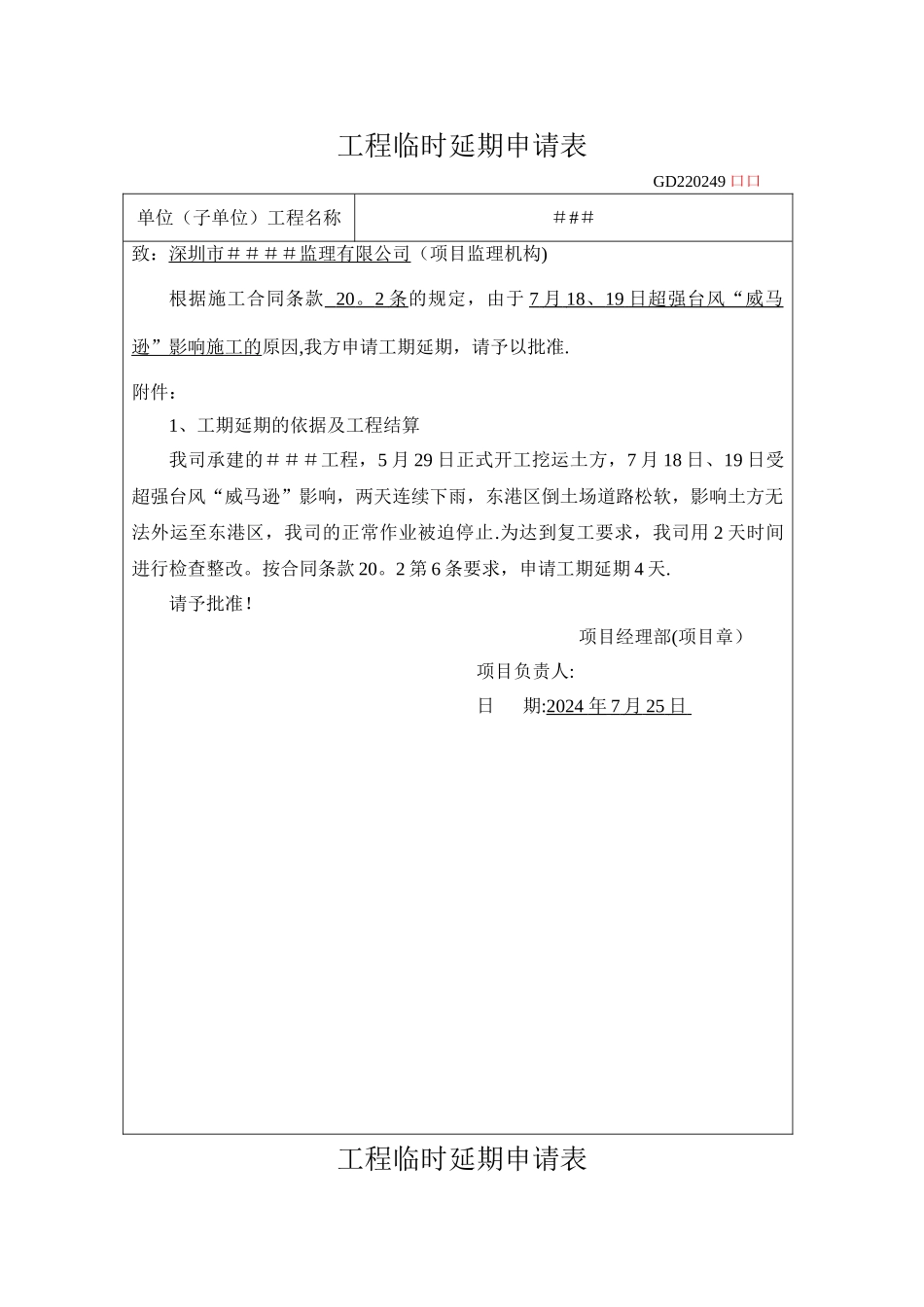

工程临时延期申请表GD220249 口口单位(子单位)工程名称###致:深圳市####监理有限公司(项目监理机构)根据施工合同条款 20 。 2 条 的规定,由于 7 月 18 、 19 日超强台风“威马 逊”影响施工的原因,我方申请工期延期,请予以批准.附件:1、工期延期的依据及工程结算我司承建的###工程,5 月 29 日正式开工挖运土方,7 月 18 日、19 日受超强台风“威马逊”影响,两天连续下雨,东港区倒土场道路松软,影响土方无法外运至东港区,我司的正常作业被迫停止.为达到复工要求,我司用 2 天时间进行检查整改。按合同条款 20。2 第 6 条要求,申请工期延期 4 天.请予批准!项目经理部(项目章)项目负责人:日 期:2024 年 7 月 25 日 工程临时延期申请表GD220249 口口单位(子单位)工程名称###致:深圳市### # 监理有限公司 (项目监理机构)根据施工合同条款 20 。 2 条 的规定,由于受 9 月 16 、 17 日强台风“海鸥” 影响施工的原因,我方申请工期延期,请予以批准.附件:1、工期延期的依据及工程结算我司承建的###工程,5 月 29 日正式开工挖运土方,受 9 月 16、17 日强台风“海鸥"的影响,两天连续下大到暴雨及刮 8 级以上大风,导致我司的正常作业被迫停止。为达到复工要求,我司用 2 天时间进行检查整改。按合同条款 20。2第 6 条要求,申请工期延期 4 天。请予批准!项目经理部(项目章)项目负责人:日 期:2024 年 9 月 22 日 工程临时延期申请表GD220249 口口单位(子单位)工程名称###致:深圳市# # # # 监理有限公司 (项目监理机构)根据施工合同条款 20 。 2 条 的规定,由于受 6 月 22 — 26 日台风强降雨影响 施工的原因,我方申请工期延期,请予以批准。附件:1、工期延期的依据及工程结算我司承建的###工程,处于主体结构施工阶段,受 6 月 22-26 日台风强降雨的影响,连续 5 天中有台风强降雨(市质安站均下达了台风警报),导致我司的正常作业被迫停止。为达到复工要求,我司用 2 天时间进行检查整改。按合同条款20。2 第 6 条要求,申请工期延期 6 天。请予批准!项目经理部(项目章)项目负责人:日 期:2024 年 6 月 30 日 工程临时延期申请表GD220249 口口单位(子单位)工程名称###致:深圳市 # ###监理有限公司 (项目监理机构)根据施工合同条款 20 。 2 条 的规定,由于受 今年第...
