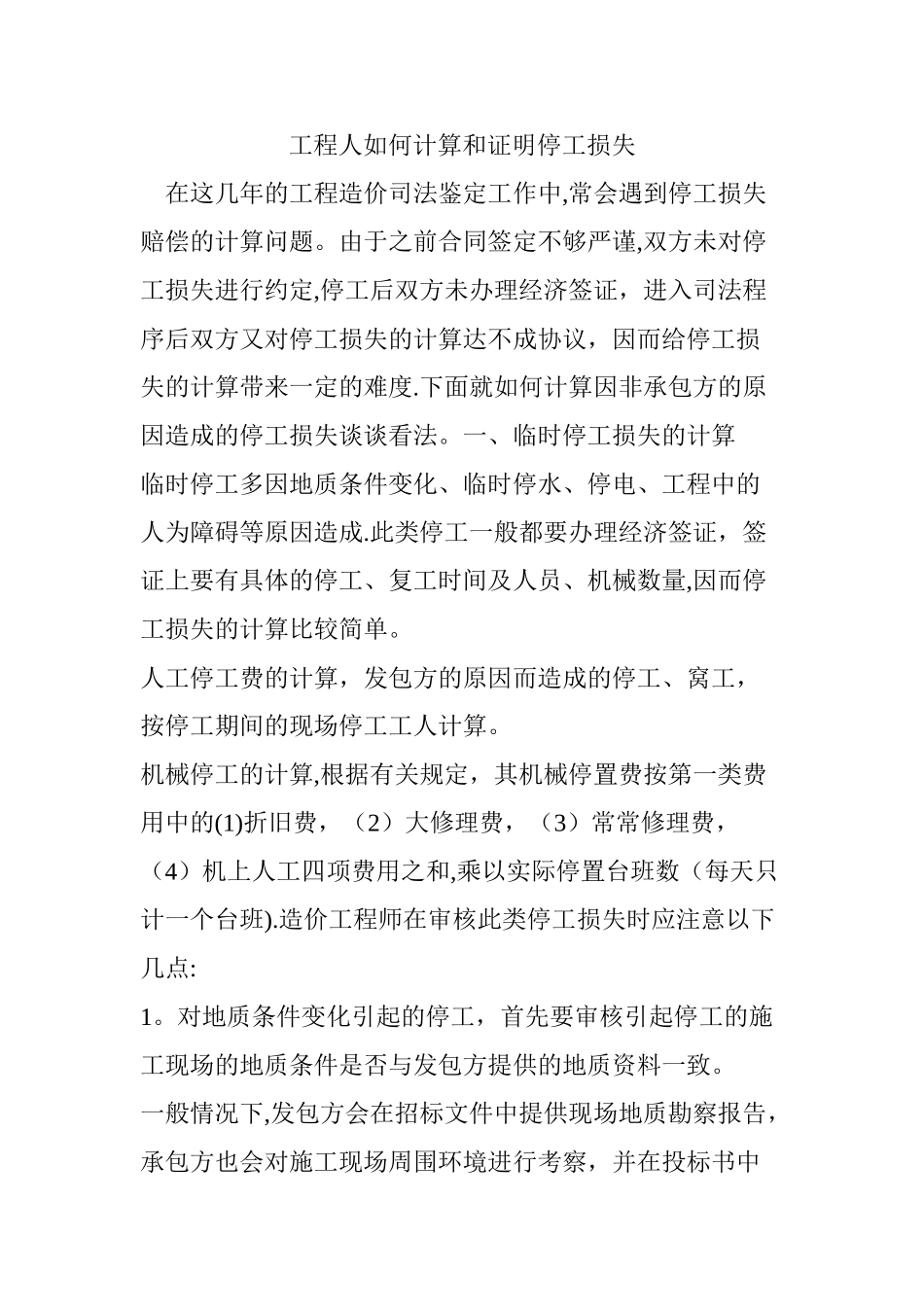

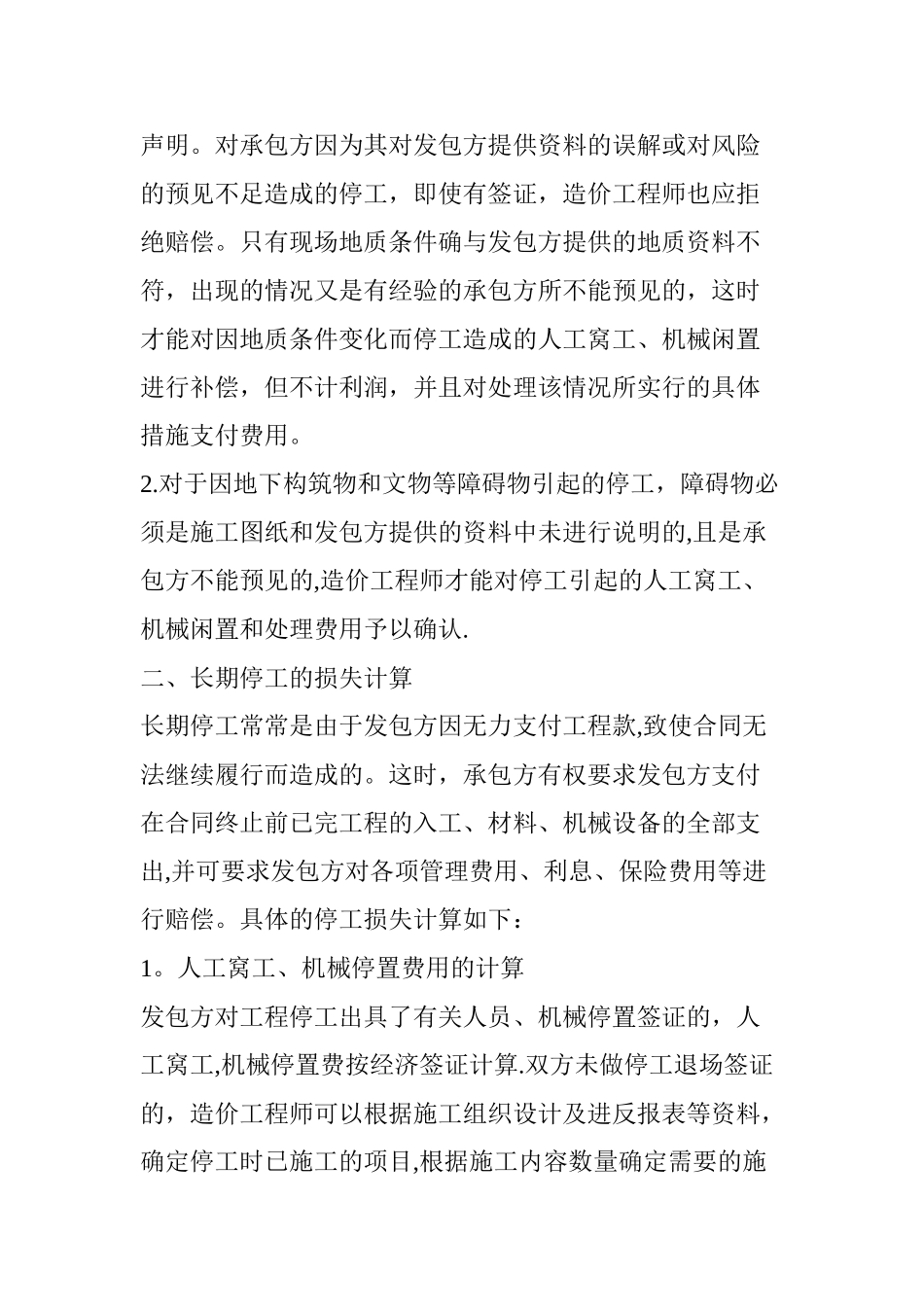

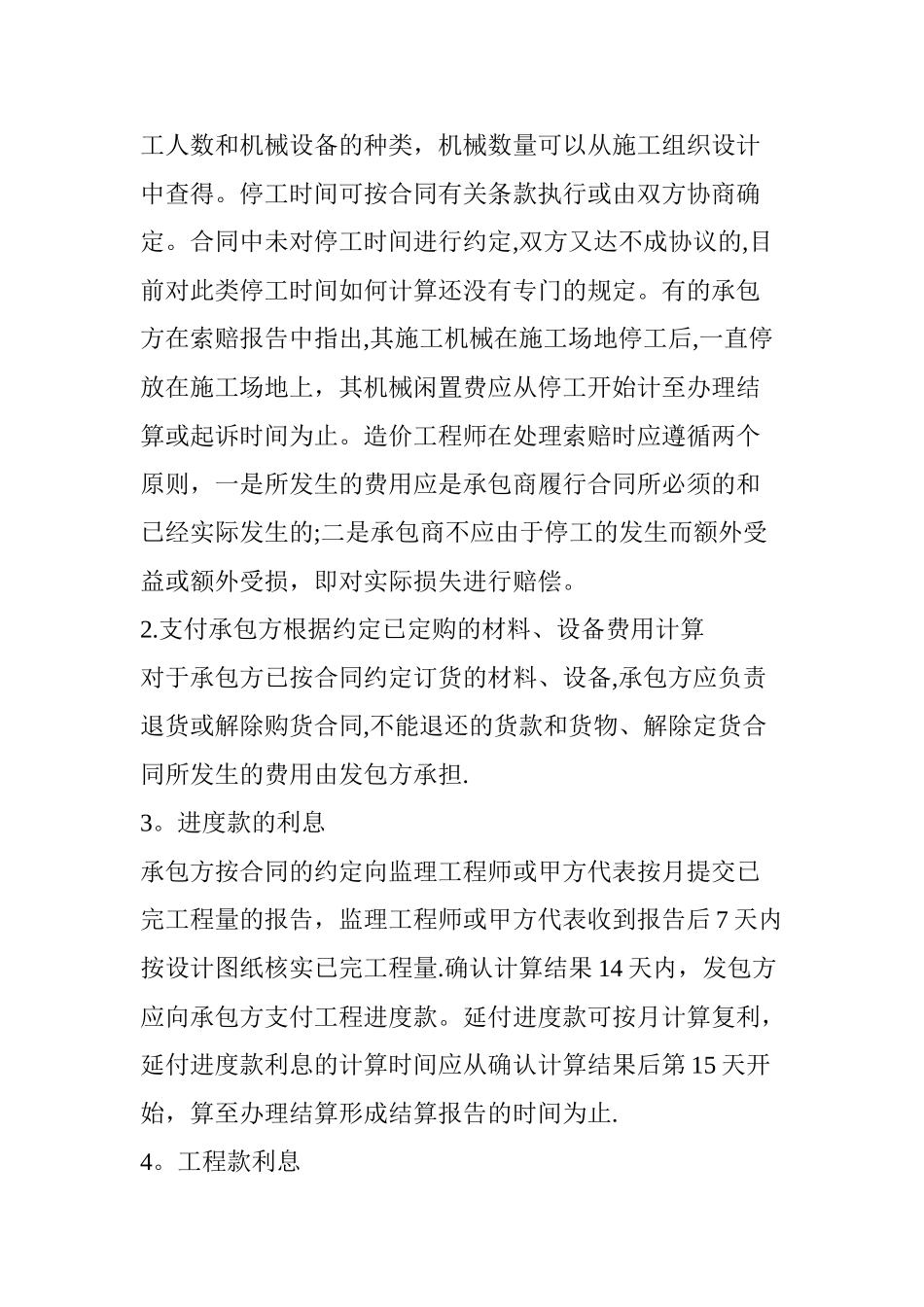

工程人如何计算和证明停工损失 在这几年的工程造价司法鉴定工作中,常会遇到停工损失赔偿的计算问题。由于之前合同签定不够严谨,双方未对停工损失进行约定,停工后双方未办理经济签证,进入司法程序后双方又对停工损失的计算达不成协议,因而给停工损失的计算带来一定的难度.下面就如何计算因非承包方的原因造成的停工损失谈谈看法。一、临时停工损失的计算 临时停工多因地质条件变化、临时停水、停电、工程中的人为障碍等原因造成.此类停工一般都要办理经济签证,签证上要有具体的停工、复工时间及人员、机械数量,因而停工损失的计算比较简单。 人工停工费的计算,发包方的原因而造成的停工、窝工,按停工期间的现场停工工人计算。 机械停工的计算,根据有关规定,其机械停置费按第一类费用中的(1)折旧费,(2)大修理费,(3)常常修理费,(4)机上人工四项费用之和,乘以实际停置台班数(每天只计一个台班).造价工程师在审核此类停工损失时应注意以下几点: 1。对地质条件变化引起的停工,首先要审核引起停工的施工现场的地质条件是否与发包方提供的地质资料一致。一般情况下,发包方会在招标文件中提供现场地质勘察报告,承包方也会对施工现场周围环境进行考察,并在投标书中声明。对承包方因为其对发包方提供资料的误解或对风险的预见不足造成的停工,即使有签证,造价工程师也应拒绝赔偿。只有现场地质条件确与发包方提供的地质资料不符,出现的情况又是有经验的承包方所不能预见的,这时才能对因地质条件变化而停工造成的人工窝工、机械闲置进行补偿,但不计利润,并且对处理该情况所实行的具体措施支付费用。 2.对于因地下构筑物和文物等障碍物引起的停工,障碍物必须是施工图纸和发包方提供的资料中未进行说明的,且是承包方不能预见的,造价工程师才能对停工引起的人工窝工、机械闲置和处理费用予以确认. 二、长期停工的损失计算 长期停工常常是由于发包方因无力支付工程款,致使合同无法继续履行而造成的。这时,承包方有权要求发包方支付在合同终止前已完工程的入工、材料、机械设备的全部支出,并可要求发包方对各项管理费用、利息、保险费用等进行赔偿。具体的停工损失计算如下: 1。人工窝工、机械停置费用的计算 发包方对工程停工出具了有关人员、机械停置签证的,人工窝工,机械停置费按经济签证计算.双方未做停工退场签证的,造价工程师可以根据施工组织设计及进反报表等资料,确定停工时已施工的项目,根据施工内容数量确定需要...
