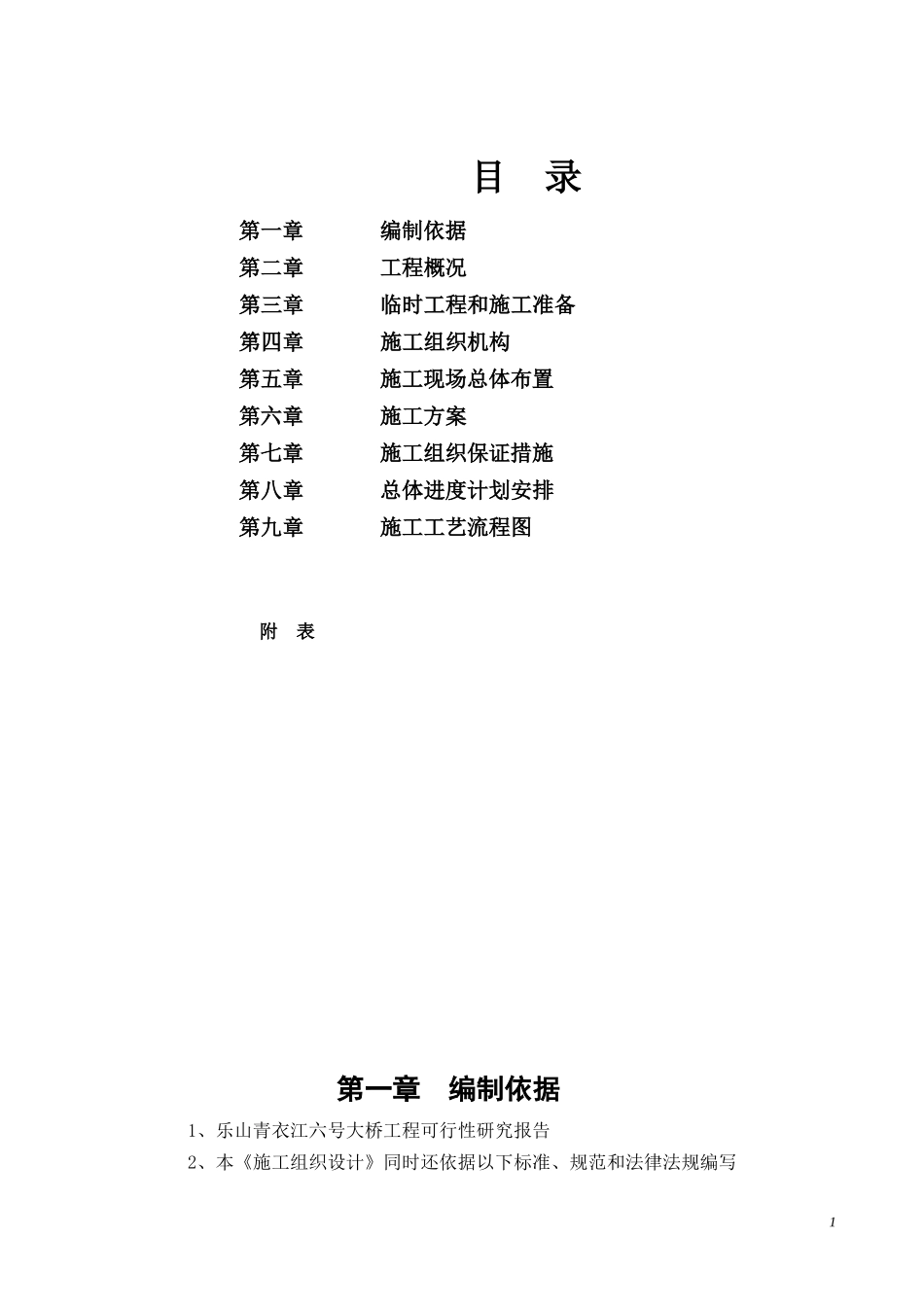

目 录第一章 编制依据第二章 工程概况第三章 临时工程和施工准备第四章 施工组织机构第五章 施工现场总体布置第六章 施工方案第七章 施工组织保证措施第八章 总体进度计划安排第九章 施工工艺流程图附 表第一章 编制依据1、乐山青衣江六号大桥工程可行性研究报告2、本《施工组织设计》同时还依据以下标准、规范和法律法规编写1《公路桥涵施工技术规范》《公路工程质量检验评定规范》《公路钢筋混凝土及预应力混凝土桥涵设计规范》《公路桥涵地基与基础设计规范》《公路桥涵土工试验规程》《公路桥涵钢结构及木结构设计规范》《公路桥梁伸缩缝装置》《预应力混凝土用钢铰线》《预应力用锚具、夹具和连接器》《公路水运工程安全生产监督管理办法》《公路路面基层施工技术规范》;《中华人民共和国安全生产法》《安全生产管理条例》建设部《市政道路工程质量检验评定标准》第二章 工程概况乐山青衣江六号大桥工程位于燕儿凼小区,是乐山市疏通青衣江东西两岸肖坝片区及燕儿凼小区交通流的重要组成部分
道路由东向西延伸,起点肖坝片区规划道路交叉口,终点至燕儿凼规划河堤路,沿线主要与起点处的规划路口、肖坝岸既有河堤路相交
在青衣江上的青衣江六号大桥,是本合同段的控制性工程
青衣江大桥计划 2011年 1 月份正式开工,2012 年 1 月 30 号竣工验收完毕,计划施工工期为 13 个月
1、工程规模及结构形式主线道路红线宽度 18 米,双向 2 车道
A 线(滨河路)道路红线宽度为 13 米,双向 2 车道
道路主线长 651
912 米,根据建设单位要求 A 线仅对桥头平面交叉口两侧道路进行纵断面设计
主线主桥为一座 16×30m 预应力混凝土简支小箱梁桥,桥梁中心桩号为 K0+391
5,引桥为 2×30m 预应力混凝土简支小箱梁桥,桥梁中心桩号为K0+082
2、自然条件2
1 水文、气象桥位地下水主要为第四系松散堆积层中的孔隙潜
