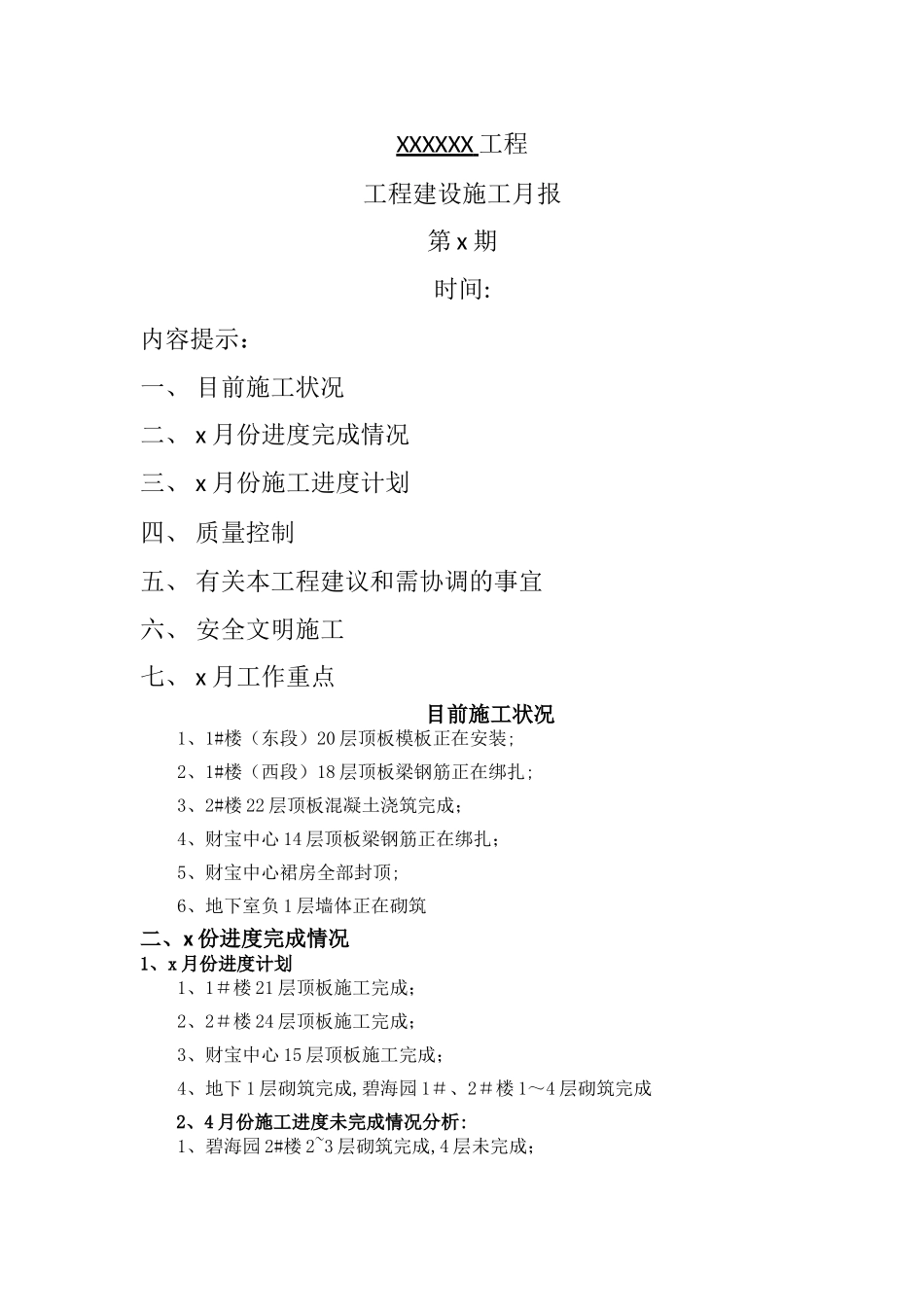

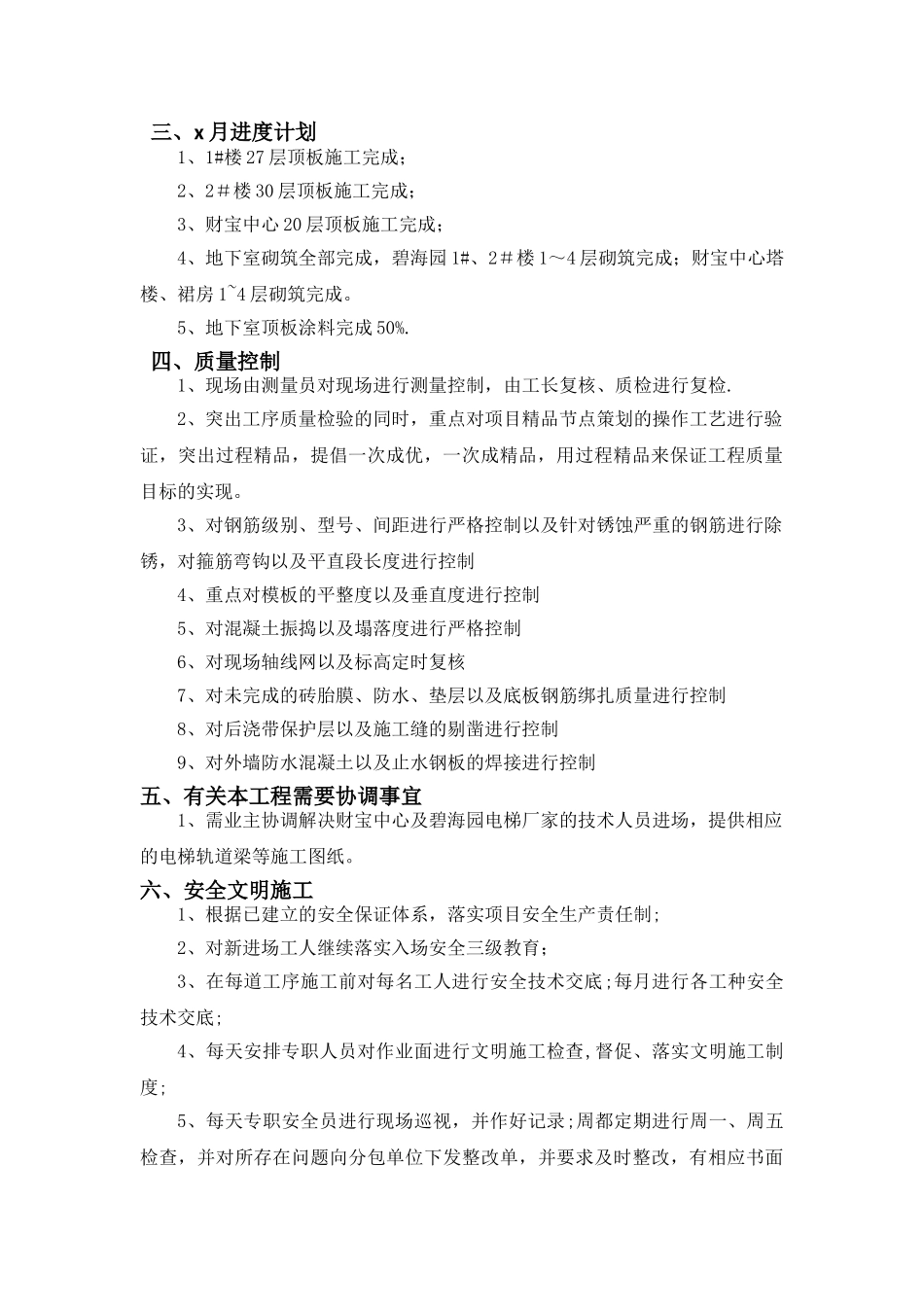

XXXXXX 工程工程建设施工月报第 x 期时间:内容提示:一、 目前施工状况二、 x 月份进度完成情况三、 x 月份施工进度计划四、 质量控制五、 有关本工程建议和需协调的事宜六、 安全文明施工七、 x 月工作重点目前施工状况1、1#楼(东段)20 层顶板模板正在安装;2、1#楼(西段)18 层顶板梁钢筋正在绑扎;3、2#楼 22 层顶板混凝土浇筑完成;4、财宝中心 14 层顶板梁钢筋正在绑扎;5、财宝中心裙房全部封顶;6、地下室负 1 层墙体正在砌筑二、x 份进度完成情况1、x 月份进度计划1、1#楼 21 层顶板施工完成; 2、2#楼 24 层顶板施工完成;3、财宝中心 15 层顶板施工完成;4、地下 1 层砌筑完成,碧海园 1#、2#楼 1~4 层砌筑完成2、4 月份施工进度未完成情况分析:1、碧海园 2#楼 2~3 层砌筑完成,4 层未完成;三、x 月进度计划1、1#楼 27 层顶板施工完成; 2、2#楼 30 层顶板施工完成;3、财宝中心 20 层顶板施工完成;4、地下室砌筑全部完成,碧海园 1#、2#楼 1~4 层砌筑完成;财宝中心塔楼、裙房 1~4 层砌筑完成。5、地下室顶板涂料完成 50%.四、质量控制1、现场由测量员对现场进行测量控制,由工长复核、质检进行复检.2、突出工序质量检验的同时,重点对项目精品节点策划的操作工艺进行验证,突出过程精品,提倡一次成优,一次成精品,用过程精品来保证工程质量目标的实现。3、对钢筋级别、型号、间距进行严格控制以及针对锈蚀严重的钢筋进行除锈,对箍筋弯钩以及平直段长度进行控制4、重点对模板的平整度以及垂直度进行控制5、对混凝土振捣以及塌落度进行严格控制6、对现场轴线网以及标高定时复核7、对未完成的砖胎膜、防水、垫层以及底板钢筋绑扎质量进行控制8、对后浇带保护层以及施工缝的剔凿进行控制9、对外墙防水混凝土以及止水钢板的焊接进行控制五、有关本工程需要协调事宜1、需业主协调解决财宝中心及碧海园电梯厂家的技术人员进场,提供相应的电梯轨道梁等施工图纸。六、安全文明施工1、根据已建立的安全保证体系,落实项目安全生产责任制;2、对新进场工人继续落实入场安全三级教育;3、在每道工序施工前对每名工人进行安全技术交底;每月进行各工种安全技术交底;4、每天安排专职人员对作业面进行文明施工检查,督促、落实文明施工制度;5、每天专职安全员进行现场巡视,并作好记录;周都定期进行周一、周五检查,并对所存在问题向分包单位下发整改单,并要求及时整改,有相应书面...
