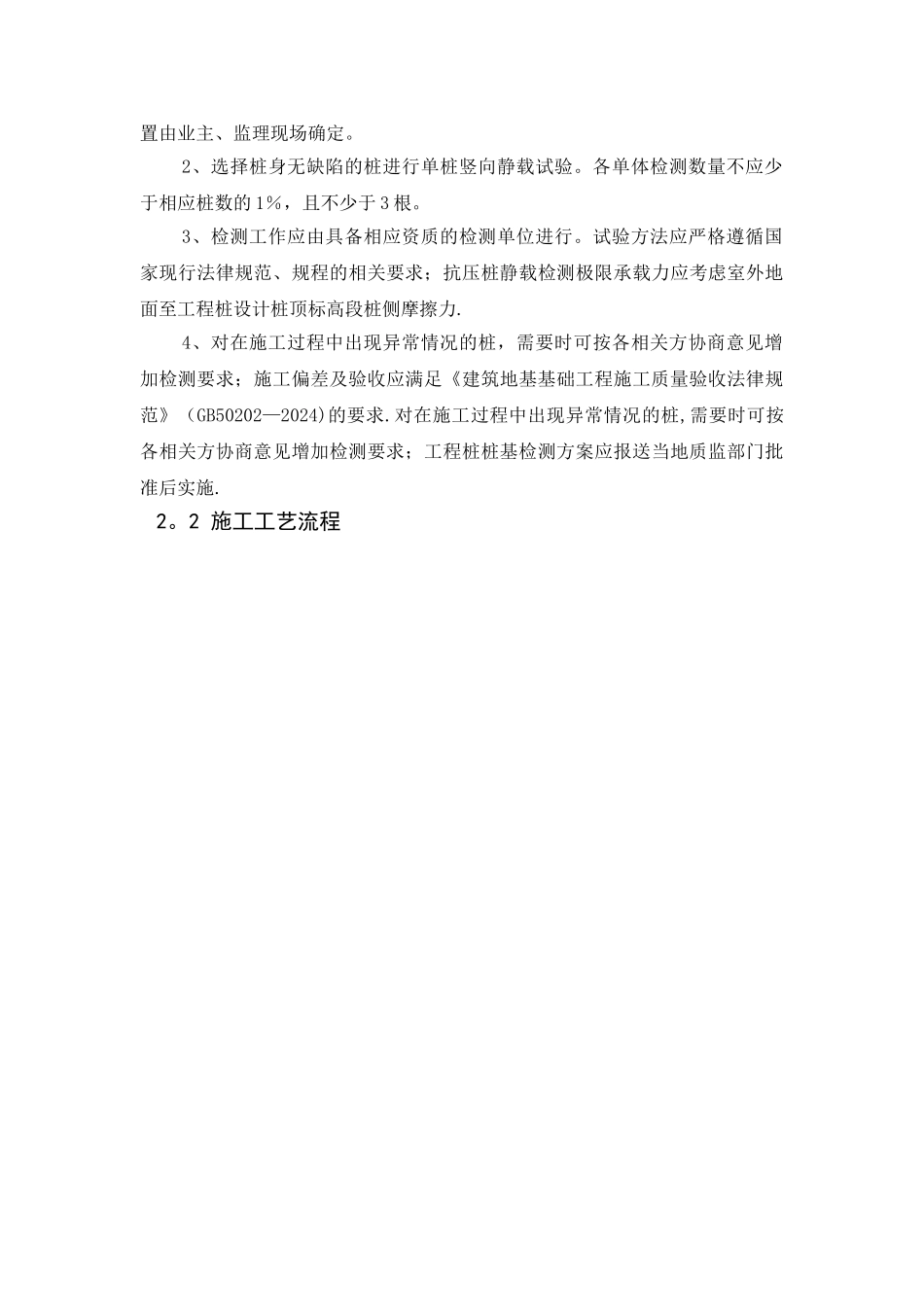

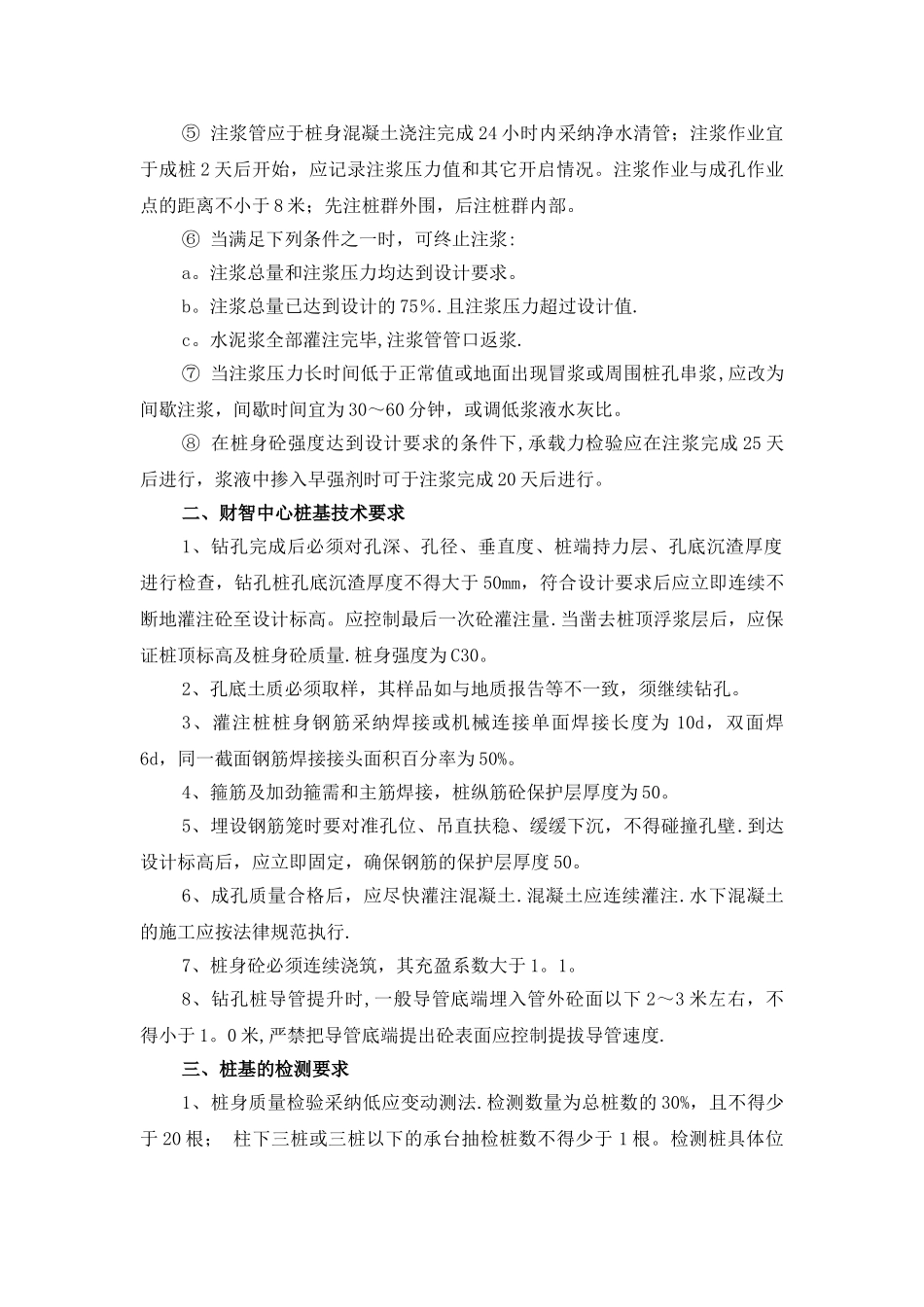

2、工程灌注桩施工方案及技术措施要求2
1 施工技术要求一、金鹰桩基技术要求1、本工程基础采纳∅800 后注浆灌注桩(ZH1)及∅600 的钻孔灌注桩,地基基础设计等级为甲级,桩基设计等级为甲级,桩身强度为 C40
2、钻孔完成后必须对孔深、孔径、垂直度、桩端持力层、孔底沉渣厚度进行检查(入岩深度须有勘察部门现场验证),钻孔桩孔底沉渣厚度不得大于50mm,符合设计要求后应立即连续不断地灌注砼至设计标高
应控制最后一次砼灌注量
当凿去桩顶浮浆层后,应保证桩顶标高及桩身砼质量
3、灌注桩桩身钢筋采纳焊接或机械连接单面焊接长度为 10d,双面焊 6d,同一截面钢筋焊接接头面积百分率为 50%
箍筋及加劲箍需和主筋焊接,桩纵筋砼保护层厚度为 50
4、桩身砼必须连续浇筑,其充盈系数大于 1
5、钻孔桩导管提升时,一般导管底端埋入管外砼面以下 2~3 米左右,不得小于 1
0 米,严禁把导管底端提出砼表面并应控制提拔导管速度
6、后注浆钻孔灌注桩的施工尚应注意以下几点(ZH1):① 在桩内对称预埋 2 根钢管(直径 32、厚度 2
5,导管可替代等面积钢筋)用于注浆
② 检查注浆头的长度、出浆孔径、孔距是否符合要求;注浆阀应能承受1MPa 以上静水压力;注浆阀外部保护层应能抵抗砂石等硬质物的刮撞而不致使注浆阀受损;注浆阀应具备逆止功能;注浆孔设置于钢筋笼外侧
③ 检查注浆管与钢筋笼连接是否可靠、牢固;注浆头是否用合适的橡胶膜封闭、包裹;注浆管各节连接是否牢固、密封,及注浆管上端是否略高出地坪(一般高出 500),并要有良好的封堵,以防止杂物进入堵塞注浆管
④ 检查进场的水泥量及水泥浆的水灰比;掺外加剂的,检查外加剂的掺量
后注浆水灰比为 0
60,采纳强度等级为 42
5 的普通硅酸盐水泥,注浆压力值为 3
0MPa,注浆流量不超过 75L/min
桩底注浆单桩水泥用量约
