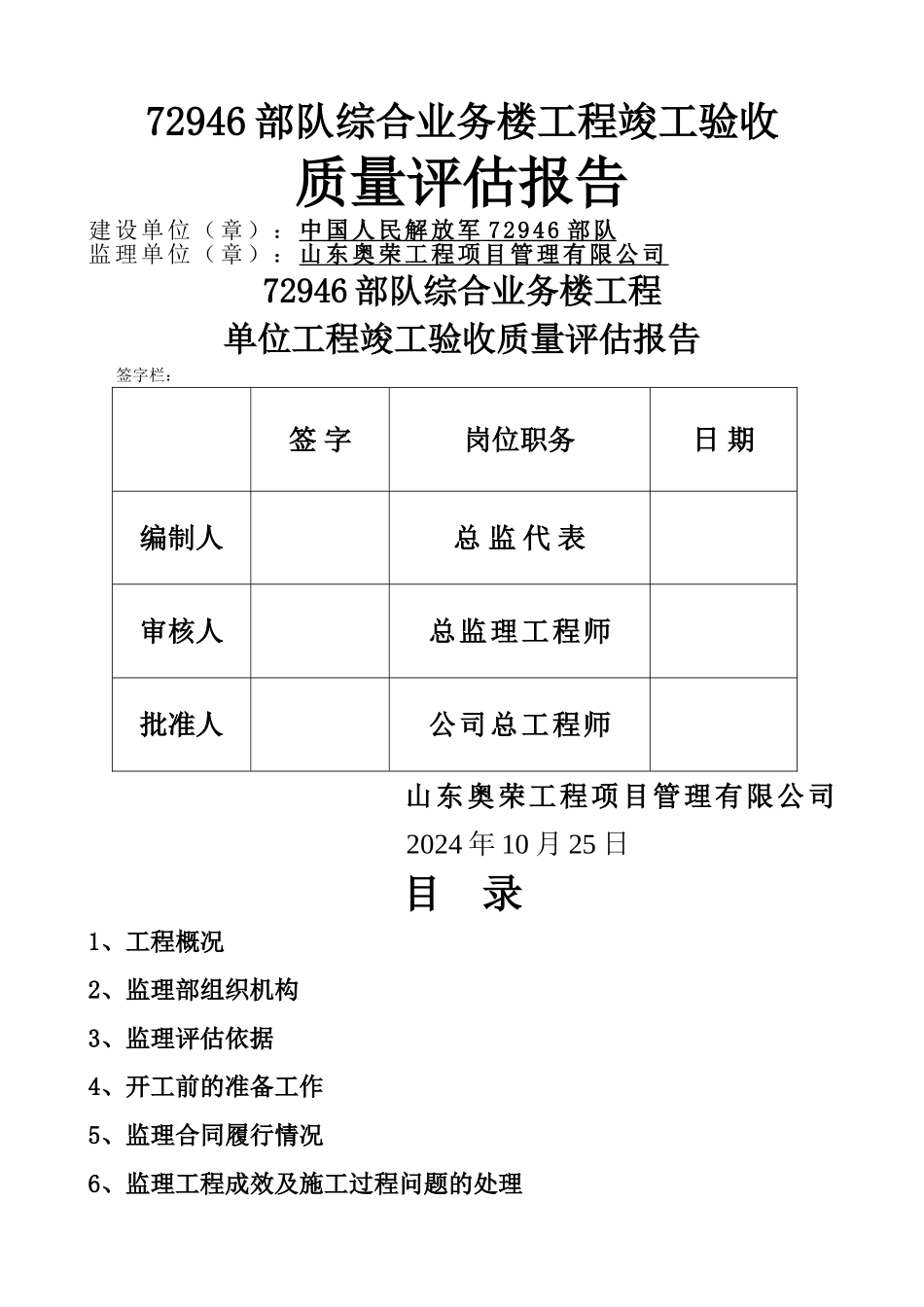

72946 部队综合业务楼工程竣工验收质量评估报告建设单位(章):中国人民解放军 72946 部队 监理单位(章):山东奥荣工程项目管理有限公司72946 部队综合业务楼工程单位工程竣工验收质量评估报告签字栏:签 字 岗位职务日 期编制人总 监 代 表审核人总监理工程师批准人公司总工程师山东奥荣工程项目管理有限公司 2024 年 10 月 25 日目 录1、工程概况2、监理部组织机构3、监理评估依据4、开工前的准备工作5、监理合同履行情况6、监理工程成效及施工过程问题的处理7、施工过程的质量控制8、材料的质量控制9、对工程资料的审查10、施工过程中质量缺陷的处理和存在问题11、工程项目的综合评估结论一、 工程概况1. 工程项目建设相关单位目录 建设单位:中国人民解放军 72946 部队综合业务楼设计单位:淄博市规划设计讨论院监理单位:山东奥荣工程项目管理有限公司勘探单位:淄博市规划设计讨论院施工单位:山东新城建工股份有限公司质量监督单位:济南军区质量监督站2. 建筑概况 工程为 72946 部队综合办公工程,总建筑面积 12843 平方米,建设地点位于中国人民解放军 72946 部队驻地;工程类型为框剪结构.工程主楼基础结构筏板基础,其中主楼南侧、北侧框架结构,基础为柱下独立基础。3。质量目标 工程质量达到济南军区优质工程标准4. 工 期 455 天5. 合同价格 1968 万元二、监理部组织结构 总监理工程师: 国 强 土建专业监理工程师:张方利 水电专业监理工程师: 刘 淄 安全监理工程师: 三、 监理评估依据1、监理委托合同及建设单位与承建单位签订的施工合同;2、工程设计图纸会审纪要及设计变更文件;3、国家现行的工程施工验收法律规范技术标准和评验标准;4、国家有关建设监理的政策法规;5、济南军区及各级政府关于工程建设的政策法规;6、建设单位提供的工程地质勘查报告;7、本工程招标书复印本。四、 开工前的准备工作1、审核施工组织设计及施工总平面布置图;2、审核项目部成员及证件;3、审核施工单位进场设备是否满足要求;4、审核施工单位的测量设备及工具是否校正和检验;5、检查试验员资质上岗证;6、检查临建设施与施工平面是否相符.五、 监理合同履行情况1、山东奥荣工程项目管理有限公司根据监理合同,组建了现场监理部,按监理法律规范及监理规划要求开展工程监理工作。2、对国家规定应在开工前办理的各种手续及文件逐项进行了审核、检查,凡不符合要求的要求有关单位按规定办理....
