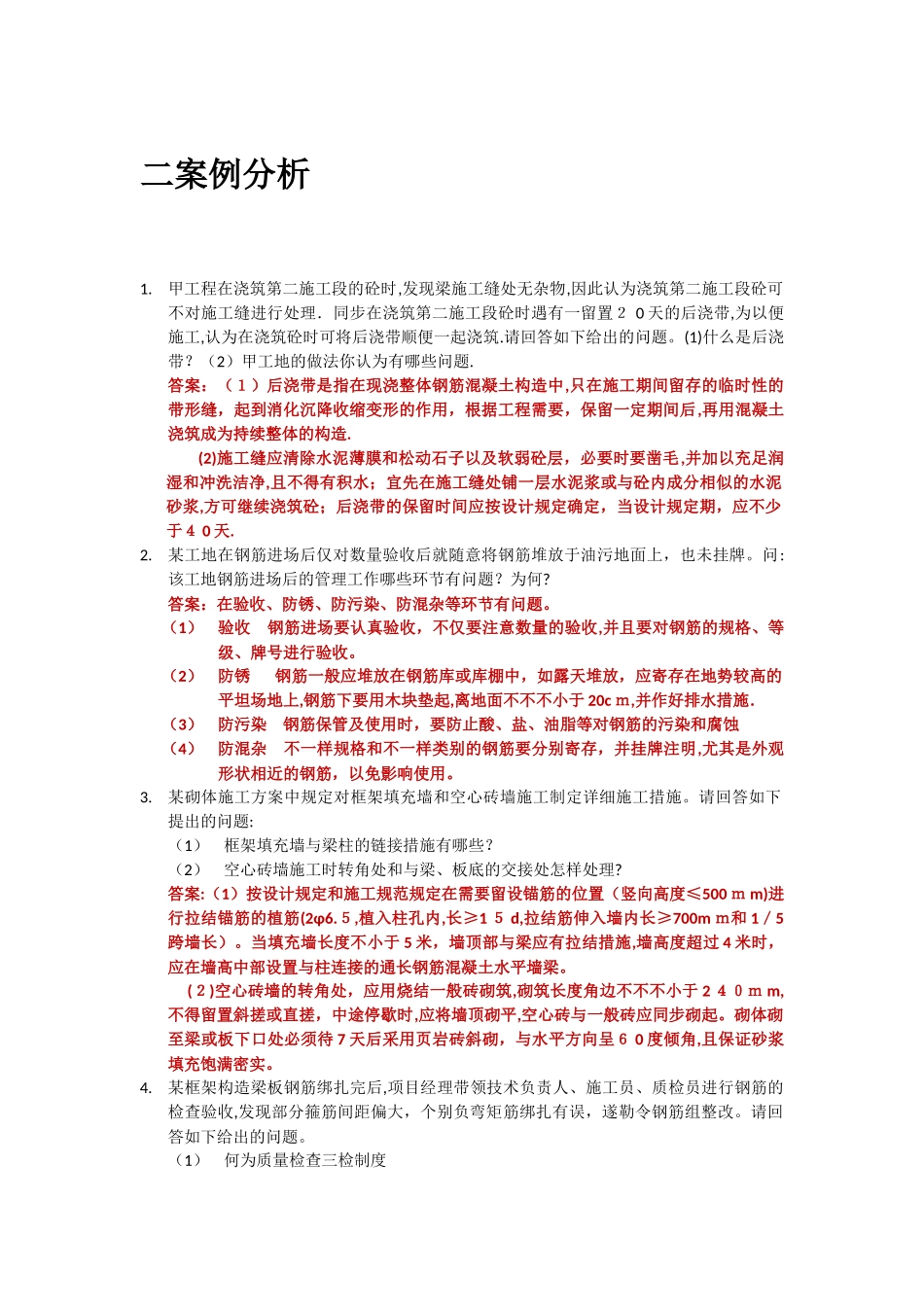

二案例分析1
甲工程在浇筑第二施工段的砼时,发现梁施工缝处无杂物,因此认为浇筑第二施工段砼可不对施工缝进行处理.同步在浇筑第二施工段砼时遇有一留置2 0 天的后浇带,为以便施工,认为在浇筑砼时可将后浇带顺便一起浇筑
请回答如下给出的问题
(1)什么是后浇带
(2)甲工地的做法你认为有哪些问题
答案:(1)后浇带是指在现浇整体钢筋混凝土构造中,只在施工期间留存的临时性的带形缝,起到消化沉降收缩变形的作用,根据工程需要,保留一定期间后,再用混凝土浇筑成为持续整体的构造
(2)施工缝应清除水泥薄膜和松动石子以及软弱砼层,必要时要凿毛,并加以充足润湿和冲洗洁净,且不得有积水;宜先在施工缝处铺一层水泥浆或与砼内成分相似的水泥砂浆,方可继续浇筑砼;后浇带的保留时间应按设计规定确定,当设计规定期,应不少于4 0 天
某工地在钢筋进场后仅对数量验收后就随意将钢筋堆放于油污地面上,也未挂牌
问:该工地钢筋进场后的管理工作哪些环节有问题
答案:在验收、防锈、防污染、防混杂等环节有问题
(1)验收 钢筋进场要认真验收,不仅要注意数量的验收,并且要对钢筋的规格、等级、牌号进行验收
(2)防锈 钢筋一般应堆放在钢筋库或库棚中,如露天堆放,应寄存在地势较高的平坦场地上,钢筋下要用木块垫起,离地面不不不小于 20c m,并作好排水措施.(3)防污染 钢筋保管及使用时,要防止酸、盐、油脂等对钢筋的污染和腐蚀(4)防混杂 不一样规格和不一样类别的钢筋要分别寄存,并挂牌注明,尤其是外观形状相近的钢筋,以免影响使用
某砌体施工方案中规定对框架填充墙和空心砖墙施工制定详细施工措施
请回答如下提出的问题:(1)框架填充墙与梁柱的链接措施有哪些
(2)空心砖墙施工时转角处和与梁、板底的交接处怎样处理
答案:(1)按设计规定和施工规范规定在需要留设锚筋的位置(竖向高度≤500 m m)进行拉结锚筋的植筋(
