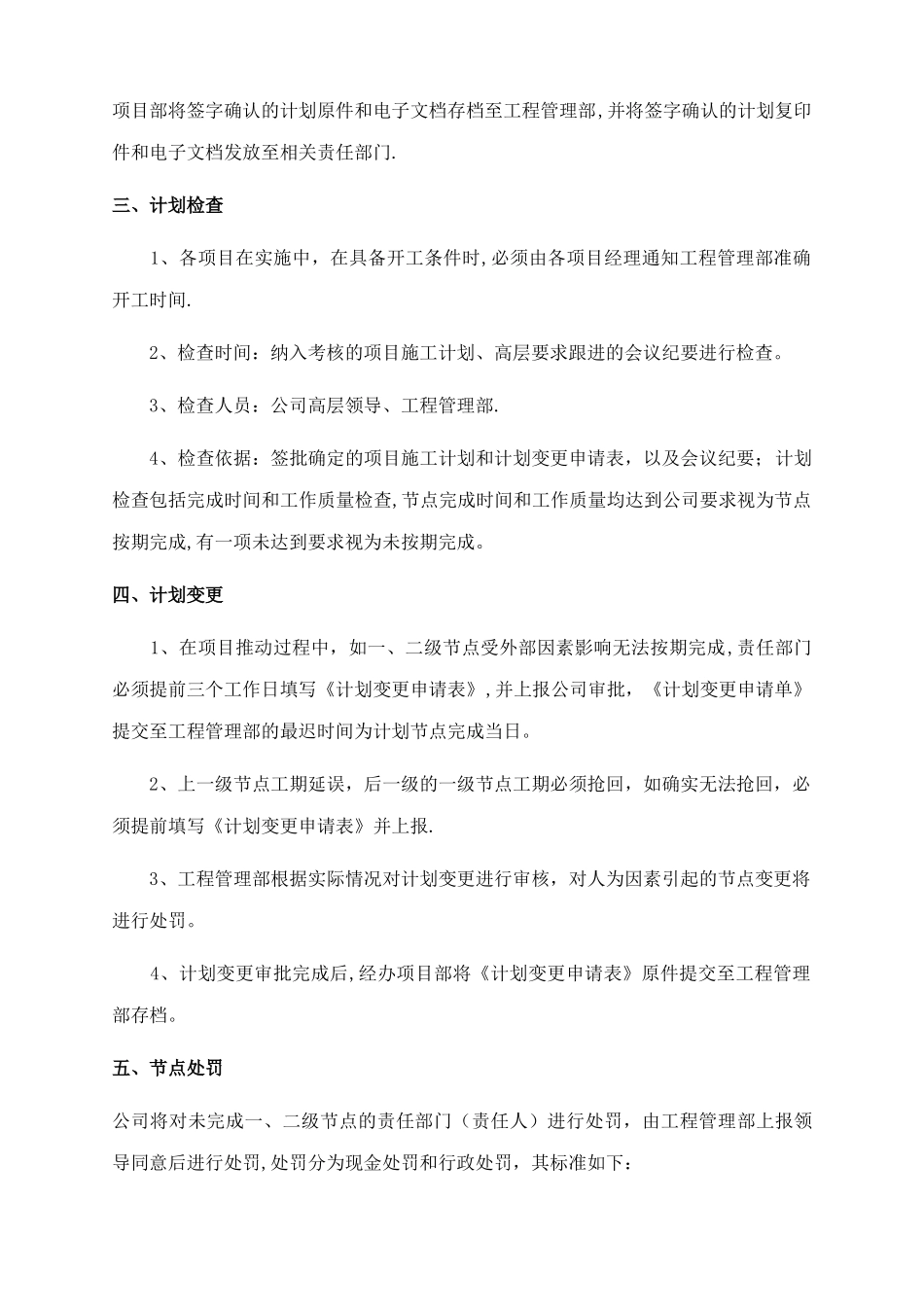

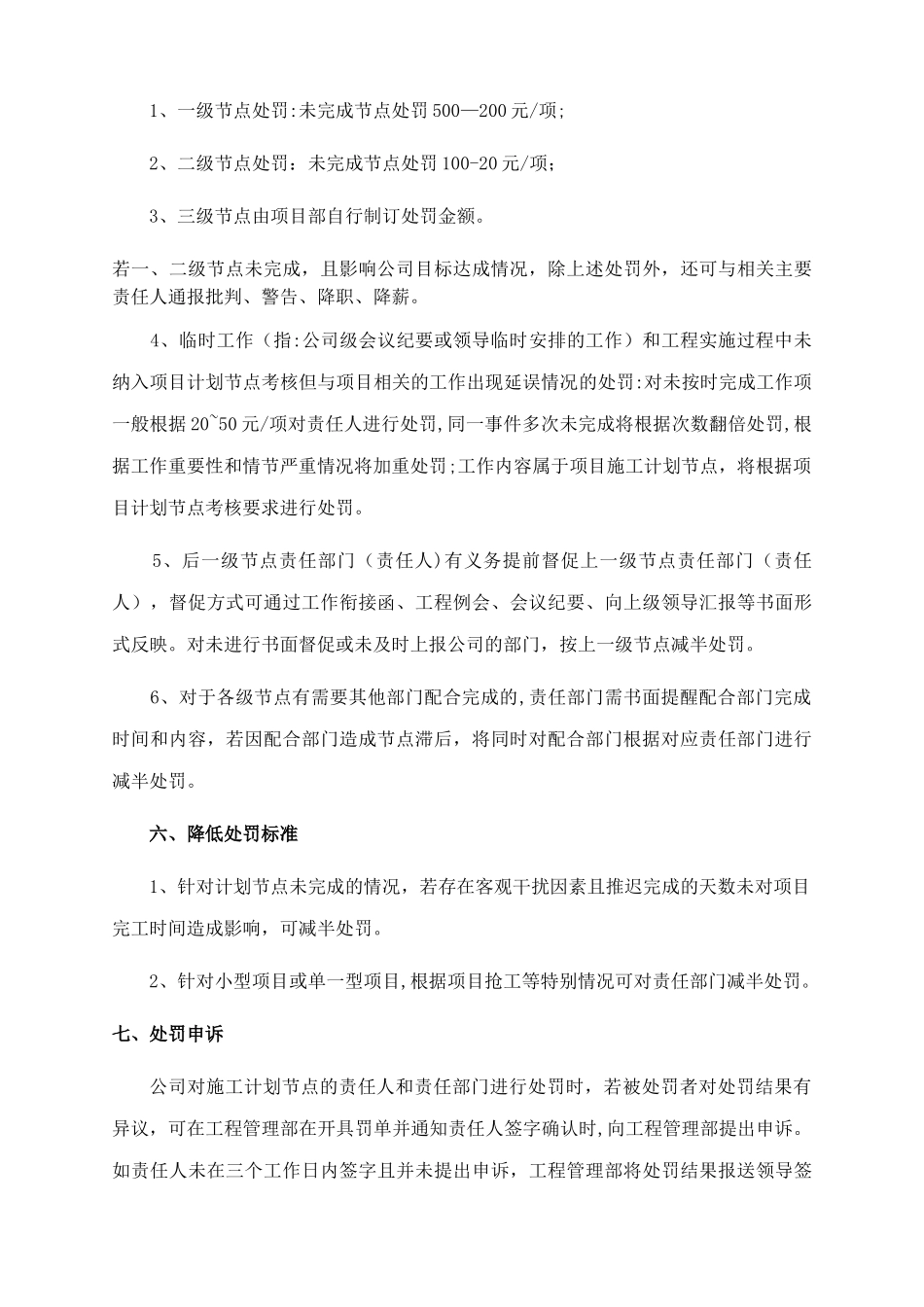

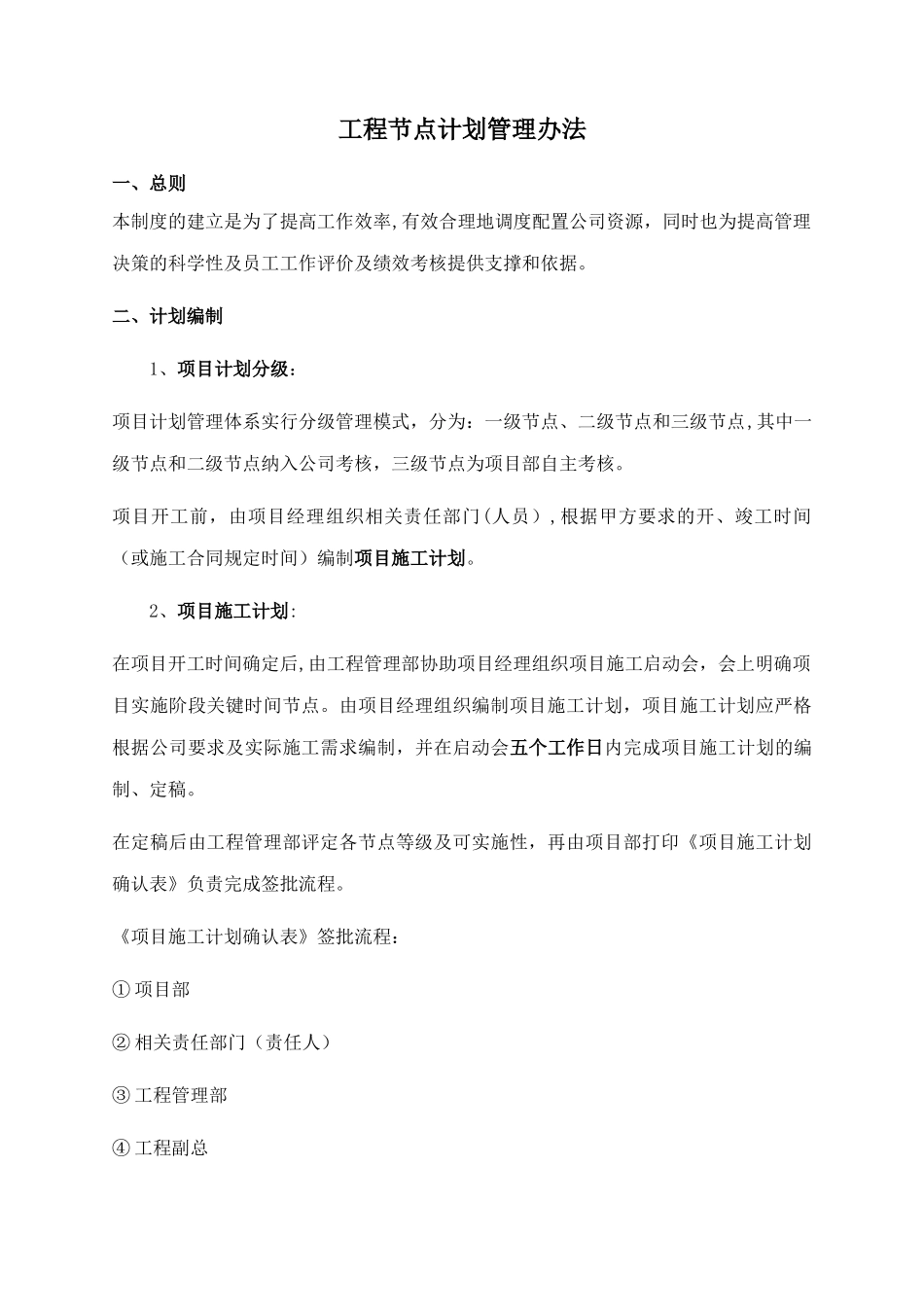

工程节点计划管理办法一、总则本制度的建立是为了提高工作效率,有效合理地调度配置公司资源,同时也为提高管理决策的科学性及员工工作评价及绩效考核提供支撑和依据。二、计划编制 1、项目计划分级:项目计划管理体系实行分级管理模式,分为:一级节点、二级节点和三级节点,其中一级节点和二级节点纳入公司考核,三级节点为项目部自主考核。项目开工前,由项目经理组织相关责任部门(人员),根据甲方要求的开、竣工时间(或施工合同规定时间)编制项目施工计划。 2、项目施工计划:在项目开工时间确定后,由工程管理部协助项目经理组织项目施工启动会,会上明确项目实施阶段关键时间节点。由项目经理组织编制项目施工计划,项目施工计划应严格根据公司要求及实际施工需求编制,并在启动会五个工作日内完成项目施工计划的编制、定稿。在定稿后由工程管理部评定各节点等级及可实施性,再由项目部打印《项目施工计划确认表》负责完成签批流程。《项目施工计划确认表》签批流程:① 项目部② 相关责任部门(责任人)③ 工程管理部④ 工程副总项目部将签字确认的计划原件和电子文档存档至工程管理部,并将签字确认的计划复印件和电子文档发放至相关责任部门.三、计划检查 1、各项目在实施中,在具备开工条件时,必须由各项目经理通知工程管理部准确开工时间. 2、检查时间:纳入考核的项目施工计划、高层要求跟进的会议纪要进行检查。 3、检查人员:公司高层领导、工程管理部. 4、检查依据:签批确定的项目施工计划和计划变更申请表,以及会议纪要;计划检查包括完成时间和工作质量检查,节点完成时间和工作质量均达到公司要求视为节点按期完成,有一项未达到要求视为未按期完成。四、计划变更 1、在项目推动过程中,如一、二级节点受外部因素影响无法按期完成,责任部门必须提前三个工作日填写《计划变更申请表》,并上报公司审批,《计划变更申请单》提交至工程管理部的最迟时间为计划节点完成当日。 2、上一级节点工期延误,后一级的一级节点工期必须抢回,如确实无法抢回,必须提前填写《计划变更申请表》并上报. 3、工程管理部根据实际情况对计划变更进行审核,对人为因素引起的节点变更将进行处罚。 4、计划变更审批完成后,经办项目部将《计划变更申请表》原件提交至工程管理部存档。五、节点处罚公司将对未完成一、二级节点的责任部门(责任人)进行处罚,由工程管理部上报领导同意后进行处罚,处罚分为现金处罚和行政处罚,其标准如下: 1、...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

工程节点计划管理办法

MY shop+ 关注
实名认证
内容提供者

欢迎挑选适合自己的材料。

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
