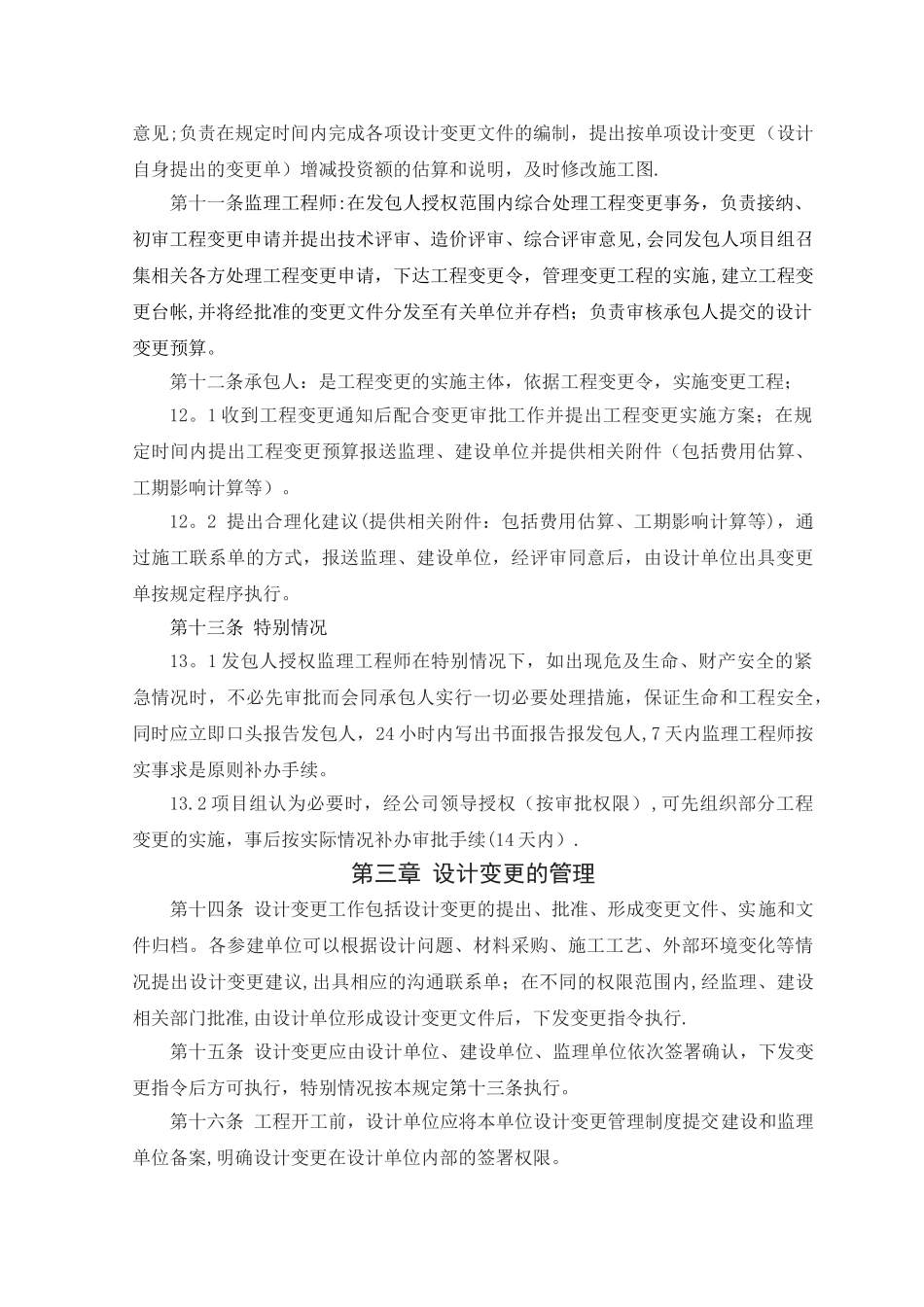

工程设计变更管理规定为完善工程建设管理,法律规范工程设计变更行为和有效实现工程的投资、工期和质量三大目标控制,加强对工程施工阶段的施工图管理,合理控制工程造价,减少因设计变更带来的造价增加或延误施工工期,结合建筑工程的特点,制定本规定。第一章 总 则第一条适用范围:所有工程在合同签订后的实施过程中所发生的工程变更,包括设计变更、特别情况下发生的且不是由于施工单位原因造成的现场签证及其他原因引起的索赔等。设计变更是指工程完成招标后,对比招标所用施工图纸,设计院发出的所有的修改施工图(包括对施工图纸的修改、增补、废除,出新版图纸等)。第二条 设计变更应立足于确保结构安全,改善使用功能,合理控制造价和方便施工,安全施工,保证施工质量和工期。第三条 本规定中的设计原因是指设计单位施工图成品文件中存在的问题和错误;非设计原因是指工程建设施工现场外部条件发生了改变,或建设、使用单位的要求发生了改变.第四条建设单位、施工单位、监理单位不得变更建设工程设计文件;确实需要变更工程设计文件的,应当由设计单位出具变更文件.设计单位对修改的设计文件承担相应责任。第五条 参加工程建设的各有关单位应共同努力,提高工程建设管理水平,提高设计质量,减少一般设计变更,避开重大设计变更,努力控制工程造价。第二章 管理原则第六条 变更设计应当遵循“优化设计、优化施工”的原则,以达到“提高工程质量、缩短工期、节约工程成本”之目的。第七条 变更设计实行审批管理制;未经审查批准的设计,不得擅自变更;禁止利用设计变更提高设计标准、降低安全储备、延长工期、提高工程造价。第八条发包人拥有对工程变更的最终审批权,经审批同意的工程变更总金额超过规定数额的,可按《合同管理办法》签订补充合同.第九条发包人:项目组是发包人现场管理的代表,负责对审批权限内的工程变更实行审批,对审批权限外的变更,负责上报公司审批.第十条设计单位:参加工程变更的审查和特别情况下工程变更处理,提出设计方意见;负责在规定时间内完成各项设计变更文件的编制,提出按单项设计变更(设计自身提出的变更单)增减投资额的估算和说明,及时修改施工图.第十一条监理工程师:在发包人授权范围内综合处理工程变更事务,负责接纳、初审工程变更申请并提出技术评审、造价评审、综合评审意见,会同发包人项目组召集相关各方处理工程变更申请,下达工程变更令,管理变更工程的实施,建立工程变更台帐,并将经批准的变更...
