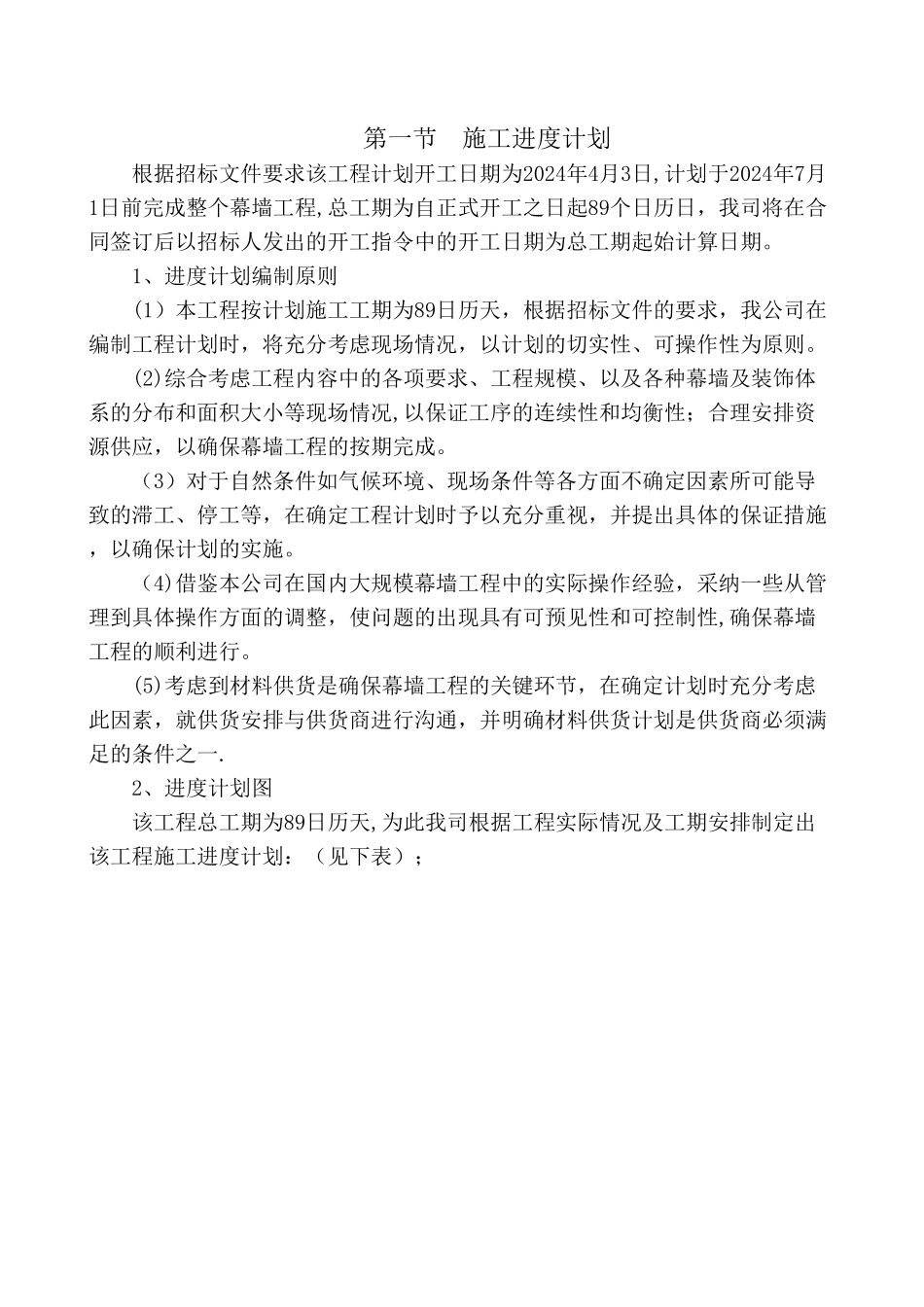

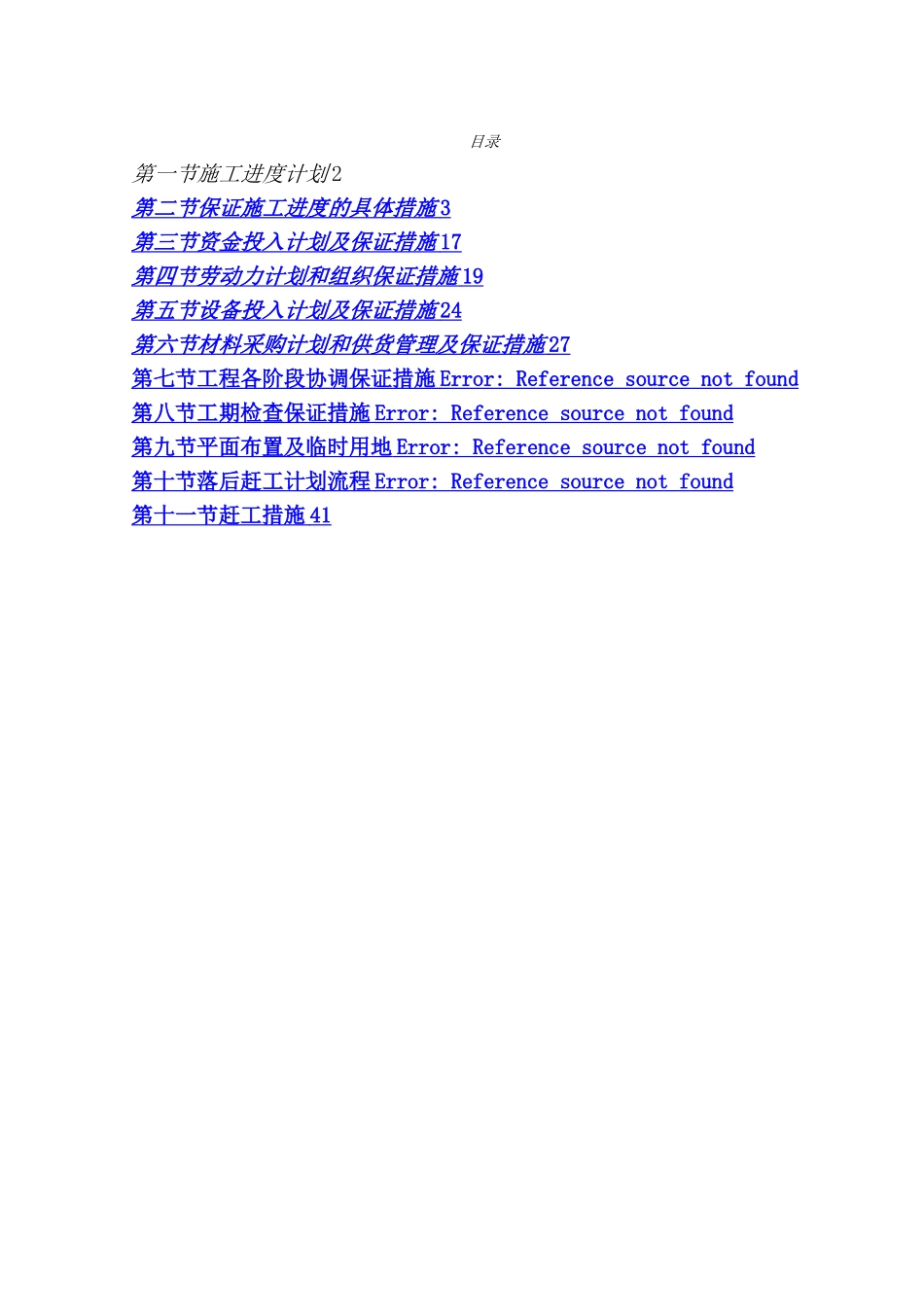

目录第一节施工进度计划 2第二节保证施工进度的具体措施 3 第三节资金投入计划及保证措施 17 第四节劳动力计划和组织保证措施 19 第五节设备投入计划及保证措施 24 第六节材料采购计划和供货管理及保证措施 27 第七节工程各阶段协调保证措施 Error: Reference source not found 第八节工期检查保证措施 Error: Reference source not found 第九节平面布置及临时用地 Error: Reference source not found 第十节落后赶工计划流程 Error: Reference source not found 第十一节赶工措施 41 第一节 施工进度计划根据招标文件要求该工程计划开工日期为2024年4月3日,计划于2024年7月1日前完成整个幕墙工程,总工期为自正式开工之日起89个日历日,我司将在合同签订后以招标人发出的开工指令中的开工日期为总工期起始计算日期

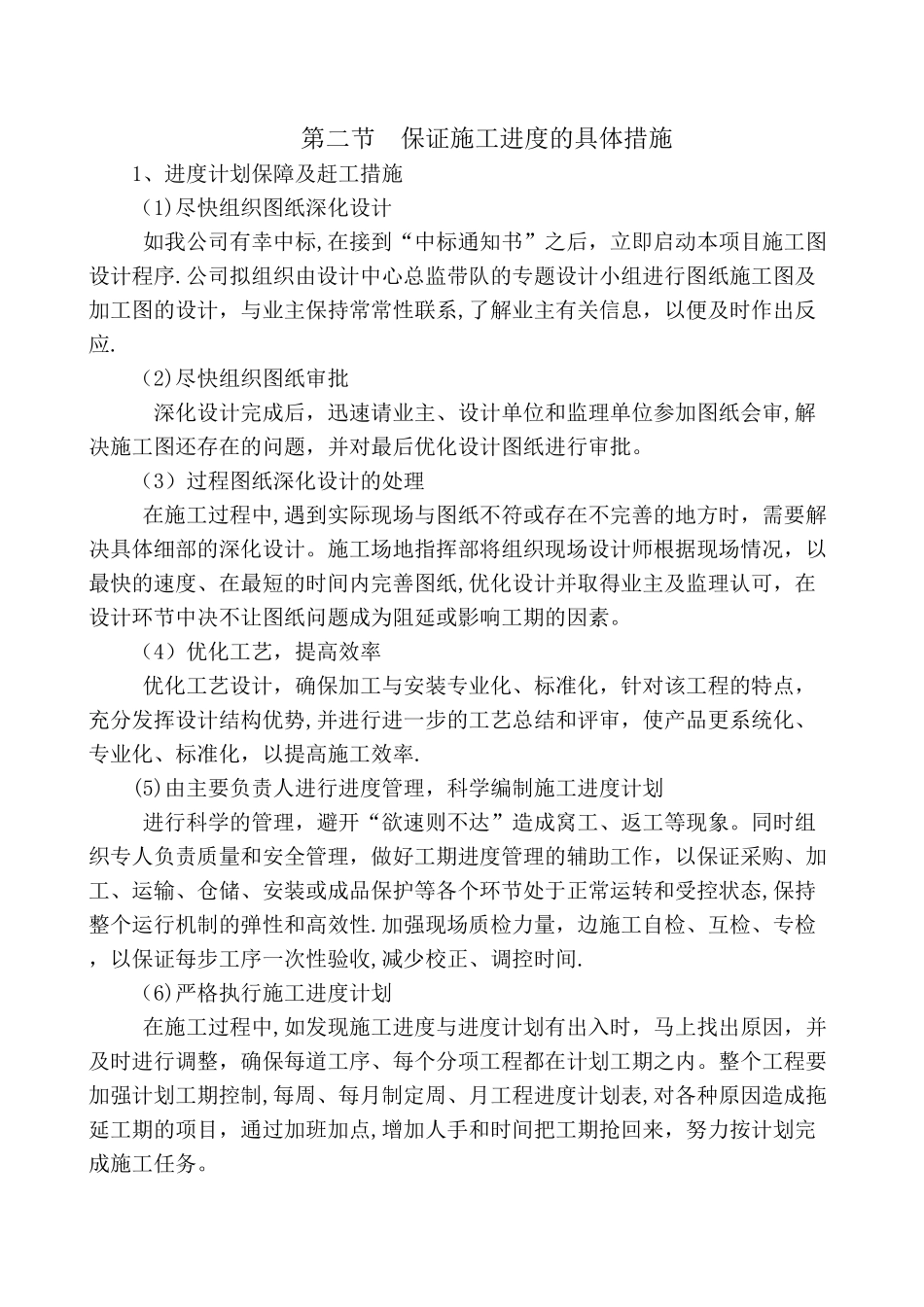

1、进度计划编制原则(1)本工程按计划施工工期为89日历天,根据招标文件的要求,我公司在编制工程计划时,将充分考虑现场情况,以计划的切实性、可操作性为原则
(2)综合考虑工程内容中的各项要求、工程规模、以及各种幕墙及装饰体系的分布和面积大小等现场情况,以保证工序的连续性和均衡性;合理安排资源供应,以确保幕墙工程的按期完成
(3)对于自然条件如气候环境、现场条件等各方面不确定因素所可能导致的滞工、停工等,在确定工程计划时予以充分重视,并提出具体的保证措施,以确保计划的实施
(4)借鉴本公司在国内大规模幕墙工程中的实际操作经验,采纳一些从管理到具体操作方面的调整,使问题的出现具有可预见性和可控制性,确保幕墙工程的顺利进行
(5)考虑到材料供货是确保幕墙工程的关键环节,在确定计划时充分考虑此因素,就供货安排与供货商进行沟通,并明确材料供货计划是供货
