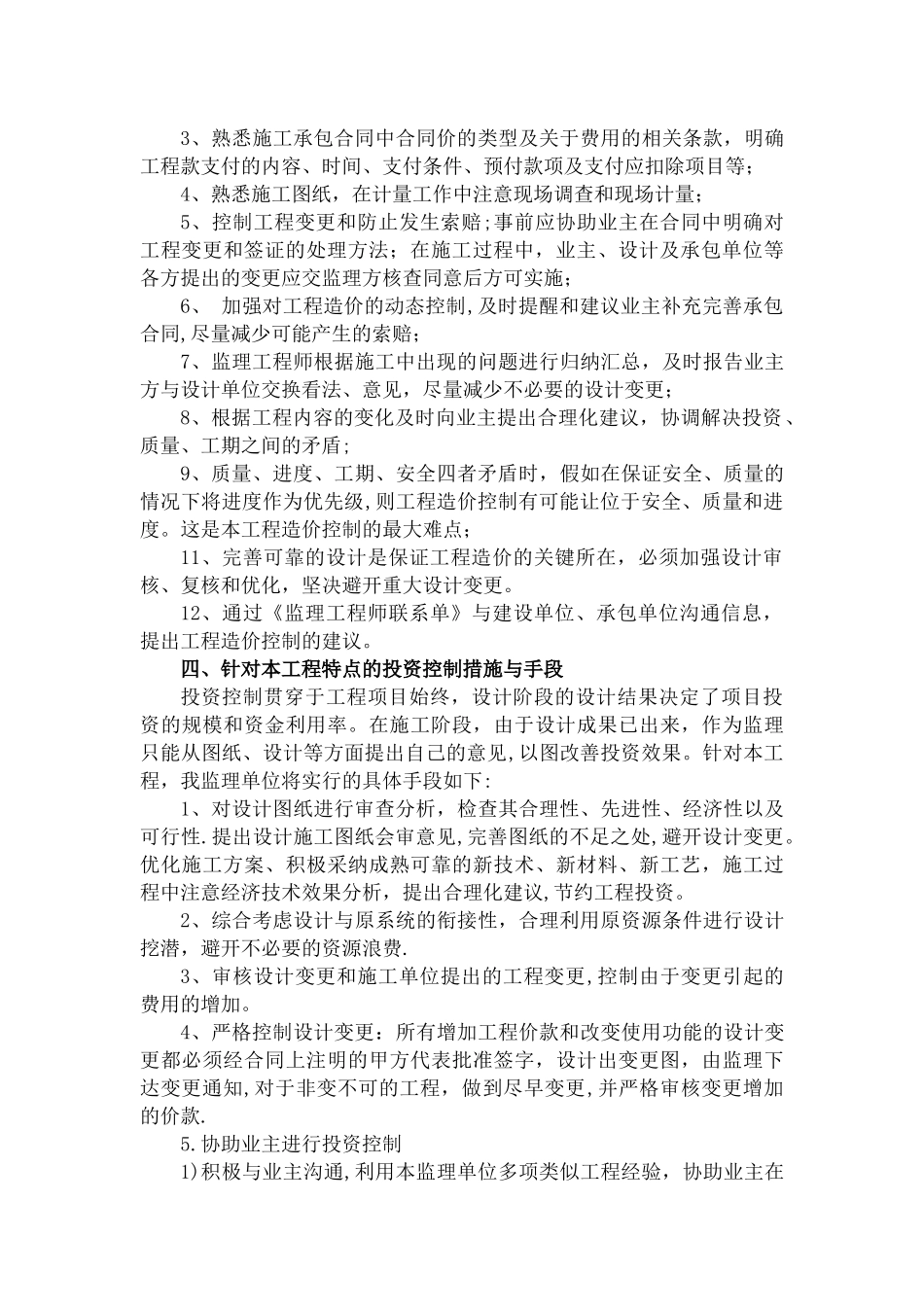

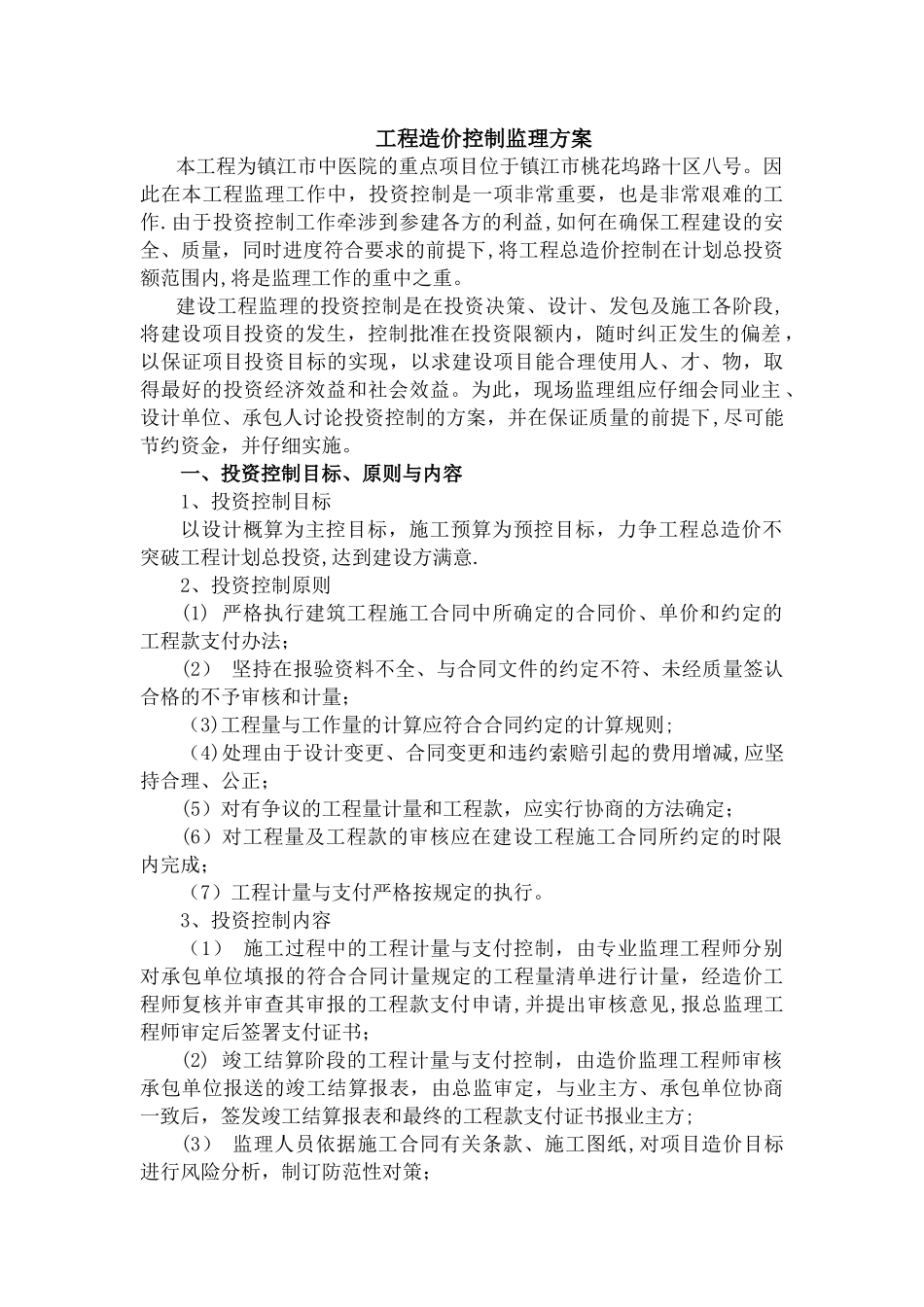

工程造价控制监理方案本工程为镇江市中医院的重点项目位于镇江市桃花坞路十区八号。因此在本工程监理工作中,投资控制是一项非常重要,也是非常艰难的工作.由于投资控制工作牵涉到参建各方的利益,如何在确保工程建设的安全、质量,同时进度符合要求的前提下,将工程总造价控制在计划总投资额范围内,将是监理工作的重中之重。建设工程监理的投资控制是在投资决策、设计、发包及施工各阶段,将建设项目投资的发生,控制批准在投资限额内,随时纠正发生的偏差 ,以保证项目投资目标的实现,以求建设项目能合理使用人、才、物,取得最好的投资经济效益和社会效益。为此,现场监理组应仔细会同业主 、设计单位、承包人讨论投资控制的方案,并在保证质量的前提下,尽可能节约资金,并仔细实施。一、投资控制目标、原则与内容1、投资控制目标以设计概算为主控目标,施工预算为预控目标,力争工程总造价不突破工程计划总投资,达到建设方满意.2、投资控制原则(1) 严格执行建筑工程施工合同中所确定的合同价、单价和约定的工程款支付办法;(2) 坚持在报验资料不全、与合同文件的约定不符、未经质量签认合格的不予审核和计量;(3)工程量与工作量的计算应符合合同约定的计算规则;(4)处理由于设计变更、合同变更和违约索赔引起的费用增减,应坚持合理、公正;(5)对有争议的工程量计量和工程款,应实行协商的方法确定; (6)对工程量及工程款的审核应在建设工程施工合同所约定的时限内完成;(7)工程计量与支付严格按规定的执行。3、投资控制内容(1) 施工过程中的工程计量与支付控制,由专业监理工程师分别对承包单位填报的符合合同计量规定的工程量清单进行计量,经造价工程师复核并审查其审报的工程款支付申请,并提出审核意见,报总监理工程师审定后签署支付证书;(2) 竣工结算阶段的工程计量与支付控制,由造价监理工程师审核承包单位报送的竣工结算报表,由总监审定,与业主方、承包单位协商一致后,签发竣工结算报表和最终的工程款支付证书报业主方;(3) 监理人员依据施工合同有关条款、施工图纸,对项目造价目标进行风险分析,制订防范性对策;(4) 总监理工程师将从造价、项目的功能需求、质量和工期等方面审查要求工程变更的内容,并在变更实施前与业主方、承包单位协商确定工程变更价款;(5) 造价监理工程师将及时建立月度完成工程量和累计完成工作量统计表,对实际完成量与计划完成量进行比较、分析,制定调整措施,并在监理月报中向业主方...
