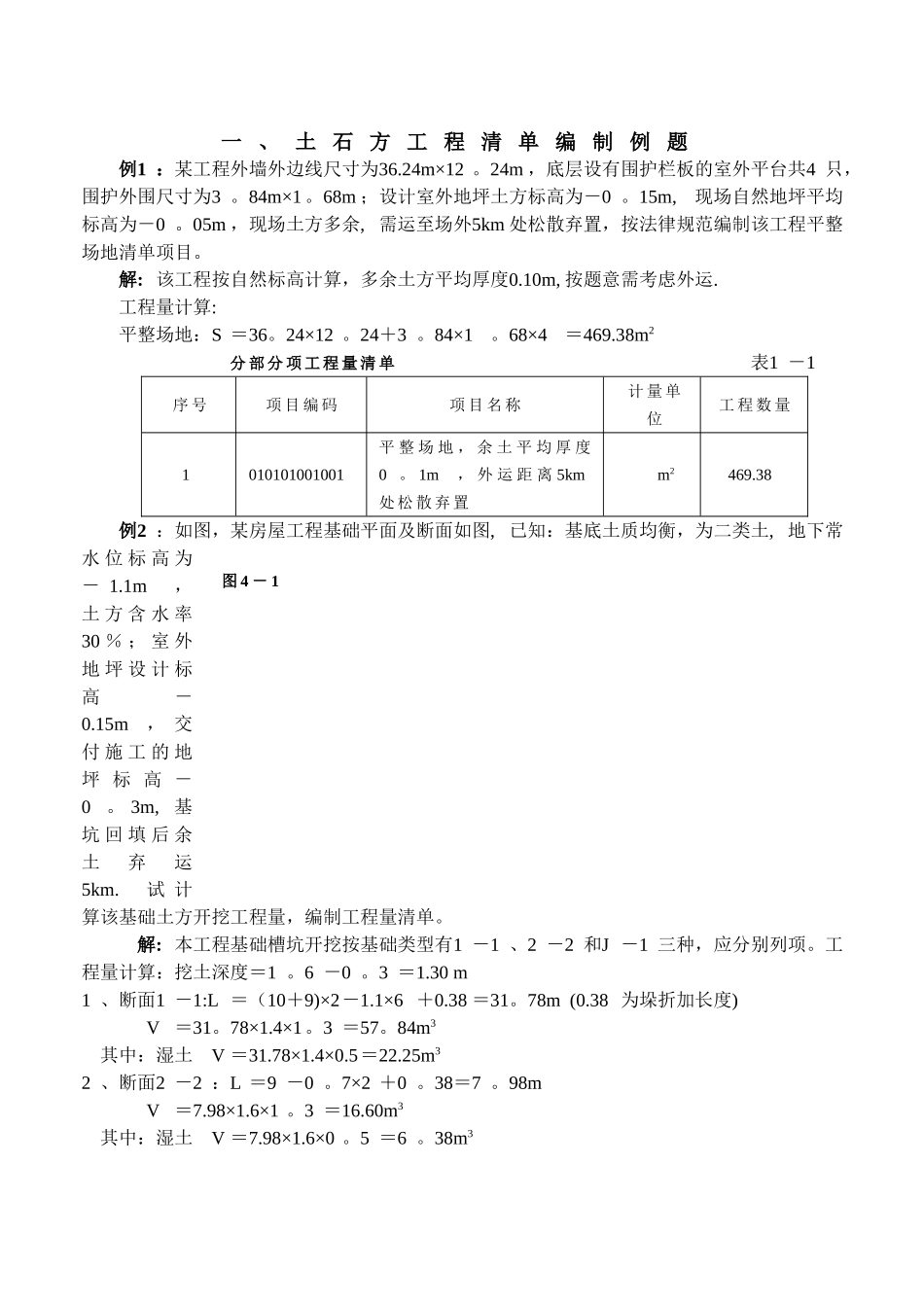

一 、 土 石 方 工 程 清 单 编 制 例 题例1 :某工程外墙外边线尺寸为36
24m×12
24m ,底层设有围护栏板的室外平台共4 只,围护外围尺寸为3
68m ;设计室外地坪土方标高为-0
15m,现场自然地坪平均标高为-0
05m ,现场土方多余, 需运至场外5km 处松散弃置,按法律规范编制该工程平整场地清单项目
解: 该工程按自然标高计算,多余土方平均厚度0
10m, 按题意需考虑外运
工程量计算:平整场地:S =36
68×4=469
38m2 分 部 分 项 工 程 量 清 单 表1 -1序 号项 目 编 码项 目 名 称计 量 单位工 程 数 量1010101001001平 整 场 地 , 余 土 平 均 厚 度0
1m, 外 运 距 离 5km处 松 散 弃 置m2469
38例2 :如图,某房屋工程基础平面及断面如图, 已知:基底土质均衡,为二类土, 地下常水 位 标 高 为 - 1
1m,土 方 含 水 率30 % ; 室 外地 坪 设 计 标高-0
15m, 交付 施 工 的 地坪 标 高 -0
3m,基坑 回 填 后 余土弃运5km
试 计算该基础土方开挖工程量,编制工程量清单
解: 本工程基础槽坑开挖按基础类型有1 -1 、2 -2 和J -1 三种,应分别列项

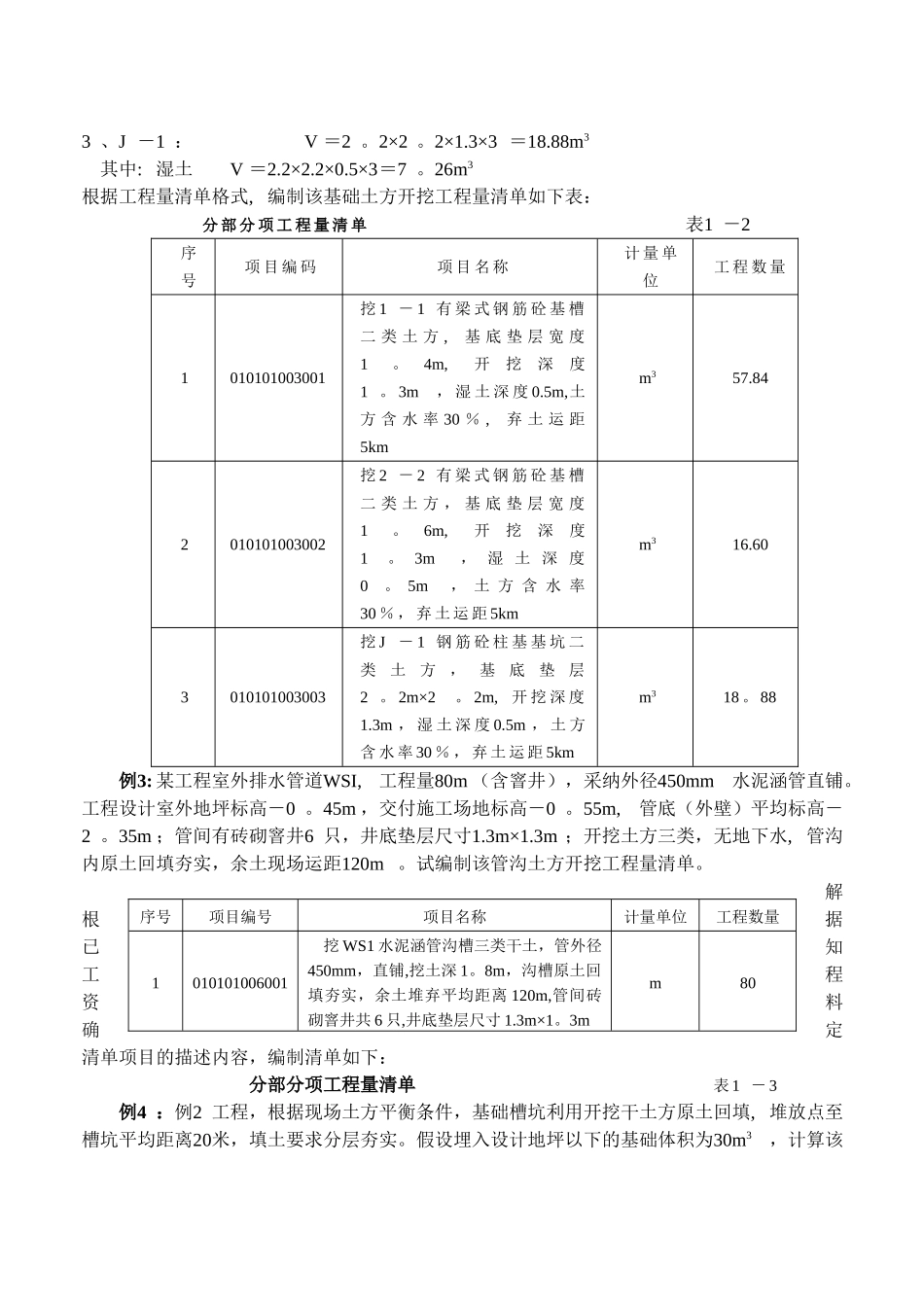

工程量计算:挖土深度=1
30 m1 、断面1 -1:L =(10+9)×2-1
1×6 +0
38 =31
78m (0
38 为垛折加长度) V =31
84m3 其中:湿土 V =31
25m32 、断面2 -2 :L =9 -0
7×2 +0
98m V =7

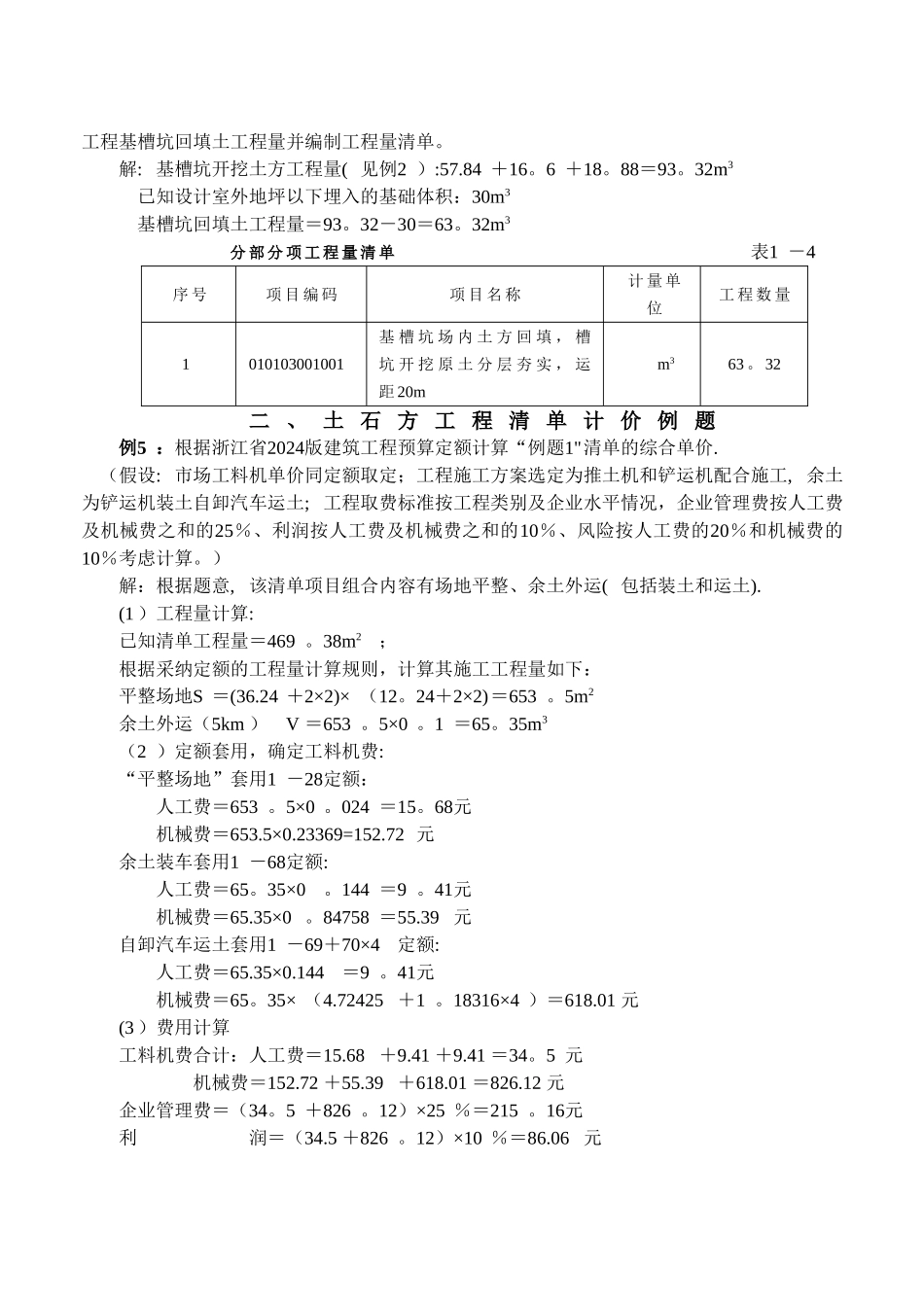

60m3 其中:湿
