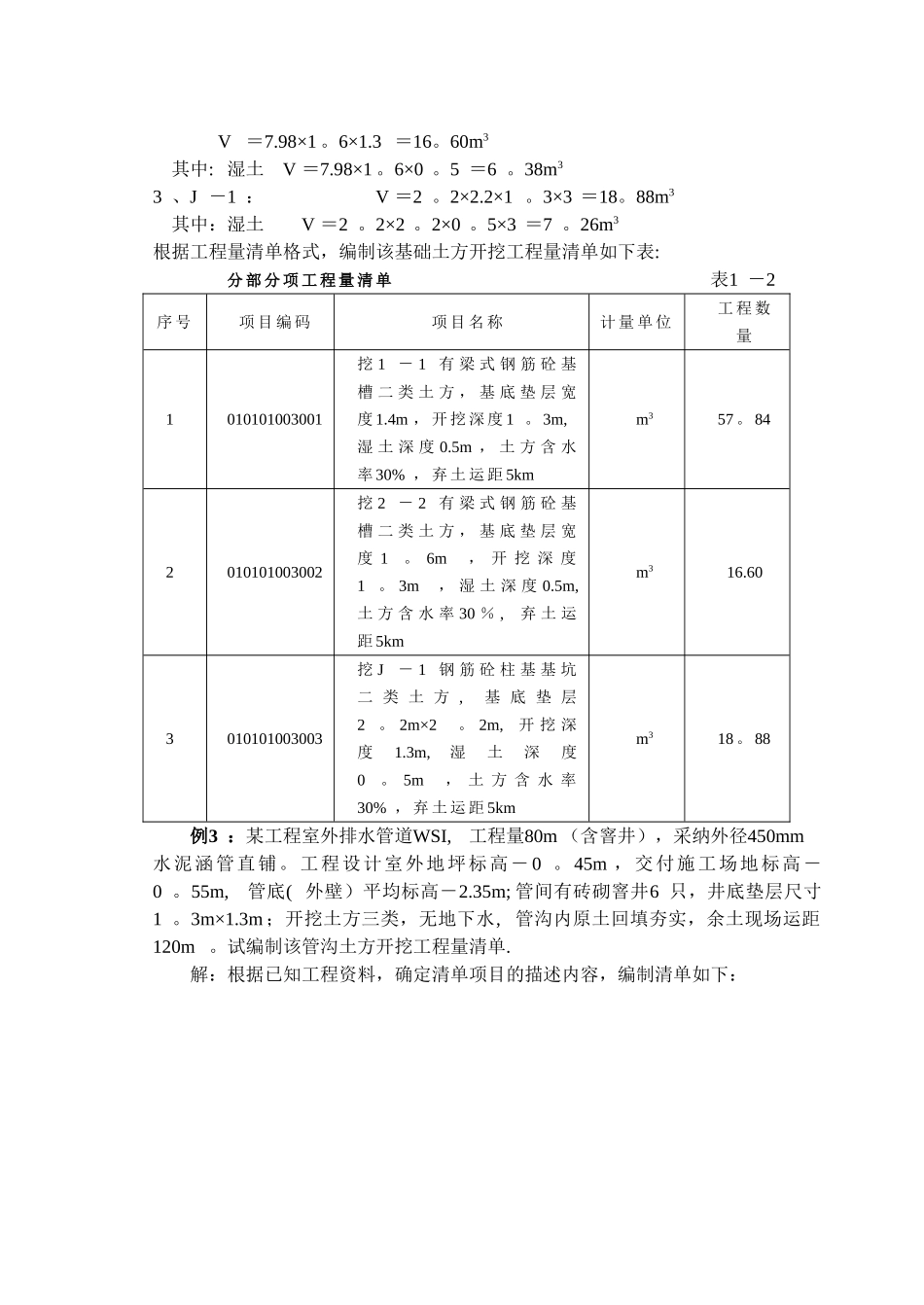

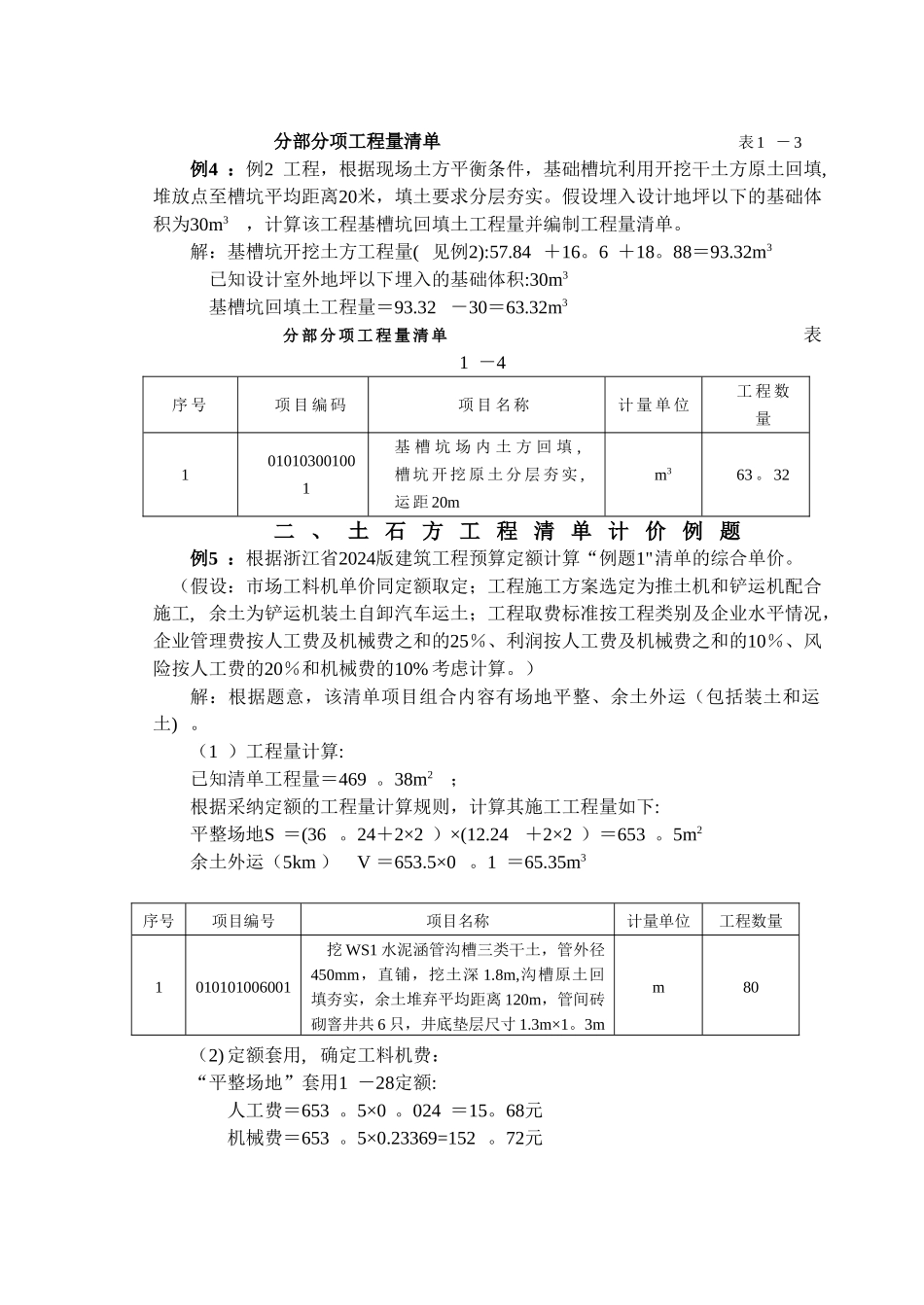

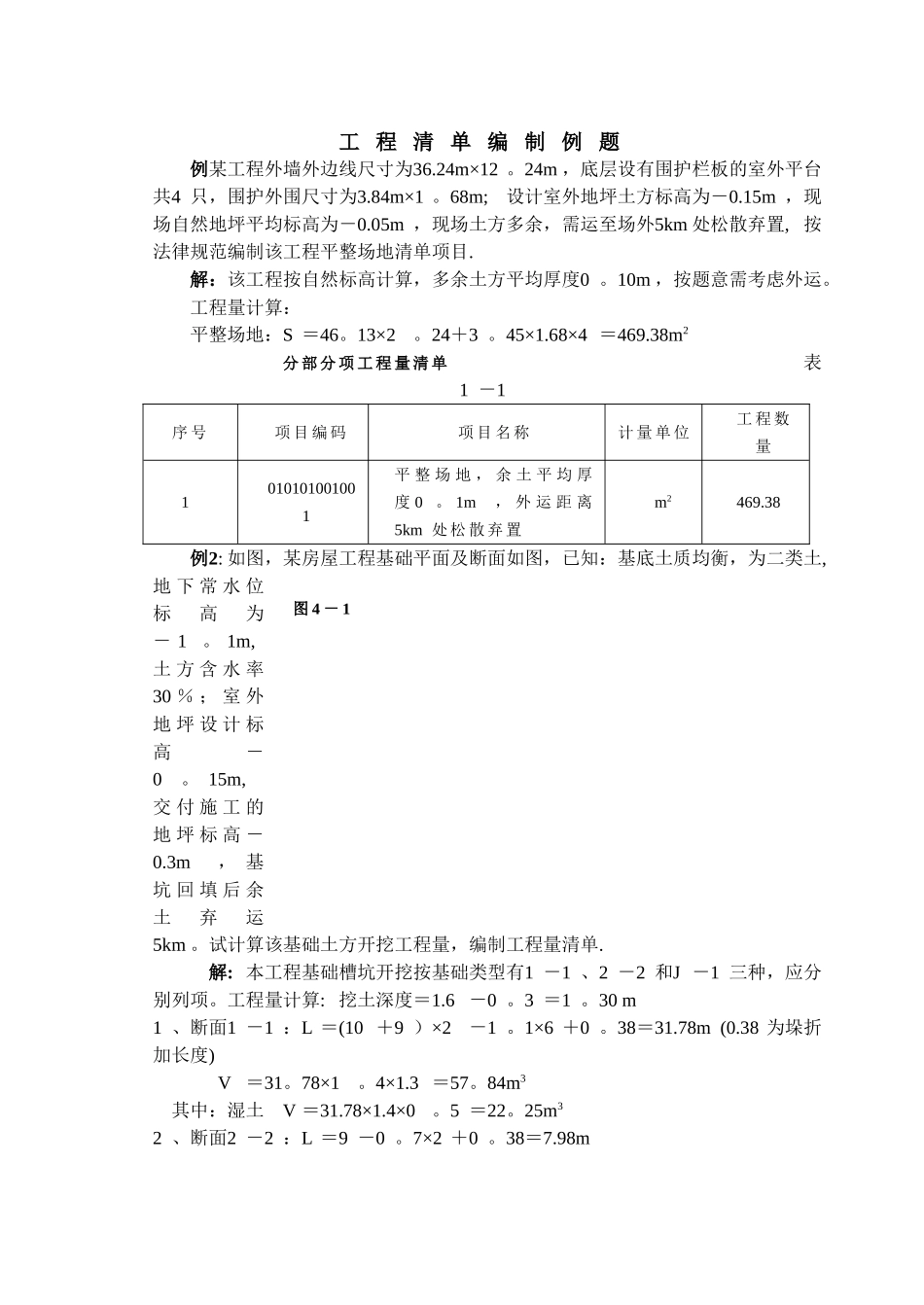

工 程 清 单 编 制 例 题例某工程外墙外边线尺寸为36.24m×12 。24m ,底层设有围护栏板的室外平台共4 只,围护外围尺寸为3.84m×1 。68m;设计室外地坪土方标高为-0.15m ,现场自然地坪平均标高为-0.05m ,现场土方多余,需运至场外5km 处松散弃置, 按法律规范编制该工程平整场地清单项目.解:该工程按自然标高计算,多余土方平均厚度0 。10m ,按题意需考虑外运。工程量计算:平整场地:S =46。13×2。24+3 。45×1.68×4 =469.38m2 分 部 分 项 工 程 量 清 单 表1 -1序 号项 目 编 码项 目 名 称计 量 单 位工 程 数量1010101001001平 整 场 地 , 余 土 平 均 厚度 0 。 1m, 外 运 距 离5km 处 松 散 弃 置m2469.38例2: 如图,某房屋工程基础平面及断面如图,已知:基底土质均衡,为二类土,地 下 常 水 位标高为 - 1。 1m,土 方 含 水 率30 % ; 室 外地 坪 设 计 标高-0。 15m,交 付 施 工 的地 坪 标 高 -0.3m, 基坑 回 填 后 余土弃运5km 。试计算该基础土方开挖工程量,编制工程量清单. 解: 本工程基础槽坑开挖按基础类型有1 -1 、2 -2 和J -1 三种,应分别列项。工程量计算: 挖土深度=1.6 -0 。3 =1 。30 m1 、断面1 -1 :L =(10 +9 )×2-1 。1×6 +0 。38=31.78m (0.38 为垛折加长度) V =31。78×1。4×1.3 =57。84m3 其中:湿土 V =31.78×1.4×0。5 =22。25m32 、断面2 -2 :L =9 -0 。7×2 +0 。38=7.98m图 4 - 1 V =7.98×1 。6×1.3 =16。60m3 其中: 湿土 V =7.98×1 。6×0 。5 =6 。38m33 、J -1 : V =2 。2×2.2×1 。3×3 =18。88m3 其中:湿土 V =2 。2×2 。2×0 。5×3 =7 。26m3根据工程量清单格式,编制该基础土方开挖工程量清单如下表:分 部 分 项 工 程 量 清 单 表1 -2序 号项 目 编 码项 目 名 称计 量 单 位工 程 数量1010101003001挖 1 - 1 有 梁 式 钢 筋 砼 基槽 二 类 土 方 , 基 底 垫 层 宽度 1.4m , 开 挖 深 度 1 。 3m,湿 土 深 度 0.5m , 土 方 含 水率 30% , 弃 土 运 距 5kmm357 。 842010101003002挖 2 - 2 有 梁 式 钢 筋 砼 基槽 二 类 土 方 , 基 底 垫 层 宽度 1...
