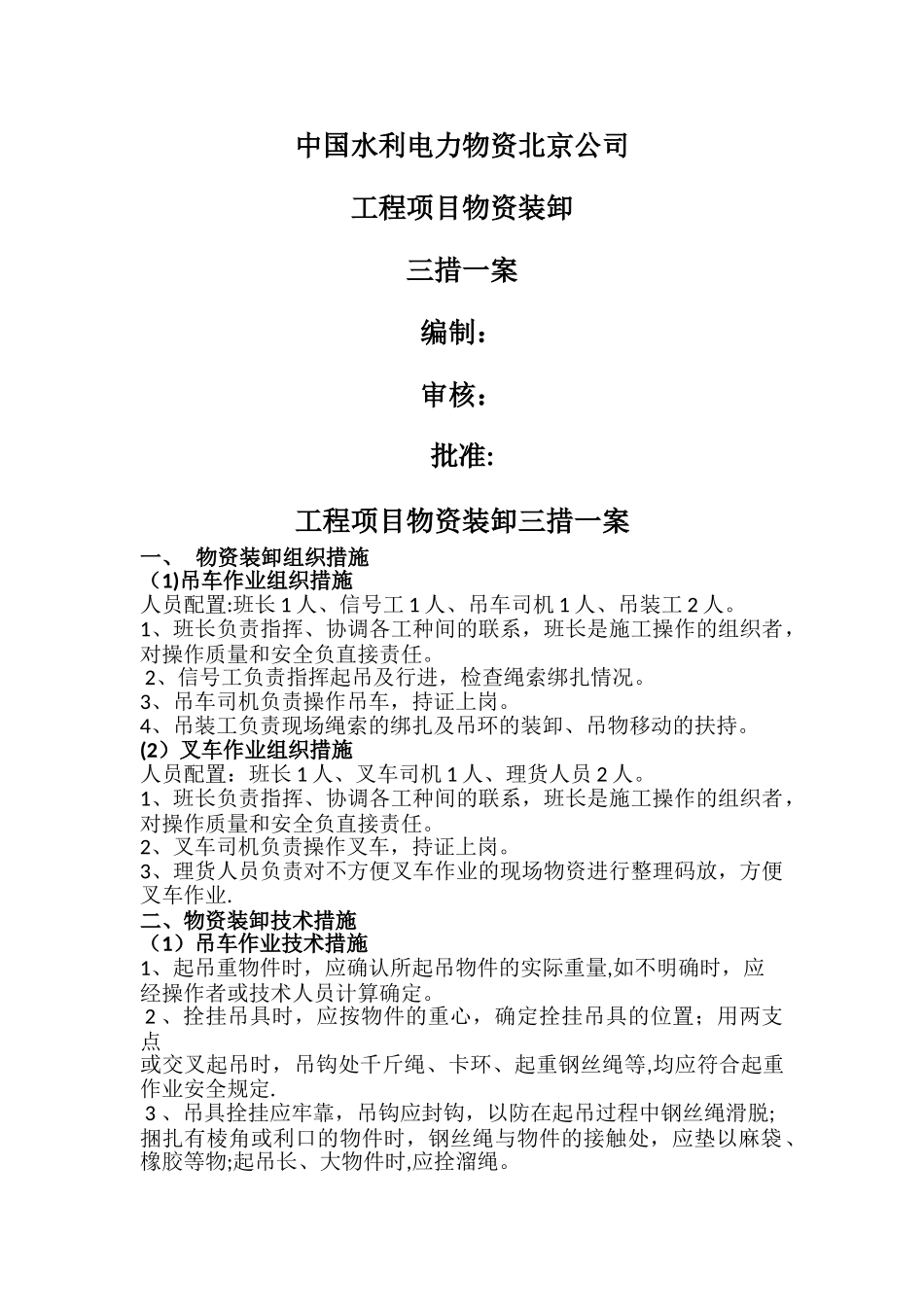

中国水利电力物资北京公司工程项目物资装卸三措一案编制:审核:批准:工程项目物资装卸三措一案一、 物资装卸组织措施(1)吊车作业组织措施人员配置:班长 1 人、信号工 1 人、吊车司机 1 人、吊装工 2 人。1、班长负责指挥、协调各工种间的联系,班长是施工操作的组织者,对操作质量和安全负直接责任。 2、信号工负责指挥起吊及行进,检查绳索绑扎情况。3、吊车司机负责操作吊车,持证上岗。4、吊装工负责现场绳索的绑扎及吊环的装卸、吊物移动的扶持。(2)叉车作业组织措施人员配置:班长 1 人、叉车司机 1 人、理货人员 2 人。1、班长负责指挥、协调各工种间的联系,班长是施工操作的组织者,对操作质量和安全负直接责任。2、叉车司机负责操作叉车,持证上岗。3、理货人员负责对不方便叉车作业的现场物资进行整理码放,方便叉车作业.二、物资装卸技术措施(1)吊车作业技术措施1、起吊重物件时,应确认所起吊物件的实际重量,如不明确时,应经操作者或技术人员计算确定。 2 、拴挂吊具时,应按物件的重心,确定拴挂吊具的位置;用两支点或交叉起吊时,吊钩处千斤绳、卡环、起重钢丝绳等,均应符合起重作业安全规定. 3 、吊具拴挂应牢靠,吊钩应封钩,以防在起吊过程中钢丝绳滑脱;捆扎有棱角或利口的物件时,钢丝绳与物件的接触处,应垫以麻袋、橡胶等物;起吊长、大物件时,应拴溜绳。 4、 起吊细长杆件的吊点位置,应经计算确定,凡沿长度方向重量均等的细长物件吊点拴挂位置可参照以下规定办理: ① 单支点起吊时,吊点距被吊杆件一端全杆长的 0。3 倍处.② 双支点起吊时,吊点距被吊杆件端部的距离为 0.21 乘杆件全长。③ 如选用单、双支点起吊,超过物件强度和刚度的允许值或不能保证起吊安全时,应由技术人员计算确定其起吊支点数和吊点位置。 5、 物件起吊时,先将物件提升离地面 10~20cm,经检查确认无异常现象时,方可继续提升。 6、 放置物件时,应缓慢下降,确认物件放置平稳牢靠,方可松钩,以免物件倾斜翻倒伤人。 7、 起吊物件时,作业人员不得在已受力索具附近停留,特别不能停留在受力索具的内侧。 8、 起重作业时,应由技术熟练、懂得起重机械性能的人担任指挥信号,指挥时应站在能够照顾到全面工作的地点,所发信号应实现统一,并做到准确、宏亮和清楚。9、起重作业时,司机应听从信号员的指挥,禁止其他人员与司机谈话或随意指挥,如发现起吊不良时,必须通过信号指挥员处理,有紧急情况除外. 1...
