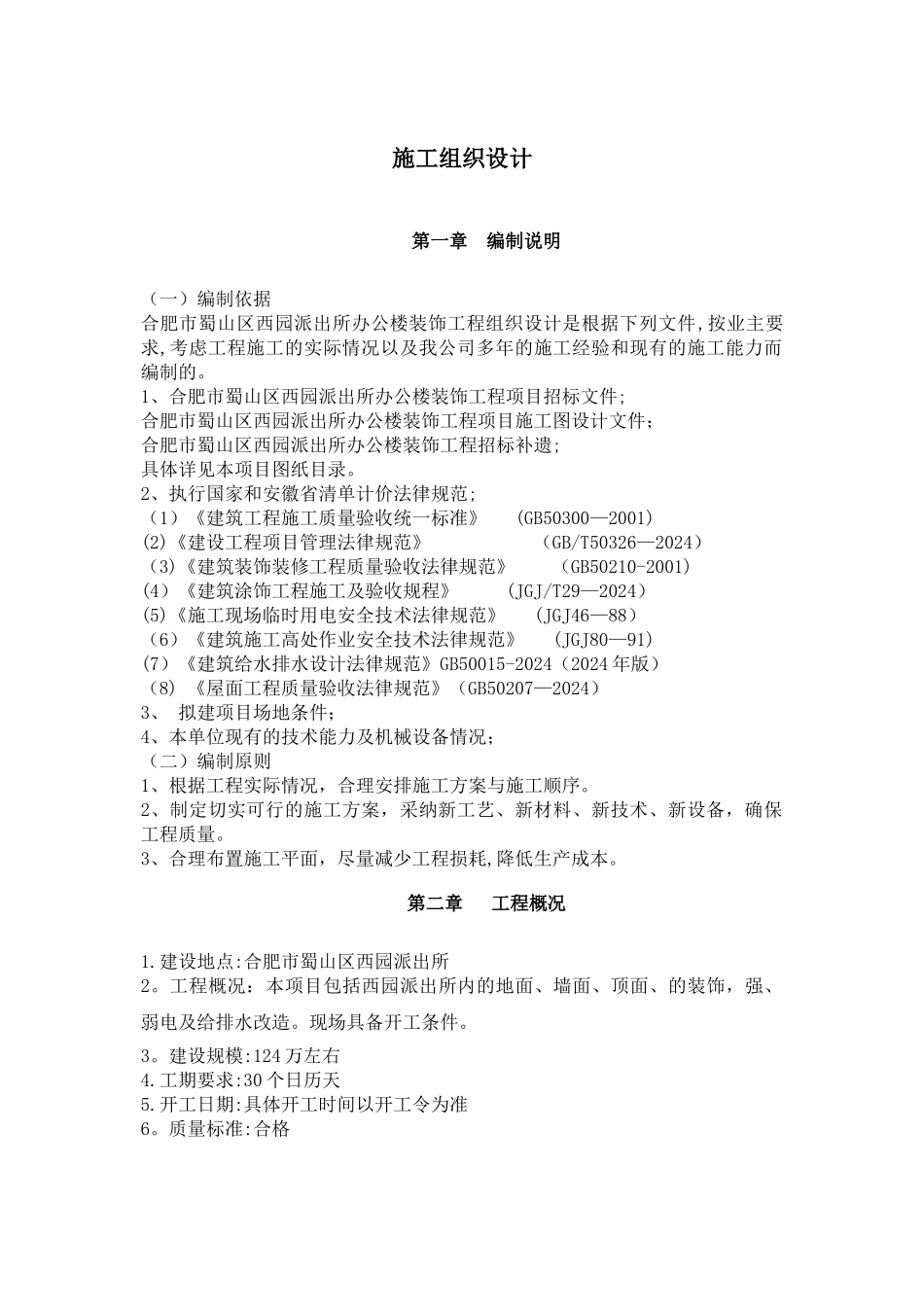

施工组织设计第一章 编制说明(一)编制依据合肥市蜀山区西园派出所办公楼装饰工程组织设计是根据下列文件,按业主要求,考虑工程施工的实际情况以及我公司多年的施工经验和现有的施工能力而编制的。1、合肥市蜀山区西园派出所办公楼装饰工程项目招标文件;合肥市蜀山区西园派出所办公楼装饰工程项目施工图设计文件;合肥市蜀山区西园派出所办公楼装饰工程招标补遗; 具体详见本项目图纸目录。2、执行国家和安徽省清单计价法律规范;(1)《建筑工程施工质量验收统一标准》 (GB50300—2001) (2)《建设工程项目管理法律规范》 (GB/T50326—2024)(3)《建筑装饰装修工程质量验收法律规范》 (GB50210-2001) (4)《建筑涂饰工程施工及验收规程》 (JGJ/T29—2024)(5)《施工现场临时用电安全技术法律规范》 (JGJ46—88)(6)《建筑施工高处作业安全技术法律规范》 (JGJ80—91)(7)《建筑给水排水设计法律规范》GB50015-2024(2024 年版)(8) 《屋面工程质量验收法律规范》(GB50207—2024)3、 拟建项目场地条件;4、本单位现有的技术能力及机械设备情况;(二)编制原则1、根据工程实际情况,合理安排施工方案与施工顺序。2、制定切实可行的施工方案,采纳新工艺、新材料、新技术、新设备,确保工程质量。3、合理布置施工平面,尽量减少工程损耗,降低生产成本。第二章 工程概况1.建设地点:合肥市蜀山区西园派出所2。工程概况:本项目包括西园派出所内的地面、墙面、顶面、的装饰,强、弱电及给排水改造。现场具备开工条件。3。建设规模:124 万左右4.工期要求:30 个日历天5.开工日期:具体开工时间以开工令为准6。质量标准:合格第三章 主要分部分项工程施工方案第一部分 装饰工程第一节、金属踢脚线安装施工工艺 施工准备→固定木楔安装→防腐剂刷涂→踢脚板木基板安装→金属踢脚板安装 1、木踢脚板基层板应在木地板刨光后在安装,以保证踢脚板的表面平整。 2、在墙内安装踢脚板基板的位置,每隔 400mm 打入木楔。安装前,先按设计标高将控制线弹到墙面,使木踢脚板上口与标高控制线重合. 3、木踢脚板与地面转角处安装木压条或安装圆角成品木条。 4、木踢脚板基板接缝处应做陪榫或斜坡压槎,在 90°转角处做成 45°斜角接槎。 5、木踢脚板背面刷水柏油防腐剂.安装时,木踢脚板基板要与立墙贴紧,上口要平直,钉接要牢固,用气动打钉枪直接钉在木楔,若用明打钉接,钉帽要砸扁,并冲入板内 2-3mm,钉子的长度是板厚度的 2。0—2...
