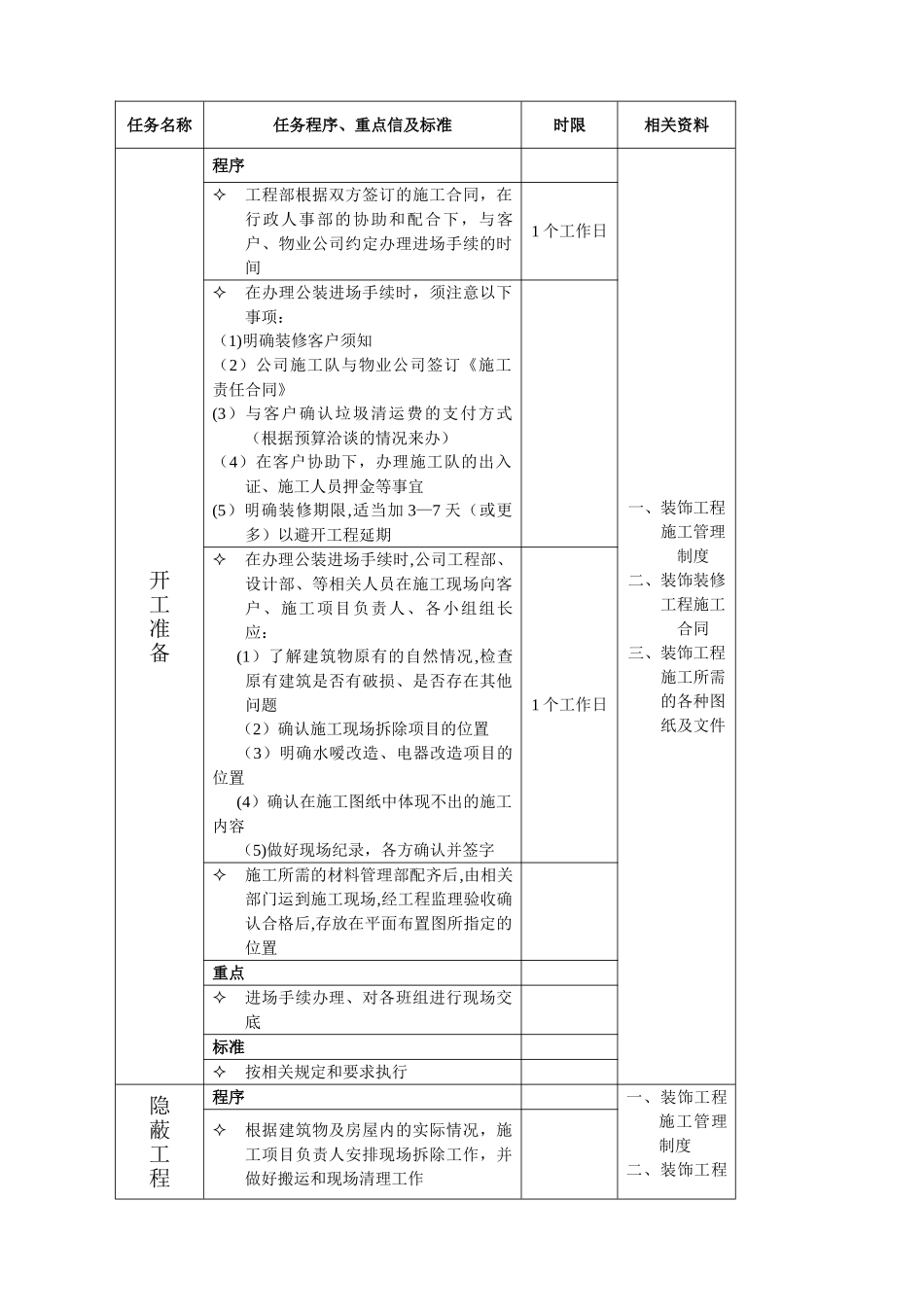

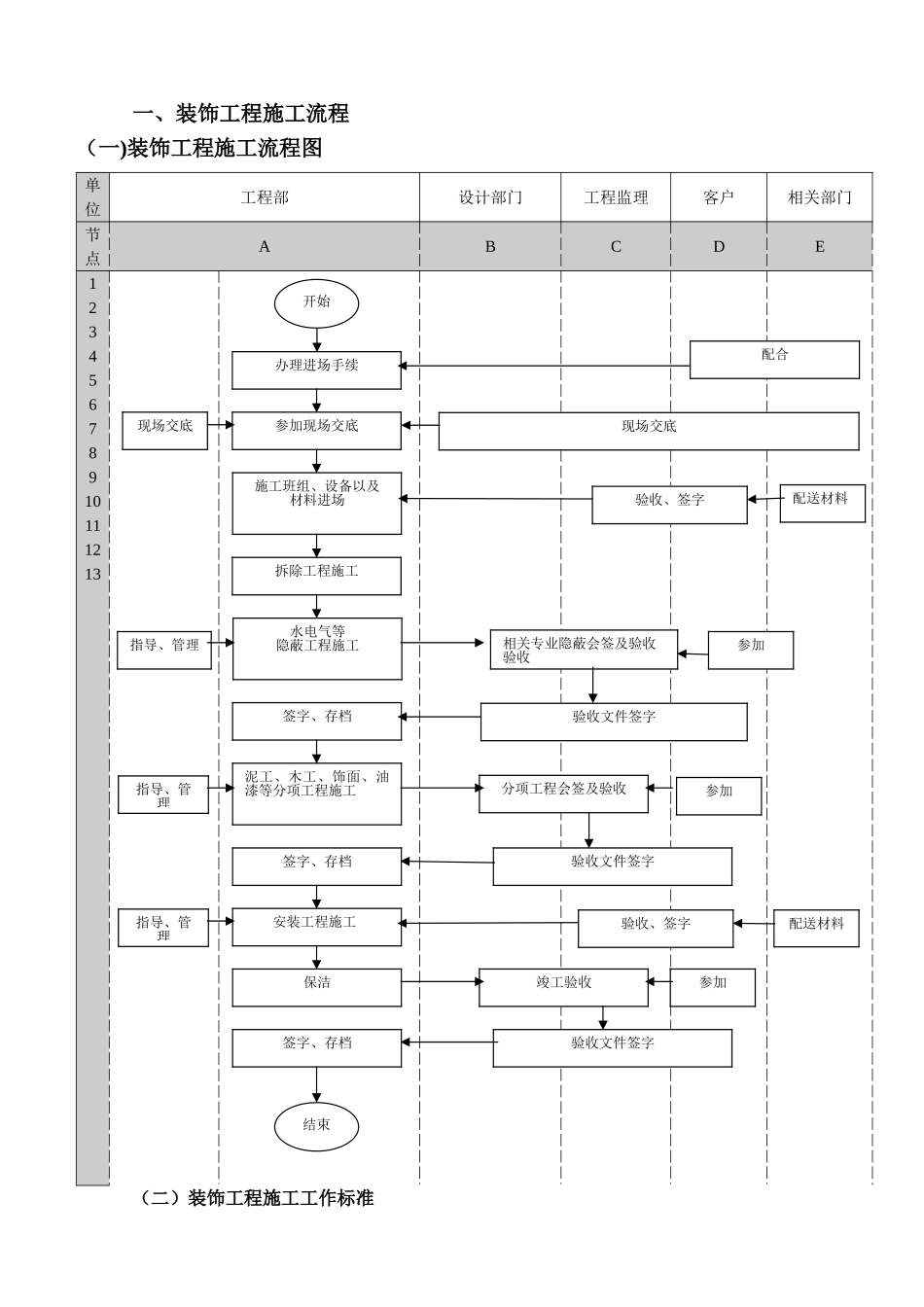

一、装饰工程施工流程(一)装饰工程施工流程图单位工程部设计部门工程监理客户相关部门节点ABCDE12345678910111213(二)装饰工程施工工作标准开始办理进场手续参加现场交底施工班组、设备以及材料进场拆除工程施工水电气等隐蔽工程施工签字、存档泥工、木工、饰面、油漆等分项工程施工签字、存档安装工程施工保洁签字、存档结束现场交底指导、管理指导、管理指导、管理配合配送材料验收、签字参加参加参加现场交底验收文件签字验收文件签字验收文件签字相关专业隐蔽会签及验收验收分项工程会签及验收竣工验收配送材料验收、签字任务名称任务程序、重点信及标准时限相关资料开工准备程序一、装饰工程施工管理制度二、装饰装修工程施工合同三、装饰工程施工所需的各种图纸及文件工程部根据双方签订的施工合同,在行政人事部的协助和配合下,与客户、物业公司约定办理进场手续的时间1 个工作日在办理公装进场手续时,须注意以下事项:(1)明确装修客户须知(2)公司施工队与物业公司签订《施工责任合同》(3)与客户确认垃圾清运费的支付方式(根据预算洽谈的情况来办)(4)在客户协助下,办理施工队的出入证、施工人员押金等事宜(5)明确装修期限,适当加 3—7 天(或更多)以避开工程延期在办理公装进场手续时,公司工程部、设计部、等相关人员在施工现场向客户、施工项目负责人、各小组组长应:(1)了解建筑物原有的自然情况,检查原有建筑是否有破损、是否存在其他问题(2)确认施工现场拆除项目的位置(3)明确水嗳改造、电器改造项目的位置(4)确认在施工图纸中体现不出的施工内容(5)做好现场纪录,各方确认并签字1 个工作日施工所需的材料管理部配齐后,由相关部门运到施工现场,经工程监理验收确认合格后,存放在平面布置图所指定的位置重点进场手续办理、对各班组进行现场交底标准按相关规定和要求执行隐蔽工程程序一、装饰工程施工管理制度二、装饰工程根据建筑物及房屋内的实际情况,施工项目负责人安排现场拆除工作,并做好搬运和现场清理工作施工及验收施工所需的各种图纸及文件三、《隐蔽工程 现 场 验收 法 律 规范 》 及 相关规定安排相应的施工人员开展水电煤气等隐蔽工程的施工,包括:(1)空调管道铺设;(2)冷热水管的排放及供水设备安装;(3)电源、电器、通信、照明等各种线缆的排放,确定装暗盒的位置,配电箱开关及安装插座;(4)煤气管及煤气具排放、安装等1 个工作日完工时,工程监理组织施工...
