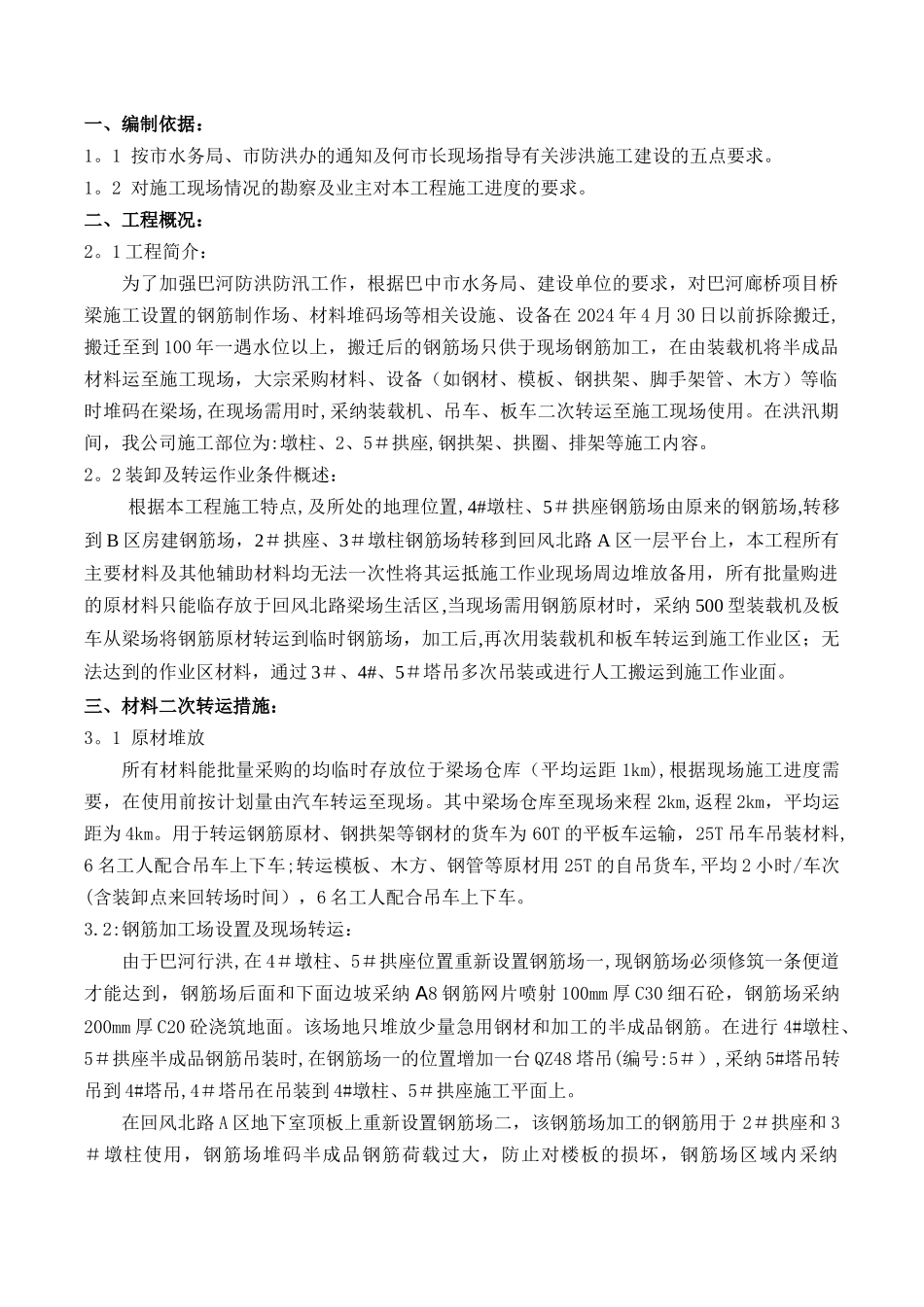

巴河廊桥项目施工材料二次及多次转运施工方案陕西建工第二建设集团有限公司巴河廊桥项目部2024 年 7 月 20 日目 录1一、编制依据 ERROR: REFERENCE SOURCE NOT FOUND 二、工程概况 1 2 。 1 工程简介 1 2 。 2 装卸及倒运作业条件概述 1 三、材料二次转运措施 1 3 。 1 原材 堆放 1 3.2 钢筋原材二次转运 1 3 。 3 模板、钢管、木方等周转材料 二次转运 2 3 。 4 人员需求 2 3.5 材料需求 2 四、安全技术措施 2 4 .1 、材料吊运技术措施 2 4 .2 材料吊运管理措施 3 五、应急措施 4 一、编制依据:1。1 按市水务局、市防洪办的通知及何市长现场指导有关涉洪施工建设的五点要求。1。2 对施工现场情况的勘察及业主对本工程施工进度的要求。二、工程概况:2。1 工程简介:为了加强巴河防洪防汛工作,根据巴中市水务局、建设单位的要求,对巴河廊桥项目桥梁施工设置的钢筋制作场、材料堆码场等相关设施、设备在 2024 年 4 月 30 日以前拆除搬迁,搬迁至到 100 年一遇水位以上,搬迁后的钢筋场只供于现场钢筋加工,在由装载机将半成品材料运至施工现场,大宗采购材料、设备(如钢材、模板、钢拱架、脚手架管、木方)等临时堆码在梁场,在现场需用时,采纳装载机、吊车、板车二次转运至施工现场使用。在洪汛期间,我公司施工部位为:墩柱、2、5#拱座,钢拱架、拱圈、排架等施工内容。2。2 装卸及转运作业条件概述:根据本工程施工特点,及所处的地理位置,4#墩柱、5#拱座钢筋场由原来的钢筋场,转移到 B 区房建钢筋场,2#拱座、3#墩柱钢筋场转移到回风北路 A 区一层平台上,本工程所有主要材料及其他辅助材料均无法一次性将其运抵施工作业现场周边堆放备用,所有批量购进的原材料只能临存放于回风北路梁场生活区,当现场需用钢筋原材时,采纳 500 型装载机及板车从梁场将钢筋原材转运到临时钢筋场,加工后,再次用装载机和板车转运到施工作业区;无法达到的作业区材料,通过 3#、4#、5#塔吊多次吊装或进行人工搬运到施工作业面。三、材料二次转运措施:3。1 原材堆放所有材料能批量采购的均临时存放位于梁场仓库(平均运距 1km),根据现场施工进度需要,在使用前按计划量由汽车转运至现场。其中梁场仓库至现场来程 2km,返程 2km,平均运距为 4km。用于转运钢筋原材、钢拱架等钢材的货车为 60T 的平板车运输,25T 吊车吊装材料,6 名工人配合吊车上下车;转运模板、木...
