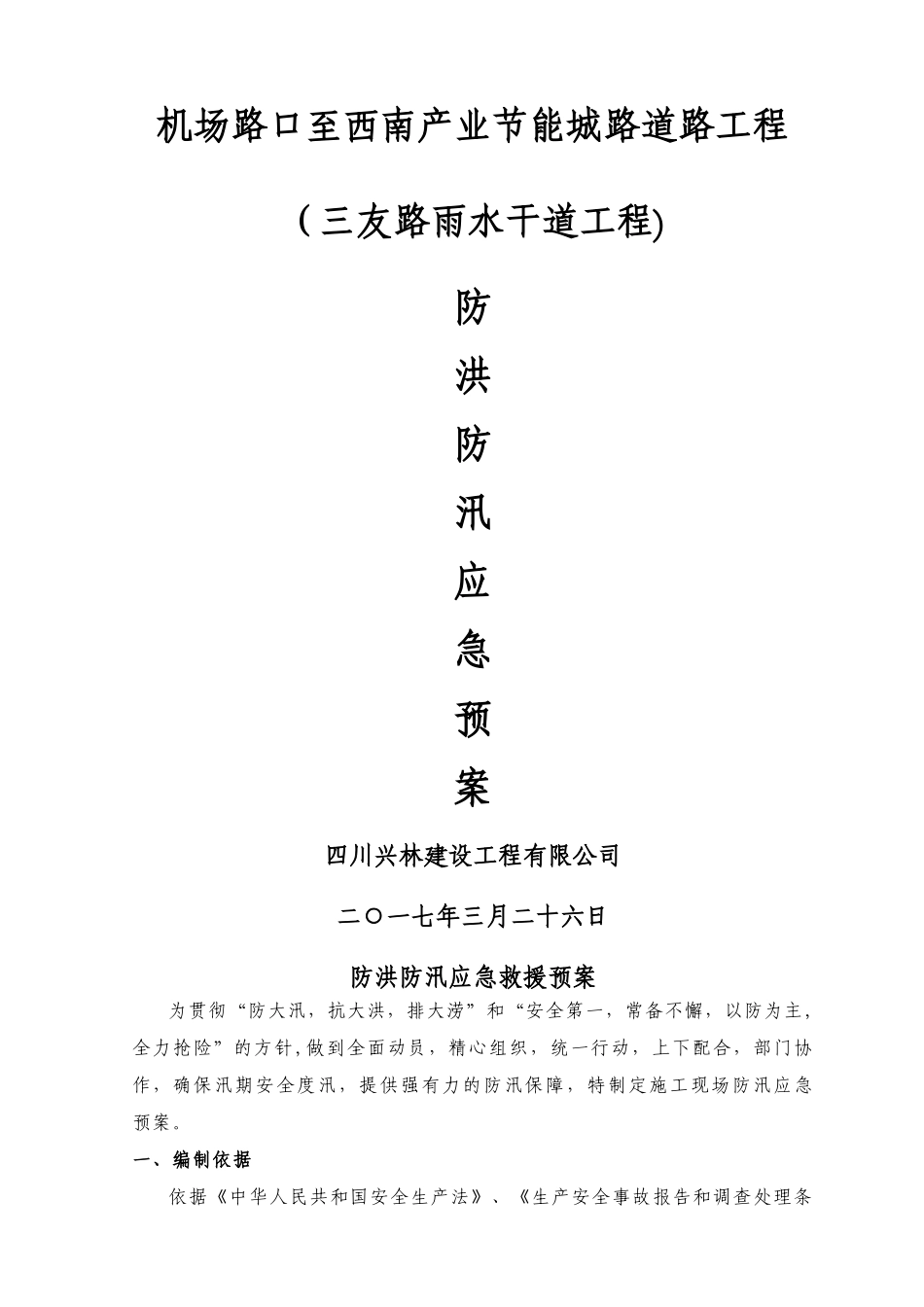

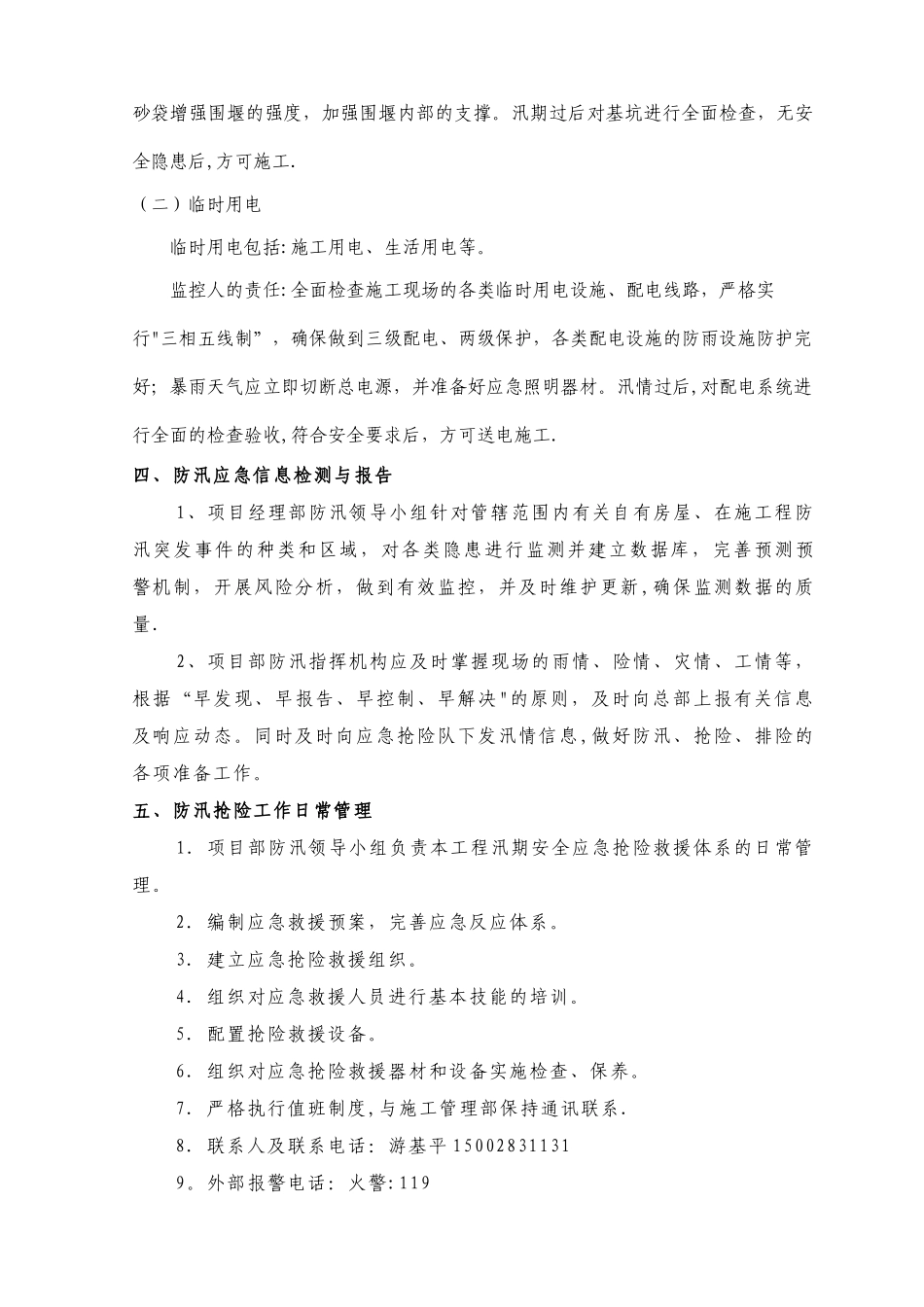

机场路口至西南产业节能城路道路工程(三友路雨水干道工程)防洪防汛应急预案四川兴林建设工程有限公司二○一七年三月二十六日防洪防汛应急救援预案为贯彻“防大汛,抗大洪,排大涝”和“安全第一,常备不懈,以防为主,全力抢险”的方针,做到全面动员,精心组织,统一行动,上下配合,部门协作,确保汛期安全度汛,提供强有力的防汛保障,特制定施工现场防汛应急预案。一、编制依据依据《中华人民共和国安全生产法》、《生产安全事故报告和调查处理条例》、《中华人民共和国防汛条例》、《建设工程安全生产管理条例》、《建设工程重大质量安全事故应急预案》,根据成都天府水城城乡水务建设有限公司有关工作部署,结合项目部在施工程实际施工情况,制定本预案。二、组织机制及主要职责1、为加强对防汛工作的领导,便于指挥,项目部成立了以项目部负责人为组长的防汛抢险领导小组,领导小组组成人员如下:组 长:游基平 15002831131副组长:卢奇 139882773635成 员:周铂铖 15298260405谭元梅 13568146519李多志 1871570924924 小时值班电话:182271766782、主要职责:(1)贯彻防汛工作法律、法规、政策,执行上级防汛抢险指令。(2)制定防洪应急预案。(3)组织防汛队伍以防汛抢险车辆、设备和物资等。(4)组织安排防洪值班,并监督检查。 三、重点检查监控部位和环节施工现场要实行严格的汛前检查、汛期监控、汛后复查的检查监控制度。安排专人分工负责,对现场的临建设施、基坑设施、运输机械、施工用电等项目进行重点检查和监控. (一) 基坑工程: 基坑设施包括:沟槽、井室基坑边坡防护、土石方开挖等。 监控人的责任:随时观察基坑边坡变化、基坑毗临建筑物的变化情况;对毗邻建筑物、临建设施的基坑要重点检查监护;一旦汛情到来,立即停止施工,准备充足的排水设备、装置,及时对基坑进行排水。要时刻注意水流量的变化,必要时立即用砂袋增强围堰的强度,加强围堰内部的支撑。汛期过后对基坑进行全面检查,无安全隐患后,方可施工. (二)临时用电 临时用电包括:施工用电、生活用电等。 监控人的责任:全面检查施工现场的各类临时用电设施、配电线路,严格实行"三相五线制”,确保做到三级配电、两级保护,各类配电设施的防雨设施防护完好;暴雨天气应立即切断总电源,并准备好应急照明器材。汛情过后,对配电系统进行全面的检查验收,符合安全要求后,方可送电施工. 四、防汛应急信息检测与报告 1、项目经理部防汛领导小组针对管辖...
