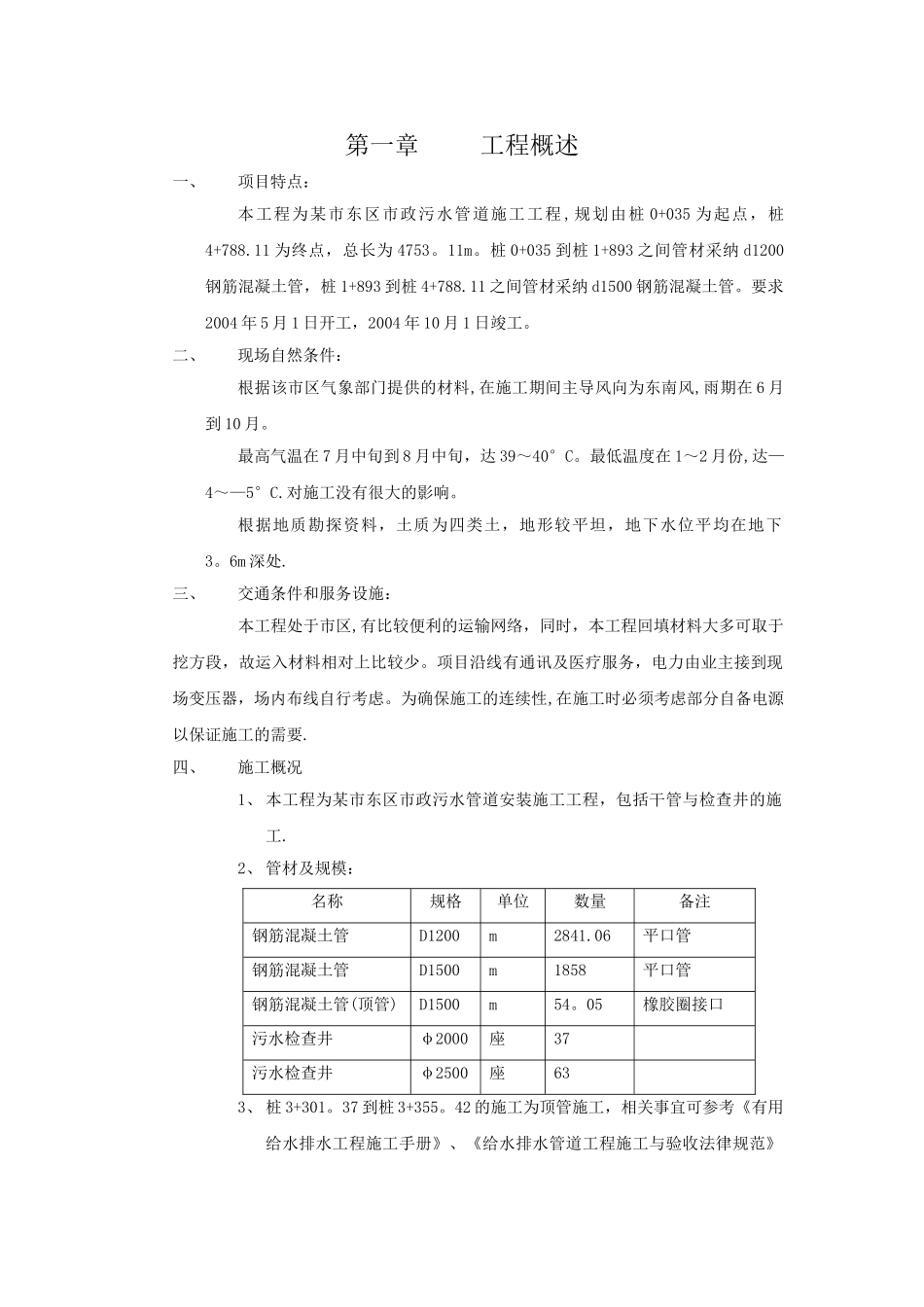

第一章 工程概述一、项目特点: 本工程为某市东区市政污水管道施工工程 ,规划由桩 0+035 为起点,桩4+788
11 为终点,总长为 4753
桩 0+035 到桩 1+893 之间管材采纳 d1200钢筋混凝土管,桩 1+893 到桩 4+788
11 之间管材采纳 d1500 钢筋混凝土管
要求2004 年 5 月 1 日开工,2004 年 10 月 1 日竣工
二、现场自然条件:根据该市区气象部门提供的材料,在施工期间主导风向为东南风,雨期在 6 月到 10 月
最高气温在 7 月中旬到 8 月中旬,达 39~40°C
最低温度在 1~2 月份,达—4~—5°C
对施工没有很大的影响
根据地质勘探资料,土质为四类土,地形较平坦,地下水位平均在地下3
三、交通条件和服务设施: 本工程处于市区,有比较便利的运输网络,同时,本工程回填材料大多可取于挖方段,故运入材料相对上比较少
项目沿线有通讯及医疗服务,电力由业主接到现场变压器,场内布线自行考虑
为确保施工的连续性,在施工时必须考虑部分自备电源以保证施工的需要
四、施工概况1、 本工程为某市东区市政污水管道安装施工工程,包括干管与检查井的施工
2、 管材及规模:名称规格单位数量备注钢筋混凝土管D1200m2841
06平口管钢筋混凝土管D1500m1858平口管钢筋混凝土管(顶管)D1500m54
05橡胶圈接口污水检查井φ2000座37污水检查井φ2500座633、 桩 3+301
37 到桩 3+355
42 的施工为顶管施工,相关事宜可参考《有用给水排水工程施工手册》、《给水排水管道工程施工与验收法律规范》等资料
五、设计编制依据:1、 施工图:以《污水管线平面图》《污水管线纵断面图》及其设计总说明为本次施工依据
2、 管道铺设及检查井的砌筑:以《全国通用给水排水标准图集》为施工依据
