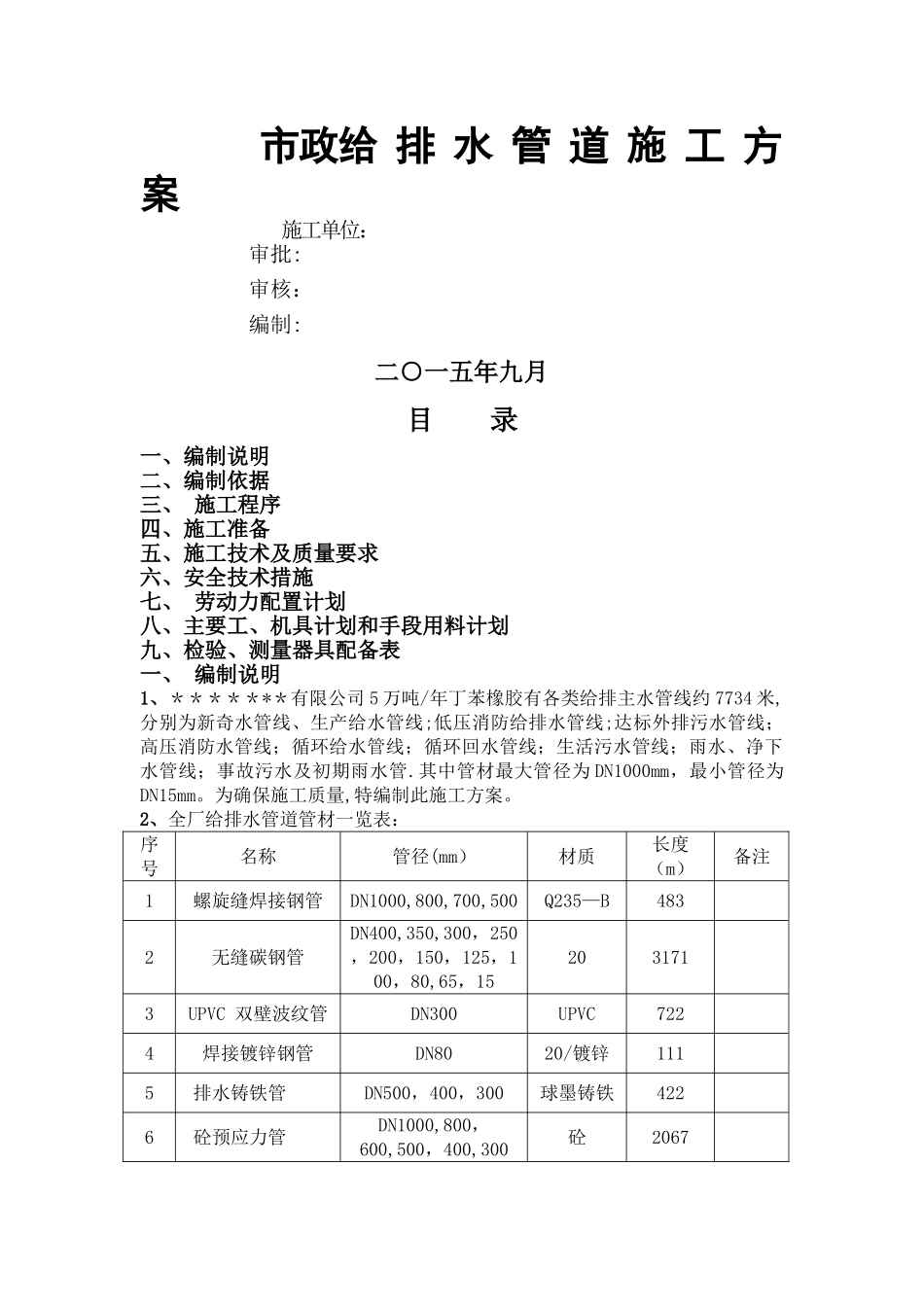

市政给 排 水 管 道 施 工 方 案施工单位:审批:审核:编制:二○一五年九月目 录一、编制说明二、编制依据三、 施工程序四、施工准备五、施工技术及质量要求六、安全技术措施七、 劳动力配置计划八、主要工、机具计划和手段用料计划九、检验、测量器具配备表一、 编制说明1、*******有限公司 5 万吨/年丁苯橡胶有各类给排主水管线约 7734 米,分别为新奇水管线、生产给水管线;低压消防给排水管线;达标外排污水管线;高压消防水管线;循环给水管线;循环回水管线;生活污水管线;雨水、净下水管线;事故污水及初期雨水管
其中管材最大管径为 DN1000mm,最小管径为DN15mm
为确保施工质量,特编制此施工方案

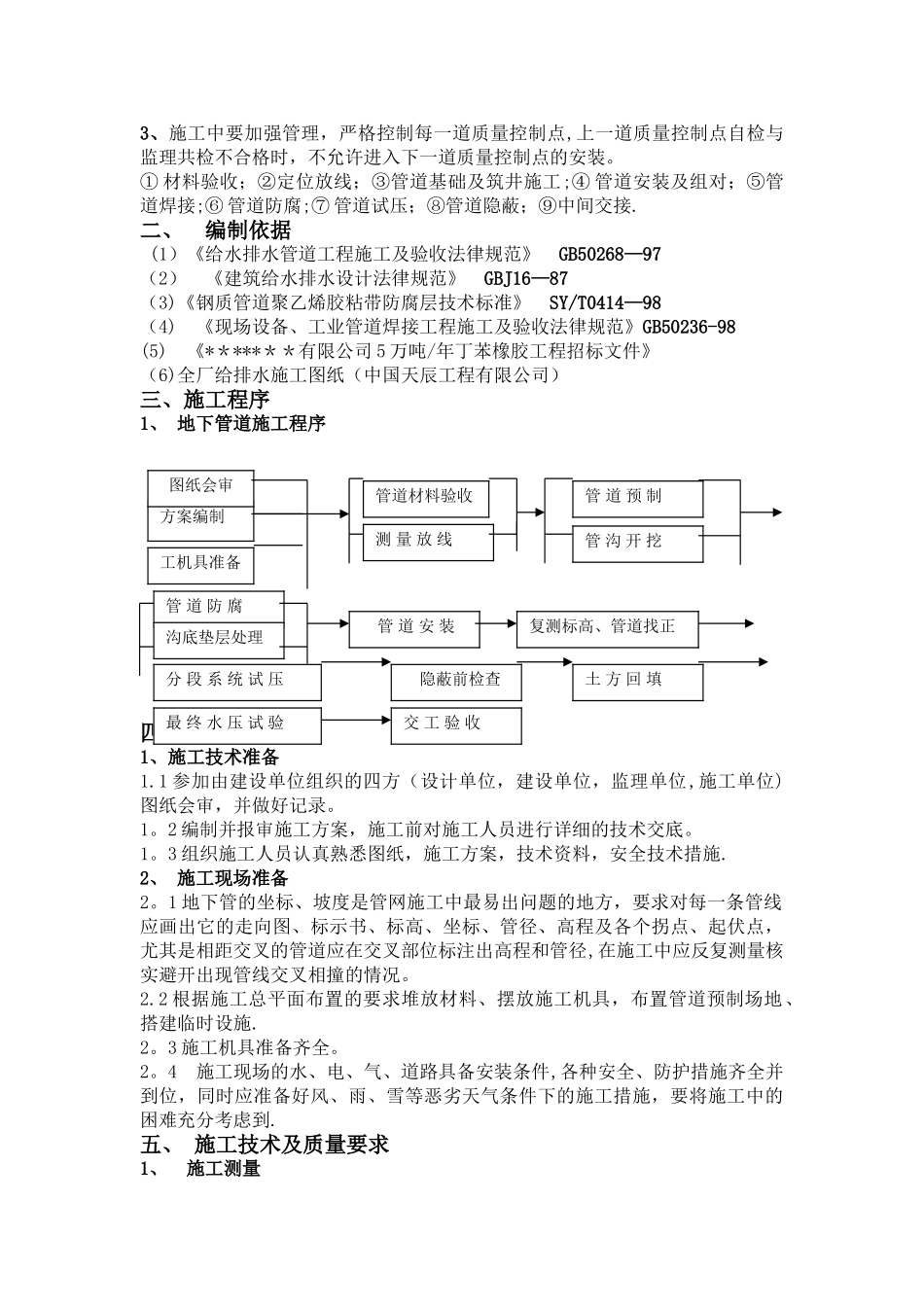

2、全厂给排水管道管材一览表:序号名称管径(mm)材质长度(m)备注1螺旋缝焊接钢管DN1000,800,700,500Q235—B4832无缝碳钢管DN400,350,300,250,200,150,125,100,80,65,152031713UPVC 双壁波纹管DN300UPVC7224焊接镀锌钢管DN8020/镀锌1115排水铸铁管DN500,400,300球墨铸铁4226砼预应力管DN1000,800, 600,500,400,300砼20673、施工中要加强管理,严格控制每一道质量控制点,上一道质量控制点自检与监理共检不合格时,不允许进入下一道质量控制点的安装
① 材料验收;②定位放线;③管道基础及筑井施工;④ 管道安装及组对;⑤管道焊接;⑥ 管道防腐;⑦ 管道试压;⑧管道隐蔽;⑨中间交接

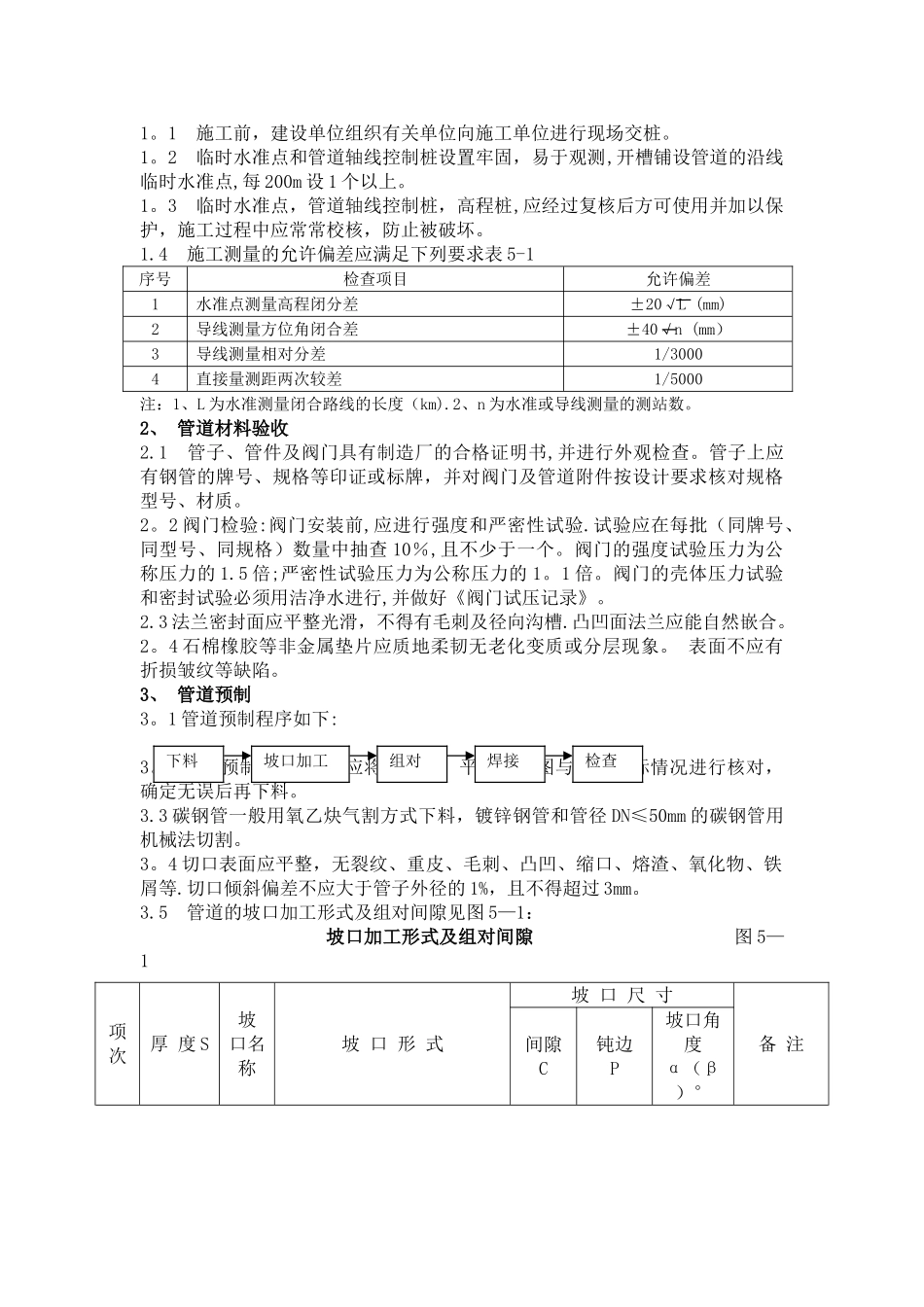

二、 编制依据(1)《给水排水管道工程施工及验收法律规范》 GB50268—97(2) 《建筑给水排水设计法律规范》 GBJ16—87(3)《钢质管道聚乙烯胶粘带防腐层技术标准》 SY/T0414—98(4) 《现场设备、工业管道焊接工程施工及验收法律规范》GB50236-
