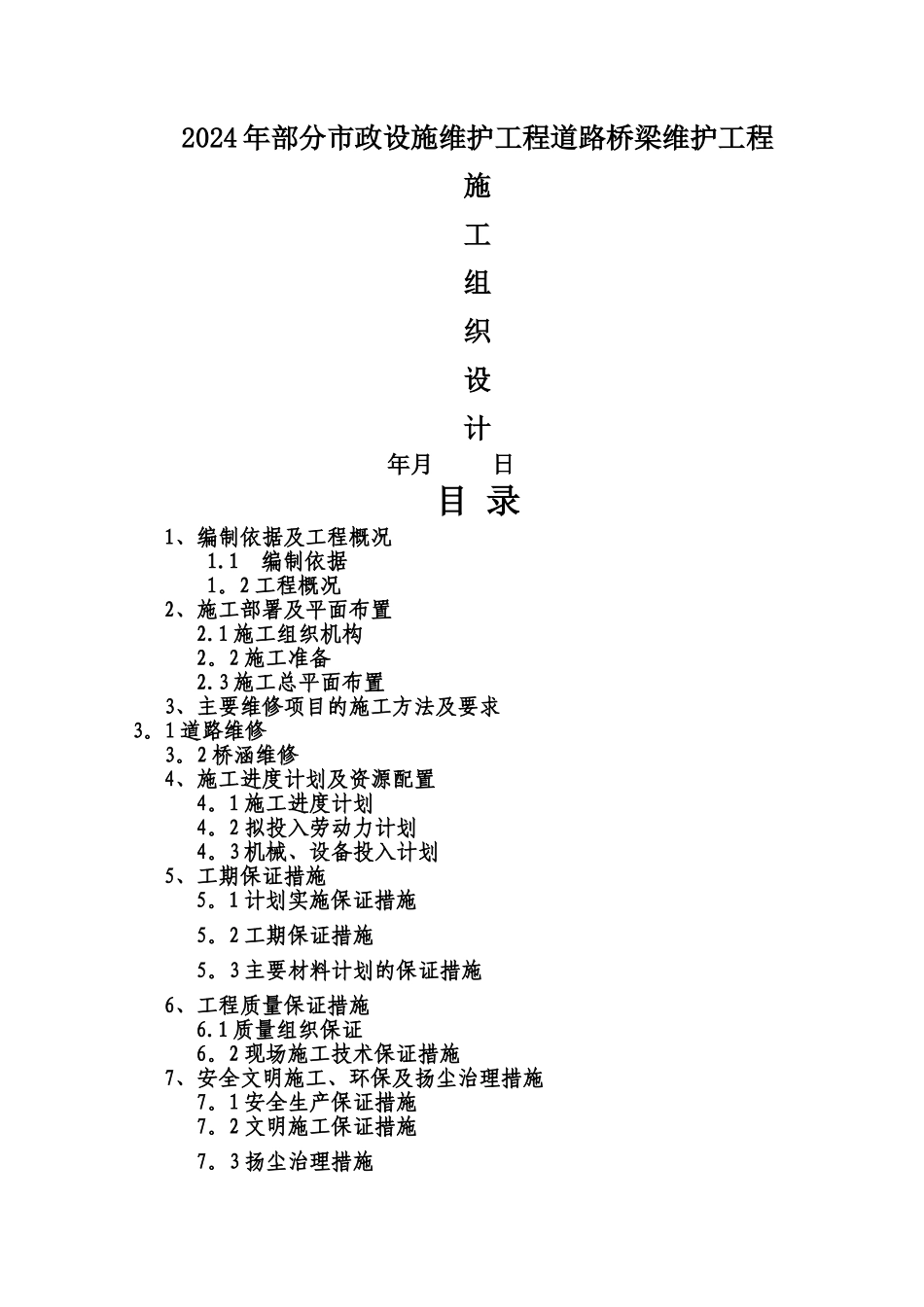

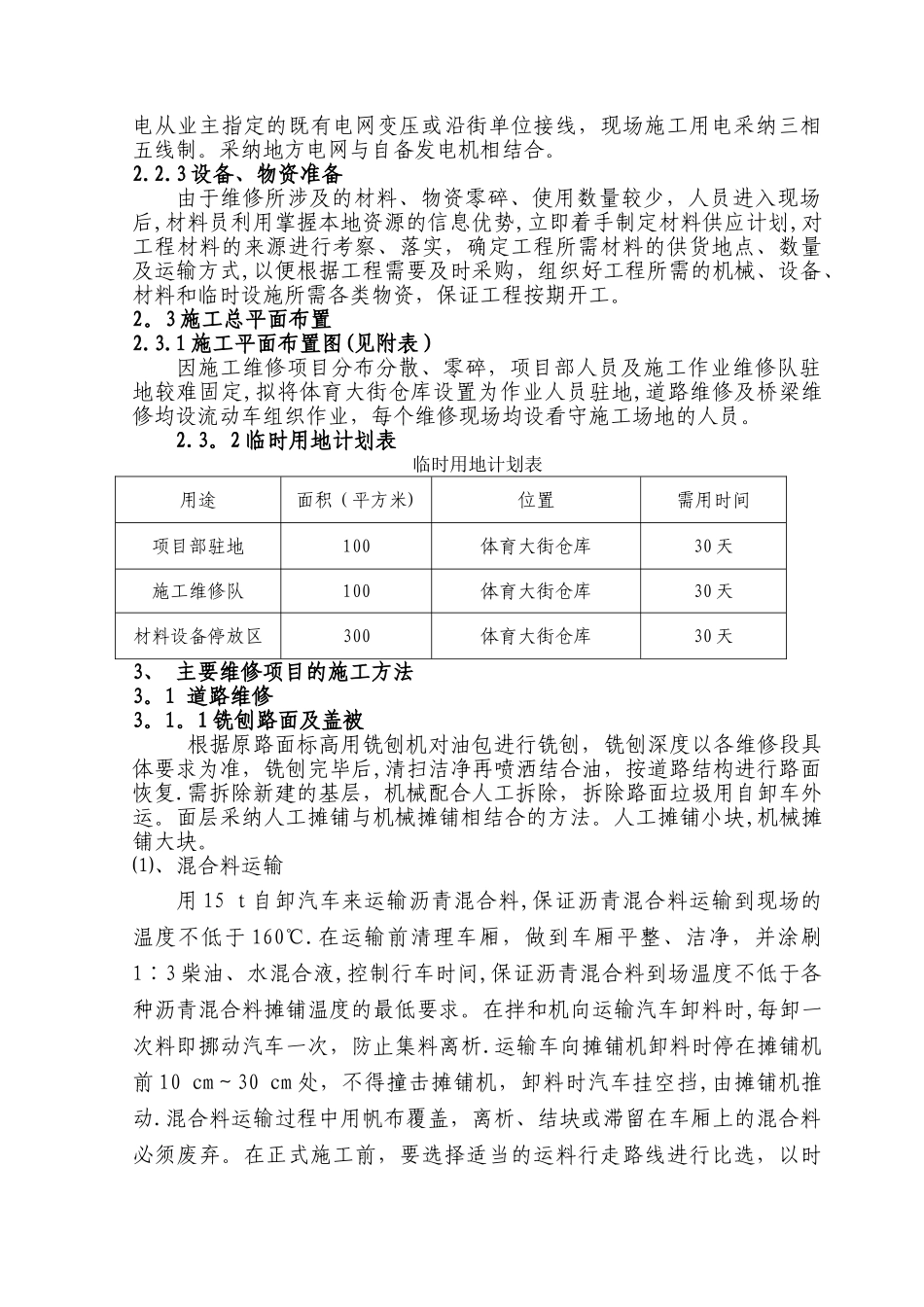

2024 年部分市政设施维护工程道路桥梁维护工程施工 组 织 设 计年月 日 目 录1、编制依据及工程概况1.1 编制依据1。2 工程概况2、施工部署及平面布置2.1 施工组织机构2。2 施工准备2.3 施工总平面布置3、主要维修项目的施工方法及要求3。1 道路维修3。2 桥涵维修4、施工进度计划及资源配置4。1 施工进度计划4。2 拟投入劳动力计划4。3 机械、设备投入计划5、工期保证措施5。1 计划实施保证措施5。2 工期保证措施5。3 主要材料计划的保证措施6、工程质量保证措施6.1 质量组织保证6。2 现场施工技术保证措施7、安全文明施工、环保及扬尘治理措施7。1 安全生产保证措施7。2 文明施工保证措施7。3 扬尘治理措施8、雨季施工措施9、附表:1)、施工平面布置图2)、施工进度横道图1、编制依据及工程概况1.1 编制依据1.1.12024 年部分市政设施维护工程道路桥梁维护项目招标文件;1.1。2 国家现行有关设计、施工的法律规范及标准;1。1。3 施工前现场调查所猎取的有关资料;1.1.4 我单位同类或类似工程的施工经历.1。2 工程概况本工程是针对道路及桥梁项目维修.桥梁维修涉及项目繁杂、多样,主要涉及 50 多座桥梁零星维修项目:桥梁类型有地道桥、天桥、高架桥、地下通道等,涉及维修项目主要有:桥梁冲洗、铝塑板维修、金属栏杆维修、挡墙镶贴面层、金属栏杆除锈、刷漆、栏杆更换、修补粉刷墙面、桥体箱涵粉刷、桥面维修等等。道路维修项目主要有:铣刨盖被沥青路面约 16380㎡(结构为:铣刨4cm 沥青路面,喷洒结合油,铺筑 4cm 细粒式沥青混凝土),沥青路面局部维修约 3779㎡(结构层:石灰稳定土 30cm,二灰碎石 15cm,粗粒式沥青混凝土 6cm,细粒式沥青混凝土 4cm),人行道拆除、整修、翻新,拆除及安装路缘石平石,升降检查井等.2、施工部署及平面布置2.1 施工组织机构2.1.1 组织机构设置为顺利完成本工程任务,本着“精干、高效、快速、有序”的原则组建工程项目部,实行项目法管理,落实项目经理负责制,由项目经理全权负责全面履行合同。组织机构图如下。项目组织机构图:2。2 施工准备2。2。1 技术准备施工人员进驻现场后,即开始进行技术准备工作。⑴、仔细阅读施工法律规范,审核施工图纸。⑵、编制实施性施工组织设计。⑶、编写各种针对性的保证措施。⑷、依据技术法律规范的规定和要求,完成各种临时设施技术数据的采集。2。2。2 现场施工准备⑴、临时设施准备①、办公、生活及生产设置经理部人员生活及...
