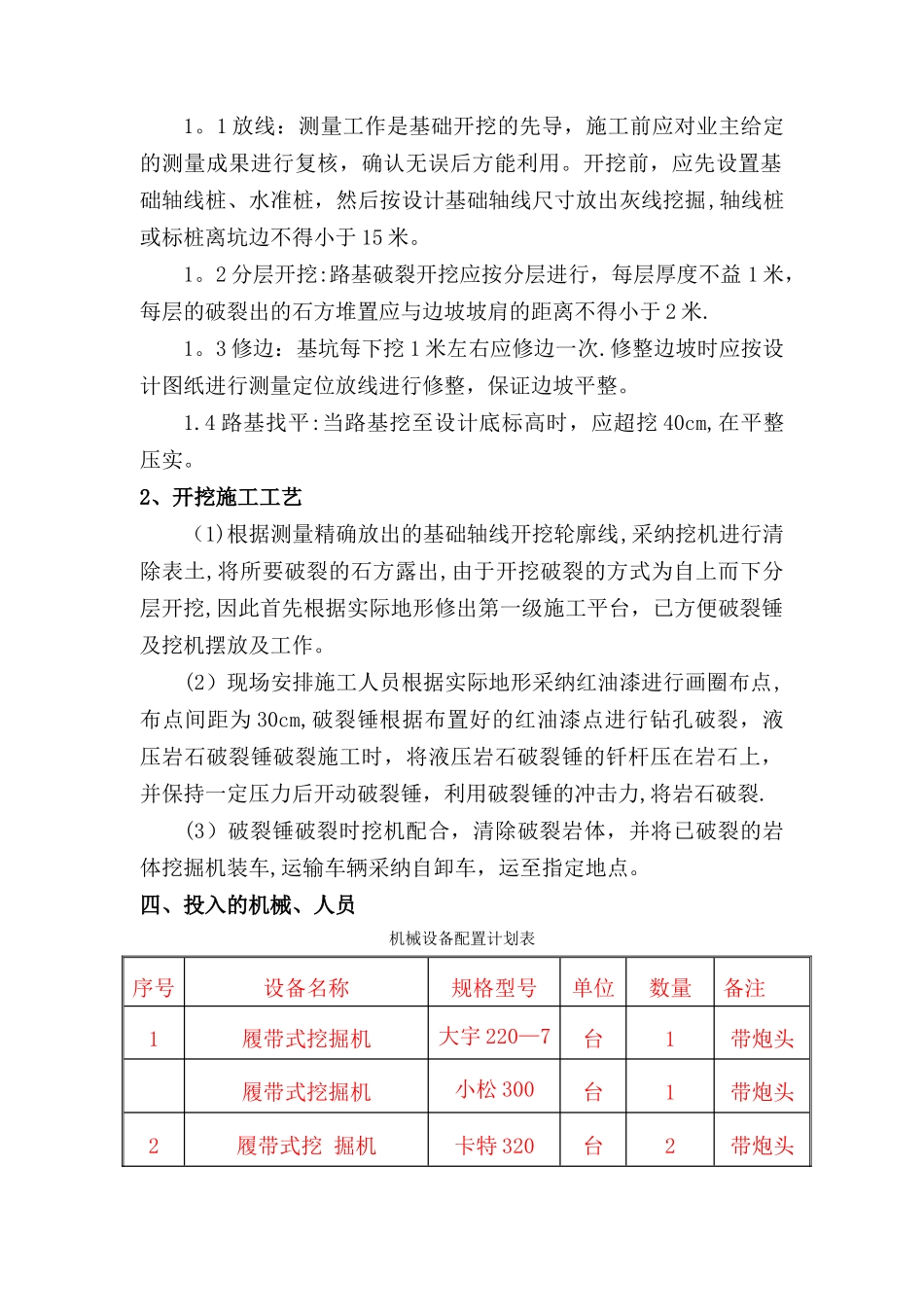

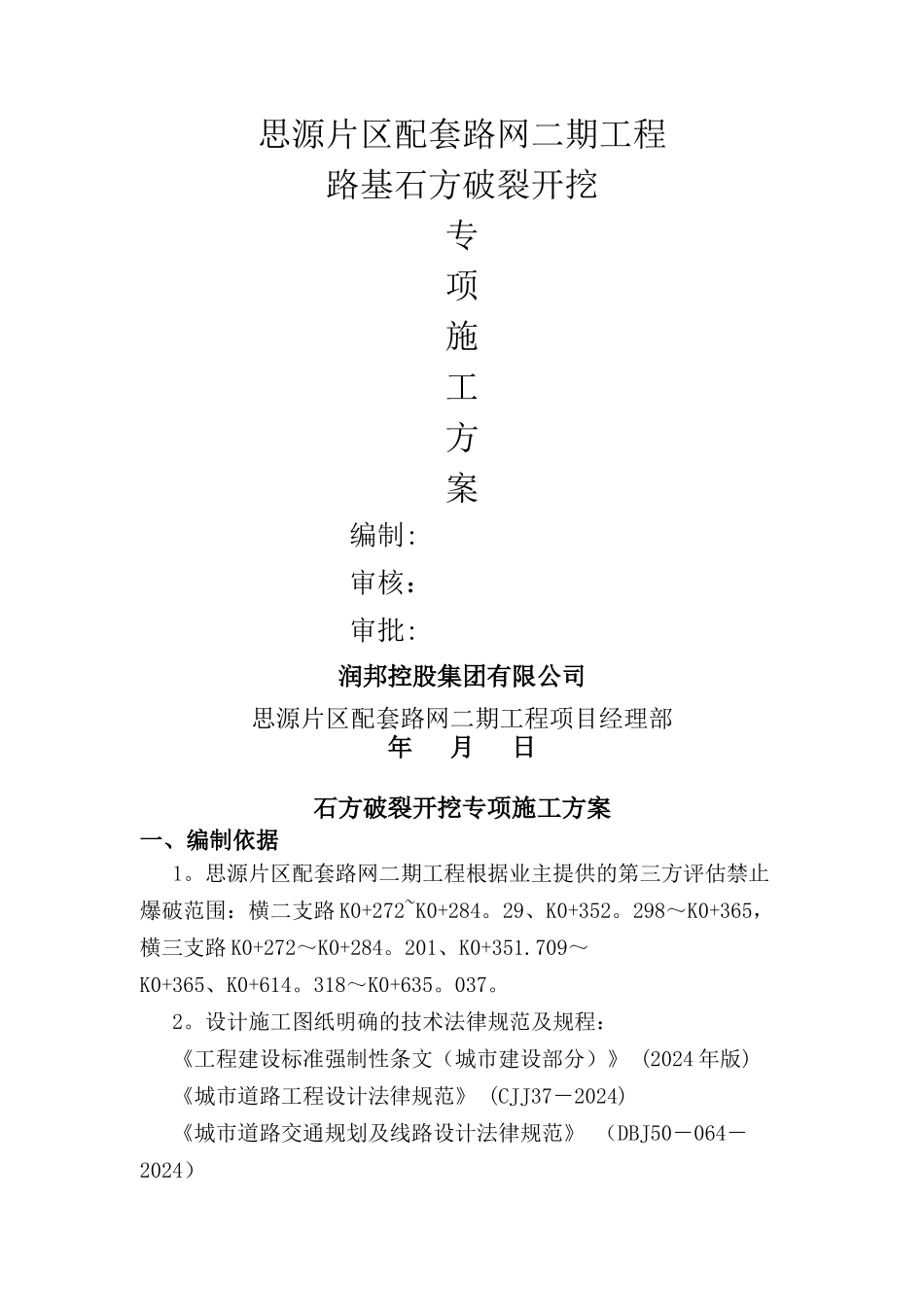

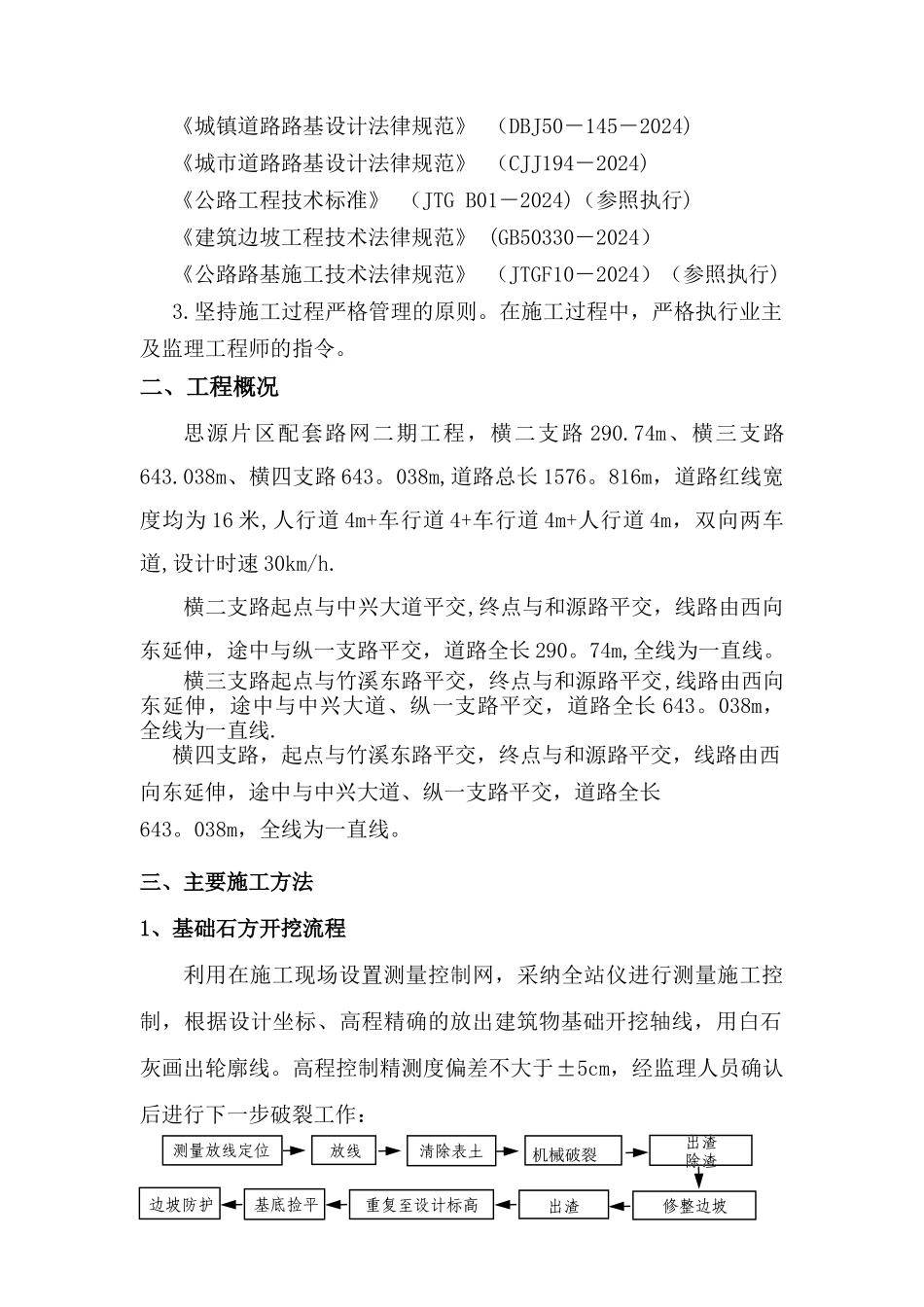

思源片区配套路网二期工程路基石方破裂开挖专项施工方案编制:审核:审批:润邦控股集团有限公司思源片区配套路网二期工程项目经理部年 月 日石方破裂开挖专项施工方案一、编制依据1。思源片区配套路网二期工程根据业主提供的第三方评估禁止爆破范围:横二支路 K0+272~K0+284。29、K0+352。298~K0+365,横三支路 K0+272~K0+284。201、K0+351.709~K0+365、K0+614。318~K0+635。037。2。设计施工图纸明确的技术法律规范及规程:《工程建设标准强制性条文(城市建设部分)》 (2024 年版)《城市道路工程设计法律规范》 (CJJ37-2024) 《城市道路交通规划及线路设计法律规范》 (DBJ50-064-2024)《城镇道路路基设计法律规范》 (DBJ50-145-2024)《城市道路路基设计法律规范》 (CJJ194-2024)《公路工程技术标准》 (JTG B01-2024)(参照执行)《建筑边坡工程技术法律规范》 (GB50330-2024) 《公路路基施工技术法律规范》 (JTGF10-2024)(参照执行)3.坚持施工过程严格管理的原则。在施工过程中,严格执行业主及监理工程师的指令。二、工程概况思源片区配套路网二期工程,横二支路 290.74m、横三支路643.038m、横四支路 643。038m,道路总长 1576。816m,道路红线宽度均为 16 米,人行道 4m+车行道 4+车行道 4m+人行道 4m,双向两车道,设计时速 30km/h.横二支路起点与中兴大道平交,终点与和源路平交,线路由西向东延伸,途中与纵一支路平交,道路全长 290。74m,全线为一直线。横三支路起点与竹溪东路平交,终点与和源路平交,线路由西向东延伸,途中与中兴大道、纵一支路平交,道路全长 643。038m,全线为一直线.横四支路,起点与竹溪东路平交,终点与和源路平交,线路由西向东延伸,途中与中兴大道、纵一支路平交,道路全长643。038m,全线为一直线。三、主要施工方法1、基础石方开挖流程利用在施工现场设置测量控制网,采纳全站仪进行测量施工控制,根据设计坐标、高程精确的放出建筑物基础开挖轴线,用白石灰画出轮廓线。高程控制精测度偏差不大于±5cm,经监理人员确认后进行下一步破裂工作:测量放线定位测量放线定位出渣除渣出渣除渣边坡防护边坡防护基底捡平基底捡平修整边坡修整边坡重复至设计标高重复至设计标高放线放线清除表土清除表土机械破裂机械破裂出渣出渣1。1 放线:测量工作是基础开挖的先导,施工前应对业主给定的测量成果进行复核,确认无误后方能利用。开挖前,应先设置基础轴线桩、水准桩,...
