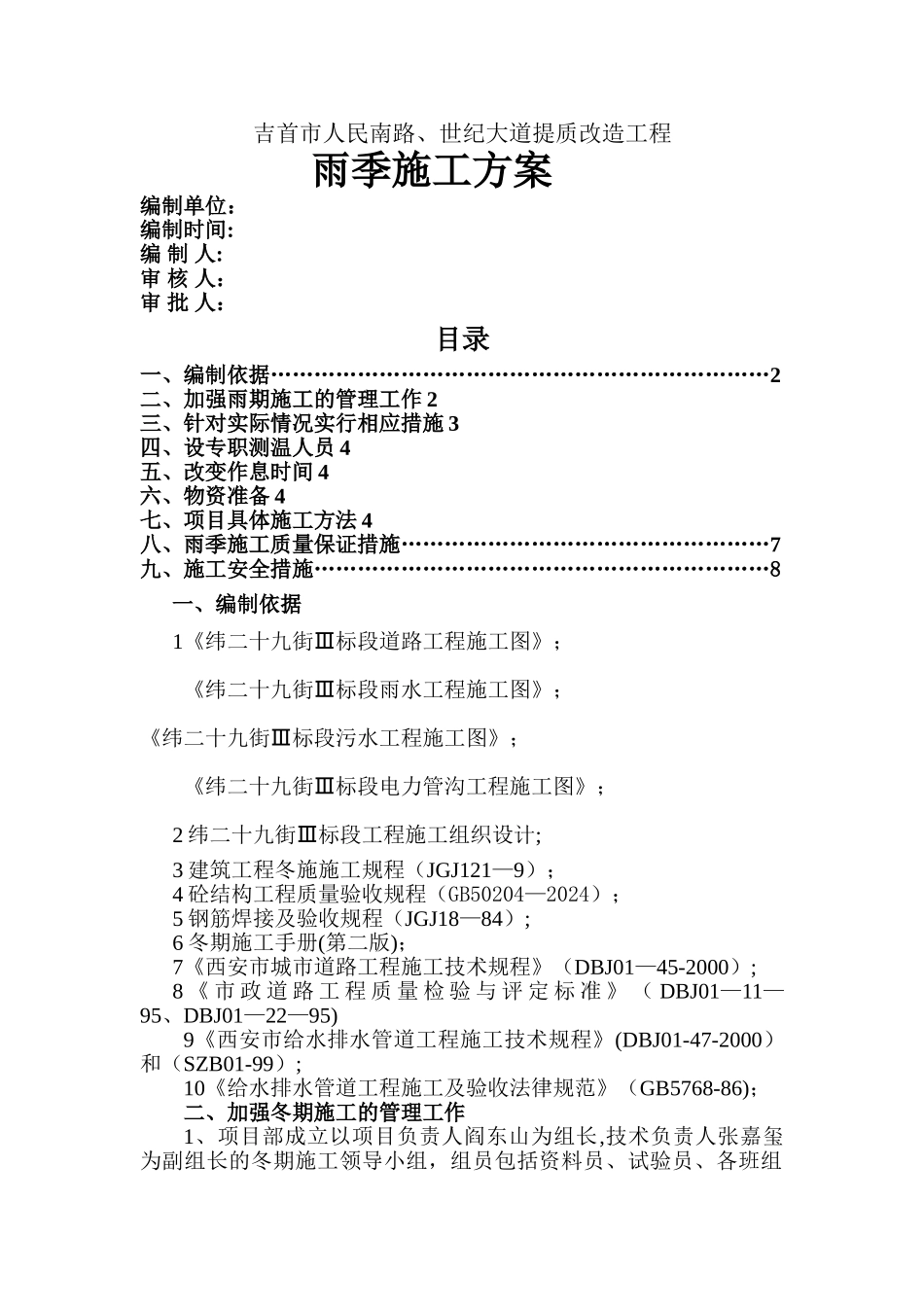

吉首市人民南路、世纪大道提质改造工程雨季施工方案编制单位:编制时间:编 制 人:审 核 人:审 批 人:目录一、编制依据……………………………………………………………2二、加强雨期施工的管理工作 2三、针对实际情况实行相应措施 3四、设专职测温人员 4五、改变作息时间 4六、物资准备 4七、项目具体施工方法 4八、雨季施工质量保证措施……………………………………………7九、施工安全措施………………………………………………………8一、编制依据1《纬二十九街Ⅲ标段道路工程施工图》;《纬二十九街Ⅲ标段雨水工程施工图》;《纬二十九街Ⅲ标段污水工程施工图》;《纬二十九街Ⅲ标段电力管沟工程施工图》;2 纬二十九街Ⅲ标段工程施工组织设计;3 建筑工程冬施施工规程(JGJ121—9);4 砼结构工程质量验收规程(GB50204—2024);5 钢筋焊接及验收规程(JGJ18—84);6 冬期施工手册(第二版);7《西安市城市道路工程施工技术规程》(DBJ01—45-2000);8 《 市 政 道 路 工 程 质 量 检 验 与 评 定 标 准 》 ( DBJ01—11—95、DBJ01—22—95)9《西安市给水排水管道工程施工技术规程》(DBJ01-47-2000)和(SZB01-99);10《给水排水管道工程施工及验收法律规范》(GB5768-86);二、加强冬期施工的管理工作1、项目部成立以项目负责人阎东山为组长,技术负责人张嘉玺为副组长的冬期施工领导小组,组员包括资料员、试验员、各班组长、专职测温员、保管员、 搅拌机手等
落实、安排、管理、检查冬施工作,组员有阎卫军、相夏良、杨湘君、张研、杨少飞、杨毅
2、落实冬期施工质量管理,落实工程质量岗位责任制,关键部位重点部位落实到人,并组织有关人员进行岗前培训
对玩忽职守,不负责任的人,要严厉批判,直至罚款处理
3、严格遵守有关施工法律规
