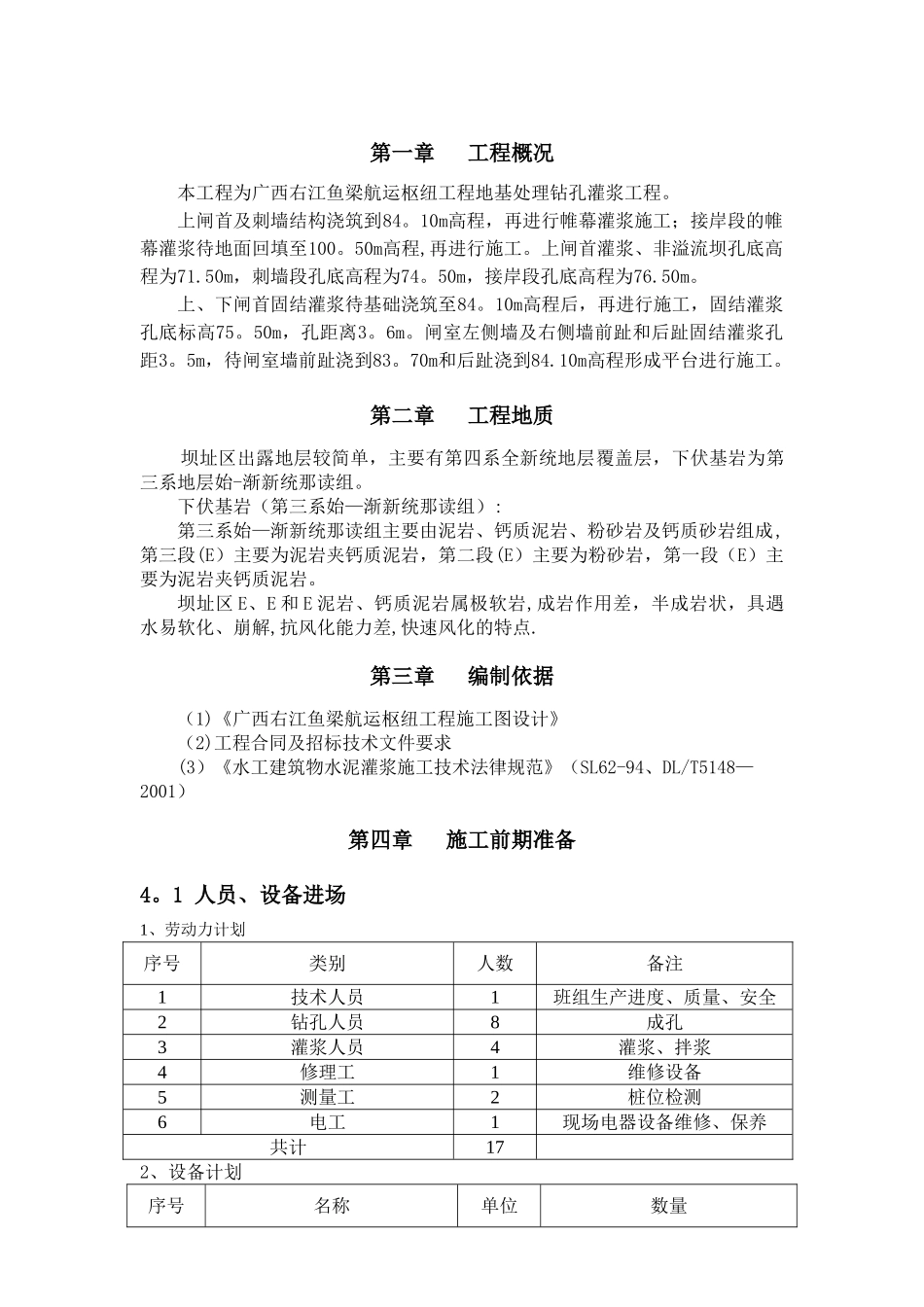

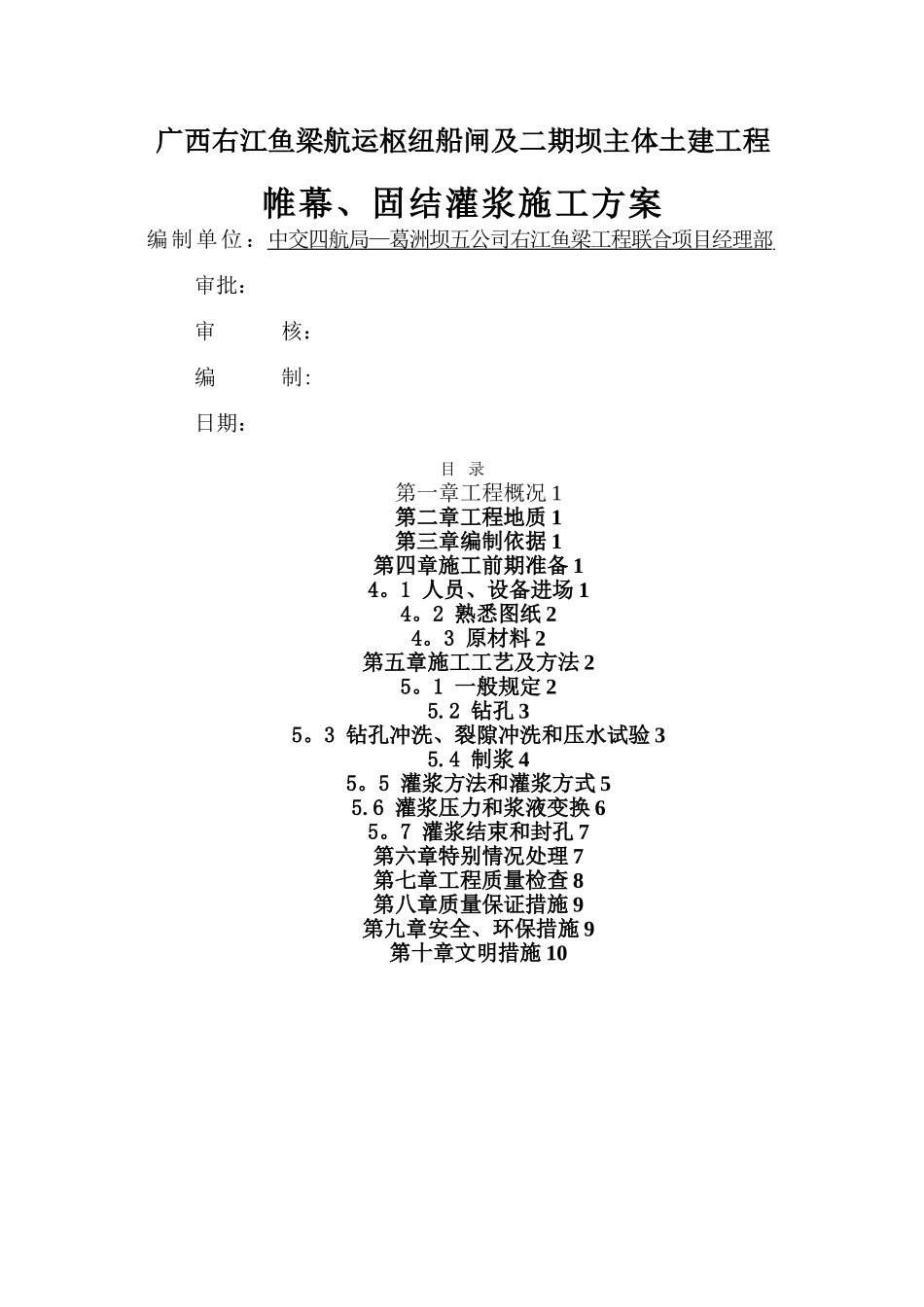

广西右江鱼梁航运枢纽船闸及二期坝主体土建工程帷幕、固结灌浆施工方案编制单位:中交四航局—葛洲坝五公司右江鱼梁工程联合项目经理部 审批:审 核:编 制:日期:目 录第一章工程概况 1第二章工程地质 1第三章编制依据 1第四章施工前期准备 14。1 人员、设备进场 14。2 熟悉图纸 24。3 原材料 2第五章施工工艺及方法 25。1 一般规定 25.2 钻孔 35。3 钻孔冲洗、裂隙冲洗和压水试验 35.4 制浆 45。5 灌浆方法和灌浆方式 55.6 灌浆压力和浆液变换 65。7 灌浆结束和封孔 7第六章特别情况处理 7第七章工程质量检查 8第八章质量保证措施 9第九章安全、环保措施 9第十章文明措施 10第一章 工程概况本工程为广西右江鱼梁航运枢纽工程地基处理钻孔灌浆工程。上闸首及刺墙结构浇筑到84。10m高程,再进行帷幕灌浆施工;接岸段的帷幕灌浆待地面回填至100。50m高程,再进行施工。上闸首灌浆、非溢流坝孔底高程为71.50m,刺墙段孔底高程为74。50m,接岸段孔底高程为76.50m。上、下闸首固结灌浆待基础浇筑至84。10m高程后,再进行施工,固结灌浆孔底标高75。50m,孔距离3。6m。闸室左侧墙及右侧墙前趾和后趾固结灌浆孔距3。5m,待闸室墙前趾浇到83。70m和后趾浇到84.10m高程形成平台进行施工。第二章 工程地质坝址区出露地层较简单,主要有第四系全新统地层覆盖层,下伏基岩为第三系地层始-渐新统那读组。下伏基岩(第三系始—渐新统那读组):第三系始—渐新统那读组主要由泥岩、钙质泥岩、粉砂岩及钙质砂岩组成,第三段(E)主要为泥岩夹钙质泥岩,第二段(E)主要为粉砂岩,第一段(E)主要为泥岩夹钙质泥岩。坝址区 E、E 和 E 泥岩、钙质泥岩属极软岩,成岩作用差,半成岩状,具遇水易软化、崩解,抗风化能力差,快速风化的特点.第三章 编制依据(1)《广西右江鱼梁航运枢纽工程施工图设计》(2)工程合同及招标技术文件要求(3)《水工建筑物水泥灌浆施工技术法律规范》(SL62-94、DL/T5148—2001)第四章 施工前期准备4。1 人员、设备进场1、劳动力计划序号类别人数备注1技术人员1班组生产进度、质量、安全2钻孔人员8成孔3灌浆人员4灌浆、拌浆4修理工1维修设备5测量工2桩位检测6电工1现场电器设备维修、保养共计172、设备计划序号名称单位数量1灌浆机台12钻孔机台23灰浆搅拌机台14泥浆罐个15灰浆泵台16抽水泵台17直流电焊机台14.2 熟悉图纸组织施工人员学习和掌握有关设计图纸和相关施工技术法律规范的有关规定。结合本...
