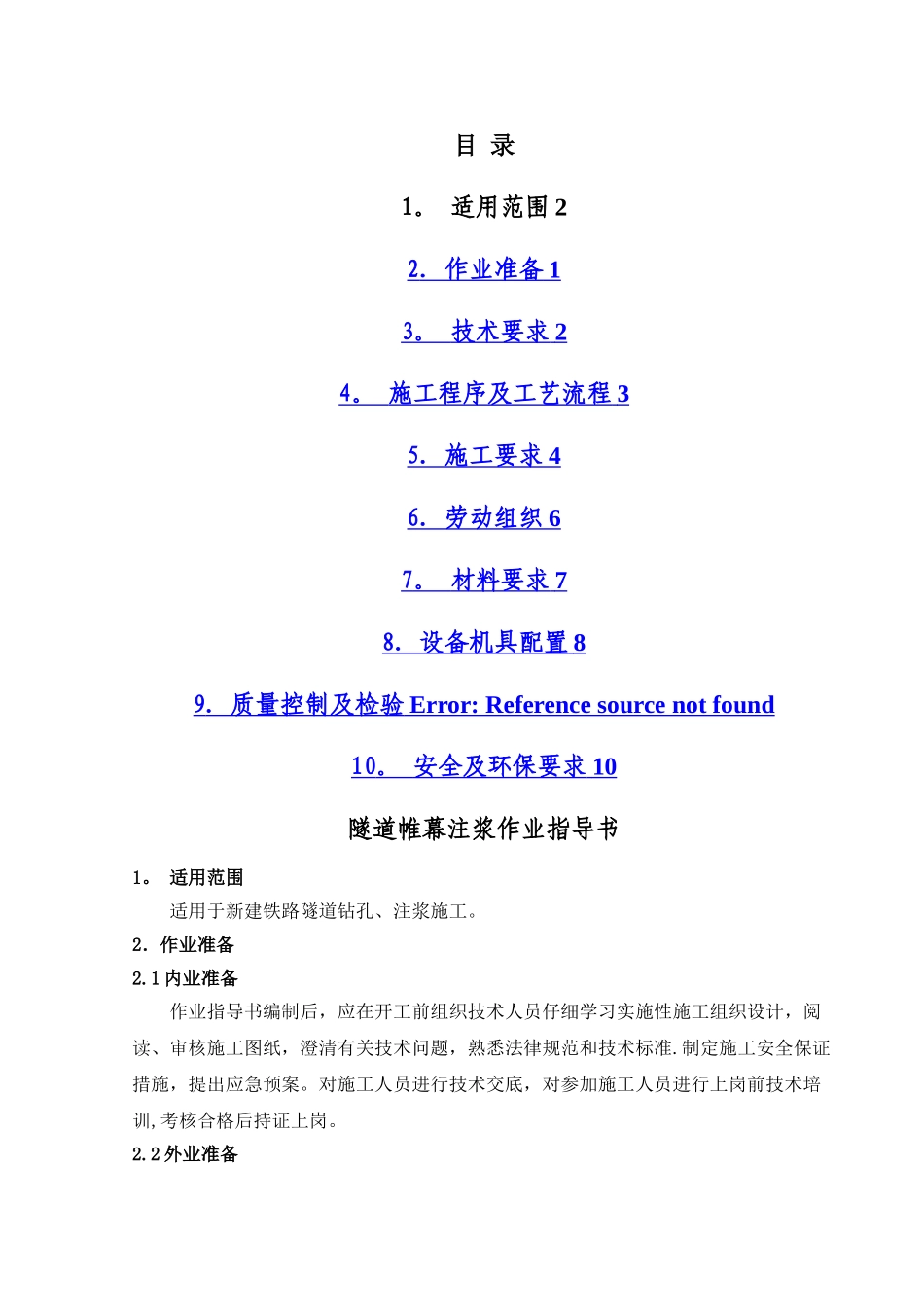

适用范围 22 .作业准备 1 3
技术要求 2 4
施工程序及工艺流程 3 5
施工要求 4 6
劳动组织 6 7
材料要求 7 8 .设备机具配置 8 9 .质量控制及检验 Error: Reference source not found 10
安全及环保要求 10 隧道帷幕注浆作业指导书1
适用范围适用于新建铁路隧道钻孔、注浆施工
2.作业准备2
1 内业准备作业指导书编制后,应在开工前组织技术人员仔细学习实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉法律规范和技术标准
制定施工安全保证措施,提出应急预案
对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核合格后持证上岗
2 外业准备施工作业层中所涉及的各种外部技术数据收集
修建生活房屋,配齐生活、办公设施,满足主要管理、技术人员进场生活、办公需要

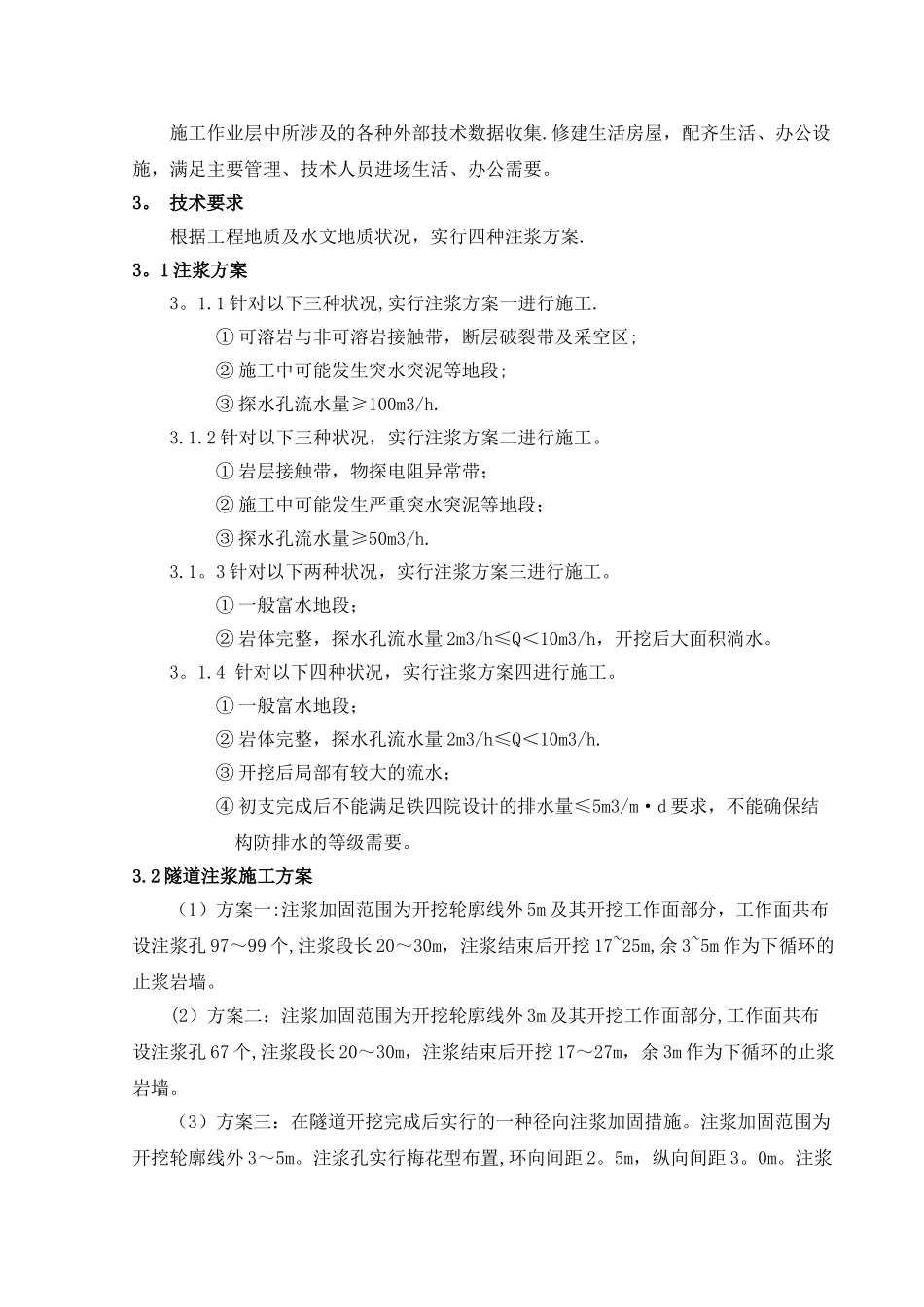

技术要求根据工程地质及水文地质状况,实行四种注浆方案
1 注浆方案3
1 针对以下三种状况,实行注浆方案一进行施工
① 可溶岩与非可溶岩接触带,断层破裂带及采空区;② 施工中可能发生突水突泥等地段;③ 探水孔流水量≥100m3/h
2 针对以下三种状况,实行注浆方案二进行施工
① 岩层接触带,物探电阻异常带;② 施工中可能发生严重突水突泥等地段;③ 探水孔流水量≥50m3/h
3 针对以下两种状况,实行注浆方案三进行施工
① 一般富水地段;② 岩体完整,探水孔流水量 2m3/h≤Q<10m3/h,开挖后大面积淌水
4 针对以下四种状况,实行注浆方案四进行施工
① 一般富水地段;② 岩体完整,探水孔流水量 2m3/h≤Q<10m3/h
③ 开挖后局部有较大的流水;④ 初支完成后不能满足铁四院设计的排水量≤5m3/m·d 要求,不能确保结构防排水的等级需要

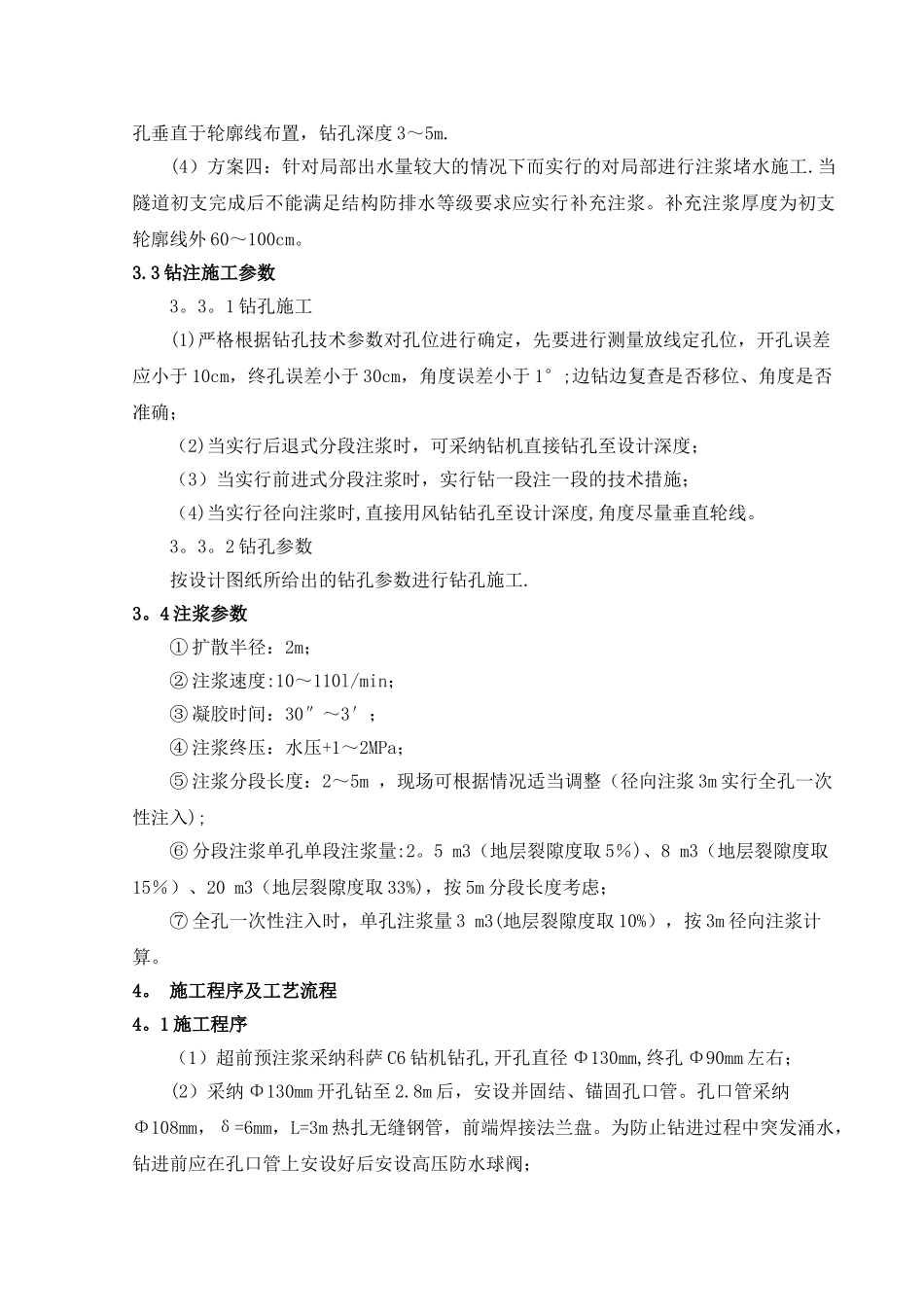

2 隧道注浆
