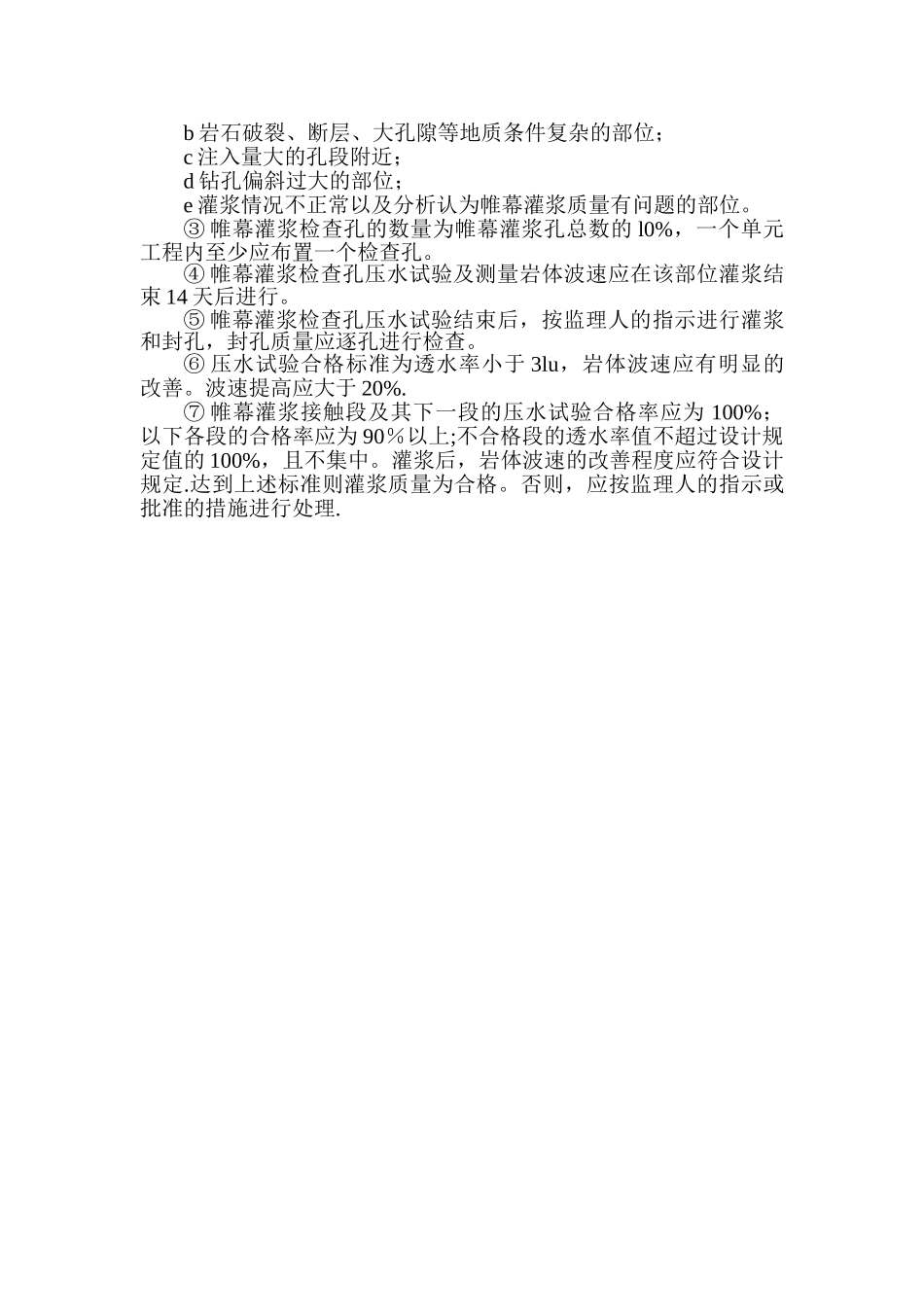

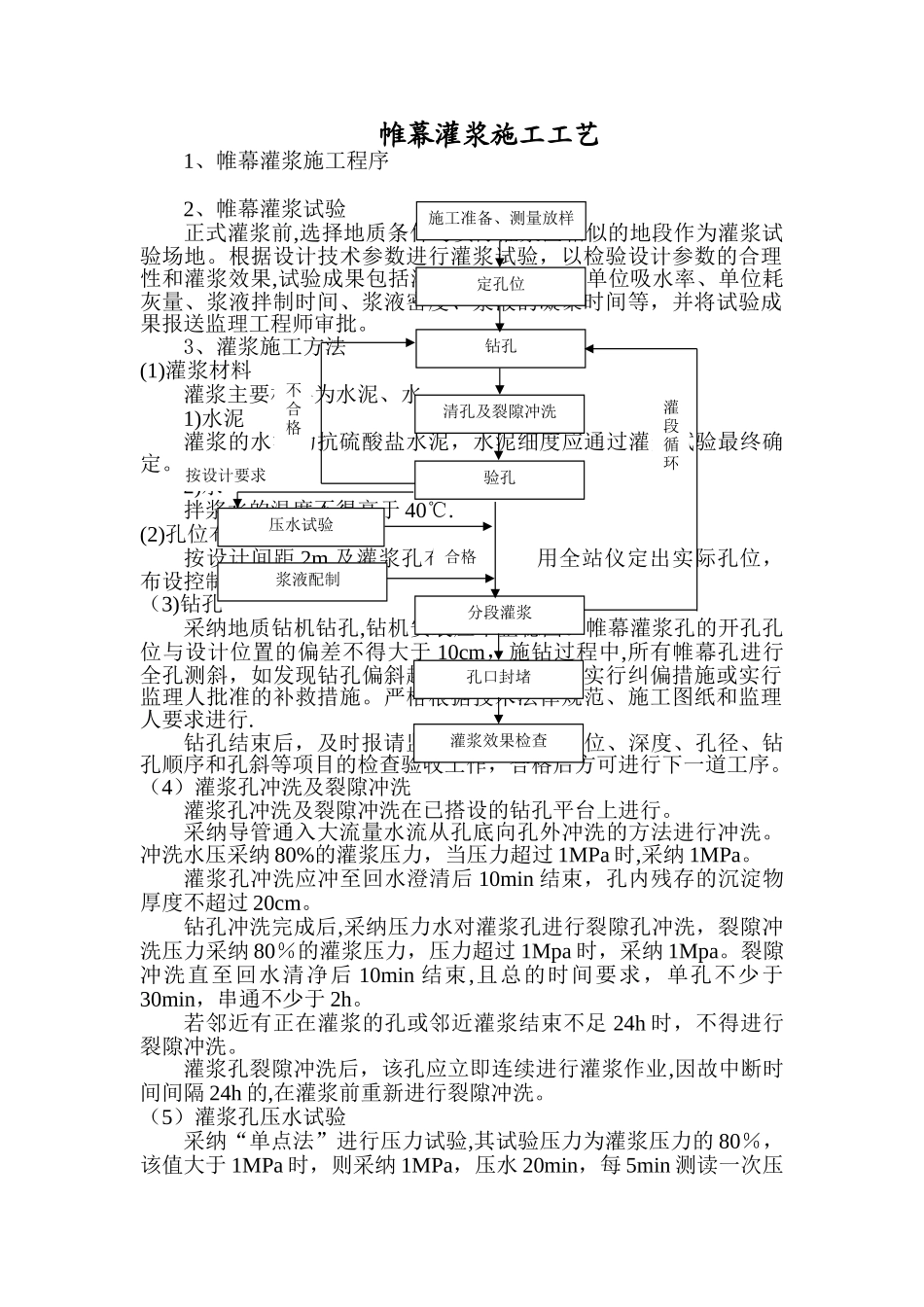

帷幕灌浆施工工艺1、帷幕灌浆施工程序2、帷幕灌浆试验正式灌浆前,选择地质条件与实际灌浆区相似的地段作为灌浆试验场地。根据设计技术参数进行灌浆试验,以检验设计参数的合理性和灌浆效果,试验成果包括灌浆孔和检查孔的单位吸水率、单位耗灰量、浆液拌制时间、浆液密度、浆液的凝聚时间等,并将试验成果报送监理工程师审批。3、灌浆施工方法(1)灌浆材料灌浆主要材料为水泥、水.1)水泥灌浆的水泥为抗硫酸盐水泥,水泥细度应通过灌浆试验最终确定。2)水拌浆水的温度不得高于 40℃.(2)孔位布置按设计间距 2m 及灌浆孔布置轴线,用全站仪定出实际孔位,布设控制桩依次编号。(3)钻孔采纳地质钻机钻孔,钻机安装应平整稳固。帷幕灌浆孔的开孔孔位与设计位置的偏差不得大于 10cm,施钻过程中,所有帷幕孔进行全孔测斜,如发现钻孔偏斜超过规定时,即时实行纠偏措施或实行监理人批准的补救措施。严格根据技术法律规范、施工图纸和监理人要求进行.钻孔结束后,及时报请监理工程师进行孔位、深度、孔径、钻孔顺序和孔斜等项目的检查验收工作,合格后方可进行下一道工序。(4)灌浆孔冲洗及裂隙冲洗灌浆孔冲洗及裂隙冲洗在已搭设的钻孔平台上进行。采纳导管通入大流量水流从孔底向孔外冲洗的方法进行冲洗。冲洗水压采纳 80%的灌浆压力,当压力超过 1MPa 时,采纳 1MPa。灌浆孔冲洗应冲至回水澄清后 10min 结束,孔内残存的沉淀物厚度不超过 20cm。钻孔冲洗完成后,采纳压力水对灌浆孔进行裂隙孔冲洗,裂隙冲洗压力采纳 80%的灌浆压力,压力超过 1Mpa 时,采纳 1Mpa。裂隙冲洗直至回水清净后 10min 结束,且总的时间要求,单孔不少于30min,串通不少于 2h。若邻近有正在灌浆的孔或邻近灌浆结束不足 24h 时,不得进行裂隙冲洗。灌浆孔裂隙冲洗后,该孔应立即连续进行灌浆作业,因故中断时间间隔 24h 的,在灌浆前重新进行裂隙冲洗。(5)灌浆孔压水试验采纳“单点法”进行压力试验,其试验压力为灌浆压力的 80%,该值大于 1MPa 时,则采纳 1MPa,压水 20min,每 5min 测读一次压合格施工准备、测量放样钻孔清孔及裂隙冲洗分段灌浆孔口封堵验孔 浆液配制不合格定孔位灌段循环灌浆效果检查压水试验按设计要求水流量,取最后的流量值作为计算流量,其成果以透水率表示。经监理工程师检查合格后方可进行下一道工序.(6)灌浆① 制浆按已批准的水灰比进行配料,水泥等固相材料以重量计,称量误差应小于 5%,将称量好的制浆材料加入高速搅拌...
