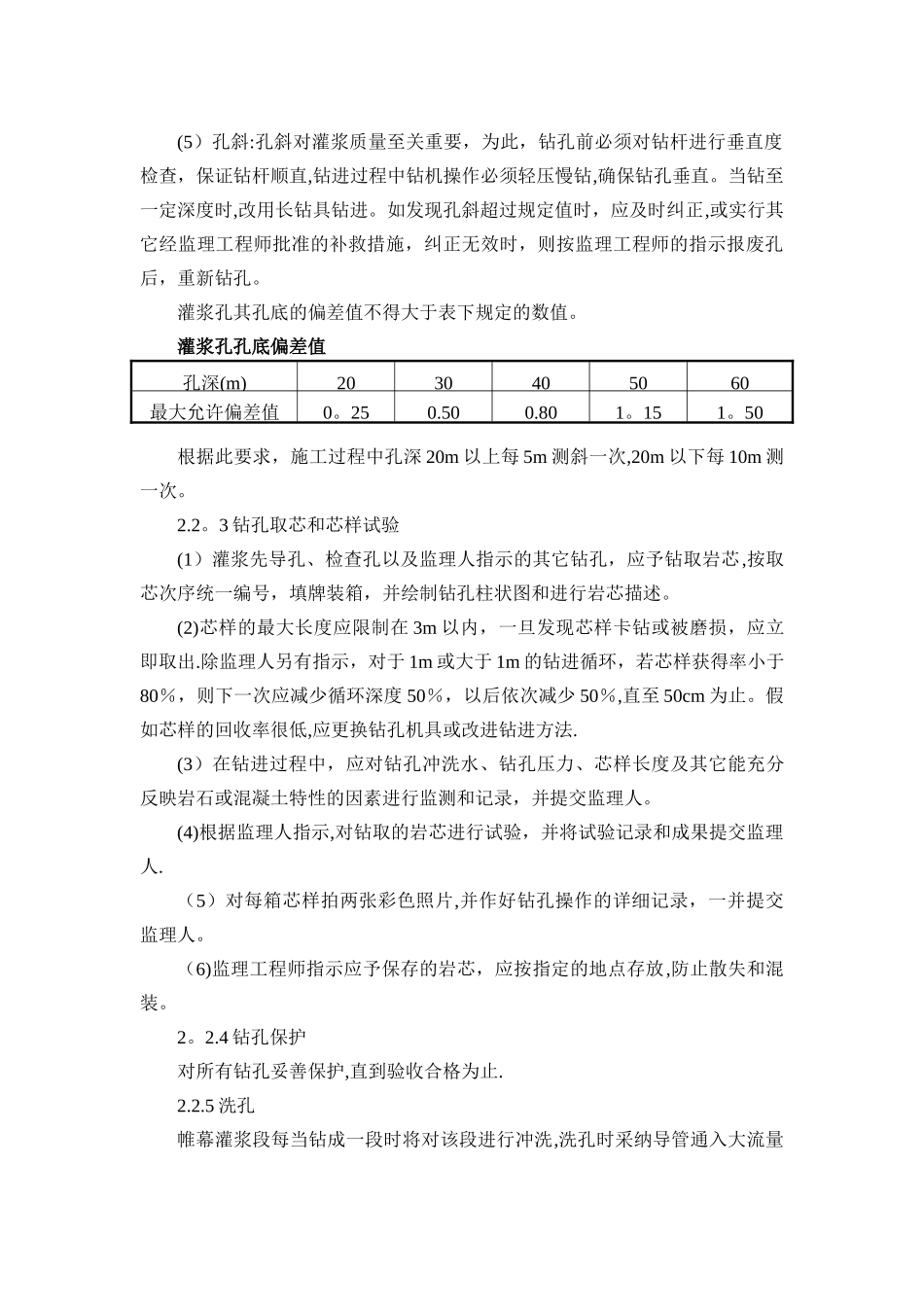

帷幕灌浆施工技术方案1、帷幕灌浆方法帷幕灌浆方法为自下而上循环灌浆法,分段长度 5m。灌浆压力Ⅰ序孔起始为 0。3Mpa,向下每增加 1m 压力增加 0.05Mpa,Ⅱ序孔灌浆压力为Ⅰ序孔的1。15 倍,Ⅲ序孔灌浆压力为Ⅰ序孔的 1.3 倍。灌浆材料采纳纯水泥灌浆灌注,水泥标号不低于 425 号,水灰比为 5:1、3:1、2:1、1:1、0.8:1、0。6:1、0.5:1 七个比级,开浆水灰比为 5:1。2 帷幕灌浆施工工艺和施工步骤2.1 施工工艺帷幕灌浆的施工工艺流程为:钻孔定位→钻孔→洗孔→压水→制浆→灌浆→封孔→检查。2.2 灌浆施工步骤2.2.1 钻孔定位根据施工图纸灌浆孔位置在灌浆轴线上进行测量定位并统一编号。2.2。2 钻孔钻孔内容包括先导孔、灌浆孔、检查孔的钻孔。钻孔钻进采纳地质钻机.钻孔过程中采纳清水钻进。孔口下套管,开孔孔径 ф89mm,终孔孔径 ф60mm。施工中严格的根据分序逐渐加密的原则进行施工,先钻先导孔和Ⅰ序孔,再钻Ⅱ序孔,最后钻Ⅲ序孔。先导孔钻取岩芯,按取芯次序统一编号,填牌装箱,并绘制钻孔柱状图和进行岩芯描述。钻孔结束会同监理工程师进行检查验收,检查合格并经监理工程师签认后,方可进行下一道工序.钻孔工作在灌浆施工中占有极其重要的作用,它的成功与否直接影响灌浆施工的成败。因此对每个孔的钻孔都要仔细对待,从钻机安放、孔序、孔位、孔深、孔斜等方面严格控制,减少钻孔事故的发生,具体保证措施如下:(1)钻机安放:钻机安放必须牢固平稳,底座要用长方木铺设,水平仪找平;钻孔前埋设孔口管.(2)孔序:严格的根据分序逐渐加密的原则进行施工。(3)孔位:灌浆孔的开孔孔位与设计位置的偏差不得大于 10cm,因故变更孔位时,应征得设计同意.实际孔位应有记录.(4)孔深:帷幕灌浆孔的孔深必须满足设计要求。(5)孔斜:孔斜对灌浆质量至关重要,为此,钻孔前必须对钻杆进行垂直度检查,保证钻杆顺直,钻进过程中钻机操作必须轻压慢钻,确保钻孔垂直。当钻至一定深度时,改用长钻具钻进。如发现孔斜超过规定值时,应及时纠正,或实行其它经监理工程师批准的补救措施,纠正无效时,则按监理工程师的指示报废孔后,重新钻孔。灌浆孔其孔底的偏差值不得大于表下规定的数值。灌浆孔孔底偏差值孔深(m)2030405060最大允许偏差值0。250.500.801。151。50根据此要求,施工过程中孔深 20m 以上每 5m 测斜一次,20m 以下每 10m 测一次。2.2。3 钻孔取芯和芯样试验(1)灌浆先导孔、检查孔以及监理人指示的其它钻孔,应予钻...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

帷幕灌浆施工技术方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
