桥墩、桥台施工:采用组合钢模板安装模板,汽车起重机配1m3吊罐入仓浇筑砼
预制空心梁:先张法是将钢筋张拉到设计控制应力,用夹具临时固定在台座或钢模上,然后浇砼,待砼达到一定强度后,放松钢筋,靠钢筋与砼间的粘结力使砼构件获得予压应力
其工艺流程如下:(1)台墩浇筑:台墩是先张法施工的重要设备之一,它承受予应力的所有张拉力,因此应有足够的强度、刚度和稳定性
根据抗倾验算和抗滑稳验算,设计台墩,浇筑台墩砼
(2)予应力筋铺设胎模铺放钢丝前应涂隔离剂,隔离剂不能沾污钢丝,以免影响钢丝与砼的粘结,若予应力筋遇到污染,要用合适的溶剂清冼洁净
予应力钢丝铺设采用牵引车铺设;接钢丝用钢丝拼接器;钢筋间的连接或钢筋与螺杆间的连接,用套筒双拼式连接器

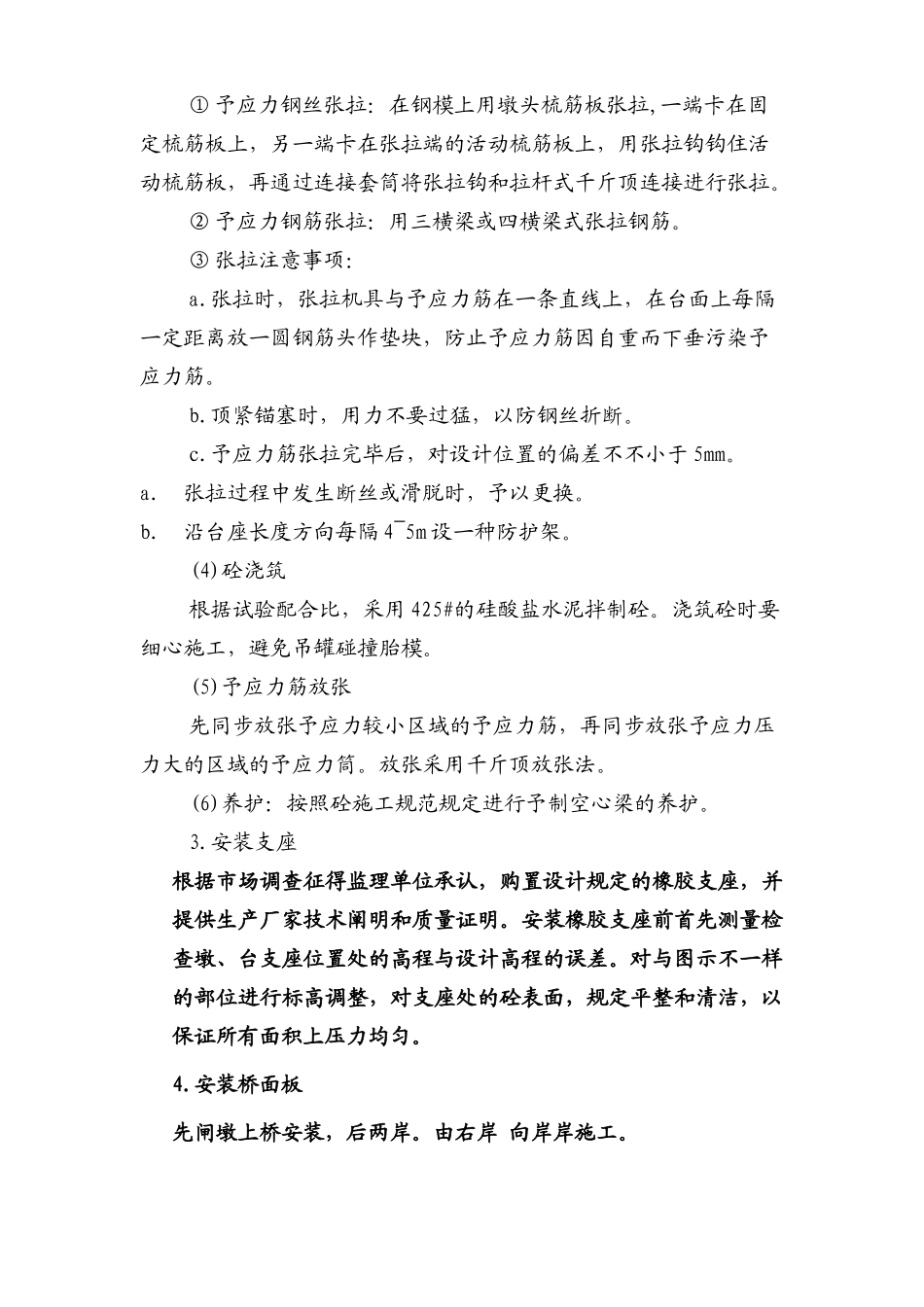

(3)张拉清理台座支底模或涂隔离剂、安放钢筋骨架及预应力筋张 拉 预 应 力 筋 支模、安设预埋件、网片 浇 捣 混 凝 土 养 护 拆 模放松及切断预应力筋 出 槽堆 放调整初应力制作试块压 试 块预应力筋制作 校核张拉机具 ① 予应力钢丝张拉:在钢模上用墩头梳筋板张拉,一端卡在固定梳筋板上,另一端卡在张拉端的活动梳筋板上,用张拉钩钩住活动梳筋板,再通过连接套筒将张拉钩和拉杆式千斤顶连接进行张拉
② 予应力钢筋张拉:用三横梁或四横梁式张拉钢筋
③ 张拉注意事项:a
张拉时,张拉机具与予应力筋在一条直线上,在台面上每隔一定距离放一圆钢筋头作垫块,防止予应力筋因自重而下垂污染予应力筋
顶紧锚塞时,用力不要过猛,以防钢丝折断
予应力筋张拉完毕后,对设计位置的偏差不不小于 5mm
张拉过程中发生断丝或滑脱时,予以更换
沿台座长度方向每隔 4~5m 设一种防护架
(4)砼浇筑根据试验配合比,采用 425#的硅酸盐水泥拌制砼
浇筑砼时要细心施工,避免吊罐碰撞胎模
(5)予应力筋放张先同步放张予应力较小区域的予应力筋,再同
