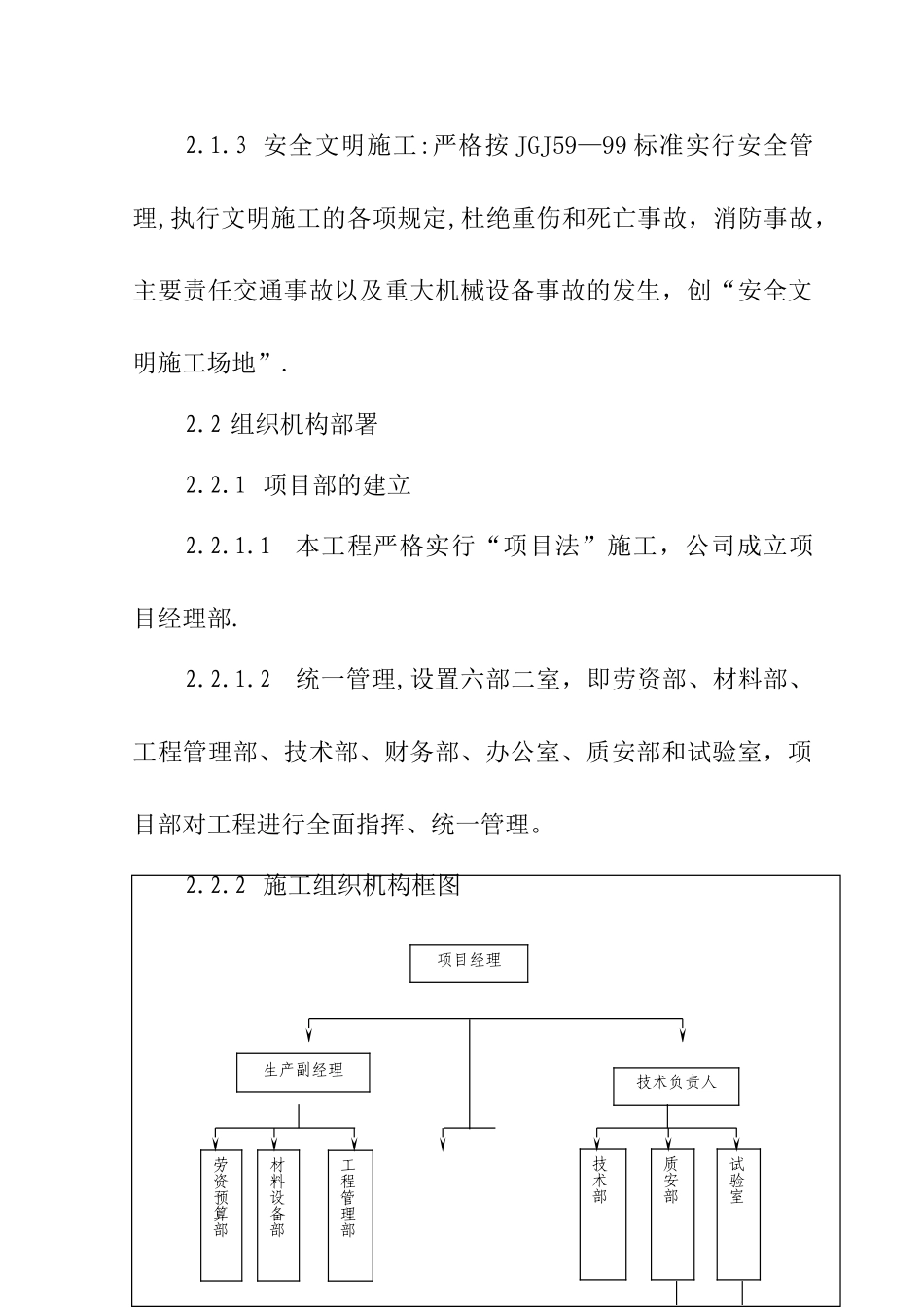

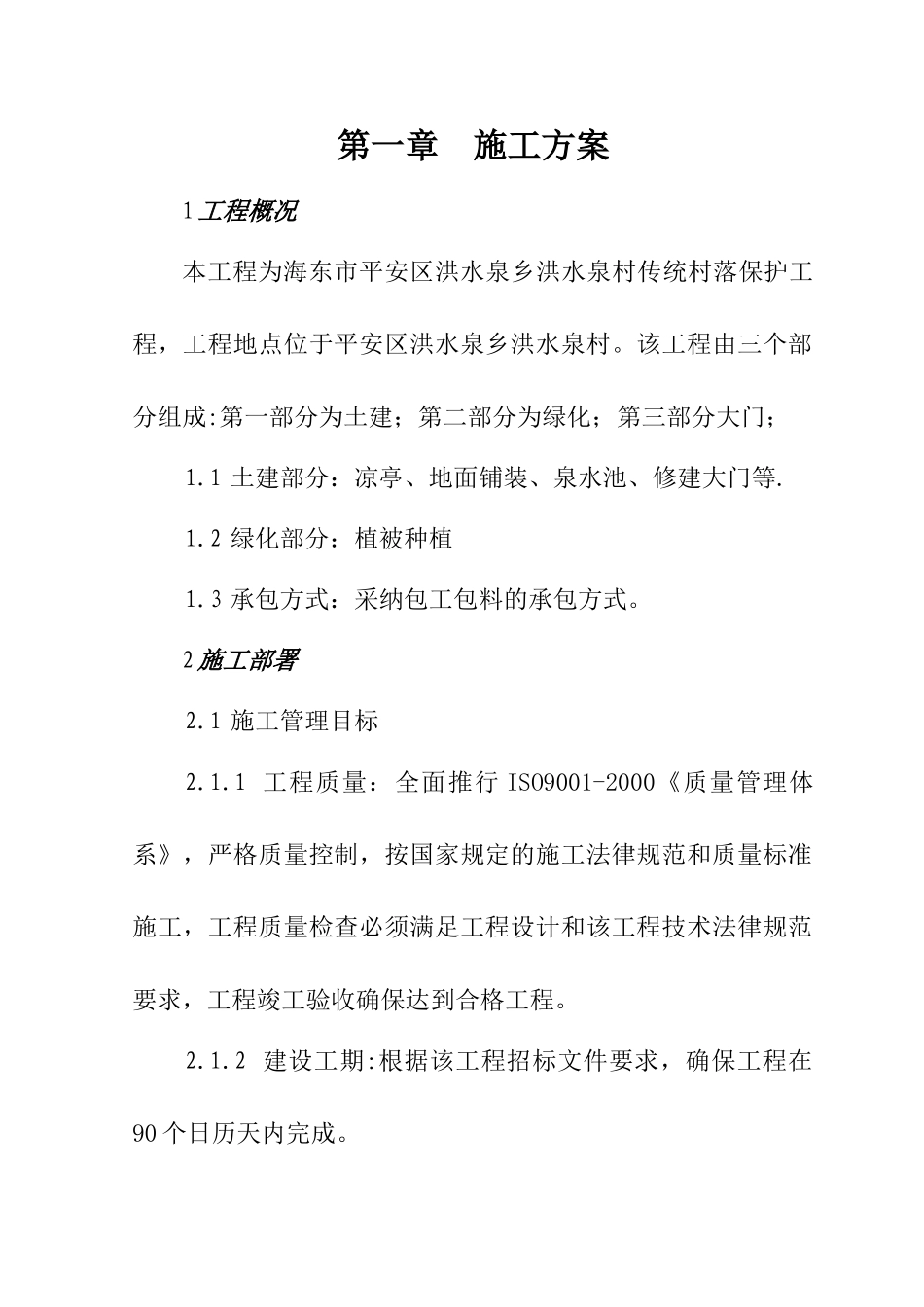

第一章 施工方案1工程概况本工程为海东市平安区洪水泉乡洪水泉村传统村落保护工程,工程地点位于平安区洪水泉乡洪水泉村。该工程由三个部分组成:第一部分为土建;第二部分为绿化;第三部分大门;1.1 土建部分:凉亭、地面铺装、泉水池、修建大门等.1.2 绿化部分:植被种植1.3 承包方式:采纳包工包料的承包方式。2施工部署2.1 施工管理目标2.1.1 工程质量:全面推行 ISO9001-2000《质量管理体系》,严格质量控制,按国家规定的施工法律规范和质量标准施工,工程质量检查必须满足工程设计和该工程技术法律规范要求,工程竣工验收确保达到合格工程。2.1.2 建设工期:根据该工程招标文件要求,确保工程在90 个日历天内完成。2.1.3 安全文明施工:严格按 JGJ59—99 标准实行安全管理,执行文明施工的各项规定,杜绝重伤和死亡事故,消防事故,主要责任交通事故以及重大机械设备事故的发生,创“安全文明施工场地”.2.2 组织机构部署2.2.1 项目部的建立2.2.1.1本工程严格实行“项目法”施工,公司成立项目经理部.2.2.1.2统一管理,设置六部二室,即劳资部、材料部、工程管理部、技术部、财务部、办公室、质安部和试验室,项目部对工程进行全面指挥、统一管理。2.2.2 施工组织机构框图项目经理生产副经理技术负责人劳资预算部材料设备部工程管理部技术部试验室质安部2.2.3 主要部门管理职责2.2.3.1项目经理:受公司法定代表人委托,代表公司全面负责执行和履行公司与业主签订的本项目合同协议书,分管财务及人事安排.2.2.3.2项目技术负责人:协助项目经理执行和履行本项目合同协议书,分管技术、质量工作.2.2.3.3项目副经理:协助项目经理执行和履行本项目合同协议书,分管生产计划、进度、劳力调配、设备、材料、文明施工。2.3 施工顺序2.3.1 为抢工期,只要工艺允许,不影响其它工序,做到有工作面就上,各工种在互不干扰的前提下平行施工。2.3.2 总体施工顺序:场地清理→施工测量→土方施工办公室财务部生产班组(土方调配、地基夯实、种植穴土方等)→广场铺装、小品施工等→清理扫尾。3施工协调管理3.1.1 进场应会同业主、监理、设计进行图纸会审。3.1.2 施工测量定位放线应邀请业主、监理参加,测量成果应请业主、监理签字。3.1.3 基坑开挖以后,应请业主、监理、设计三方参加验槽,并作隐蔽验收记录。3.1.4 砼浇捣前应邀请业主、监理、设计三方参加验收,并作好隐蔽工程验收记录。3.1.5 基础施工完后应邀请业主、监理、设计三方进...
