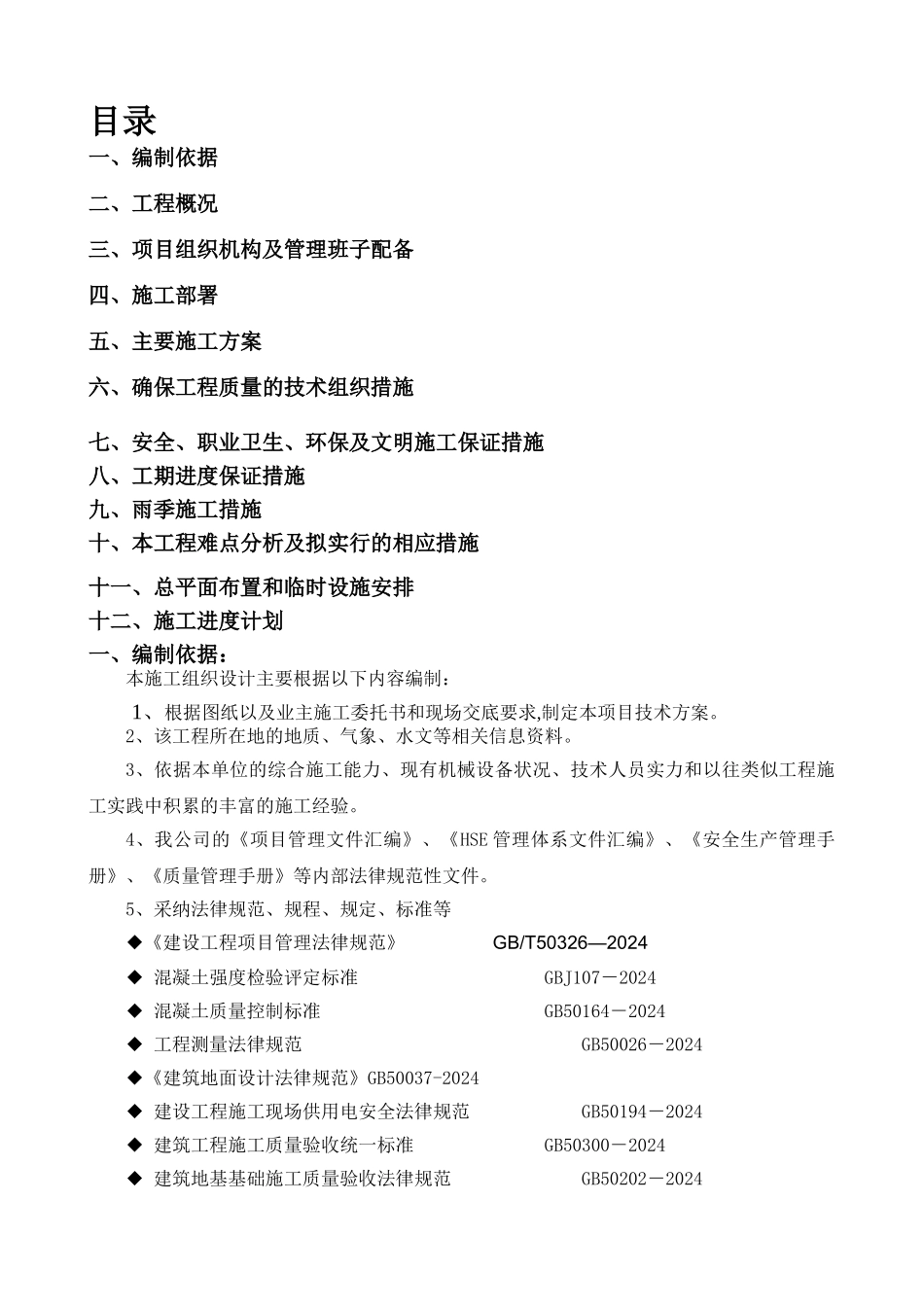

新村建成区景观铺装工程 N3 标段 施工组织设计编制审核批准榆林市承亿建设工程有限公司2024 年 5 月 1 日目录一、编制依据二、工程概况三、项目组织机构及管理班子配备四、施工部署五、主要施工方案六、确保工程质量的技术组织措施七、安全、职业卫生、环保及文明施工保证措施八、工期进度保证措施九、雨季施工措施十、本工程难点分析及拟实行的相应措施十一、总平面布置和临时设施安排十二、施工进度计划一、编制依据:本施工组织设计主要根据以下内容编制:1、根据图纸以及业主施工委托书和现场交底要求,制定本项目技术方案。2、该工程所在地的地质、气象、水文等相关信息资料。3、依据本单位的综合施工能力、现有机械设备状况、技术人员实力和以往类似工程施工实践中积累的丰富的施工经验。4、我公司的《项目管理文件汇编》、《HSE 管理体系文件汇编》、《安全生产管理手册》、《质量管理手册》等内部法律规范性文件。5、采纳法律规范、规程、规定、标准等◆《建设工程项目管理法律规范》 GB/T50326—2024◆ 混凝土强度检验评定标准 GBJ107-2024◆ 混凝土质量控制标准 GB50164-2024◆ 工程测量法律规范 GB50026-2024◆《建筑地面设计法律规范》GB50037-2024◆ 建设工程施工现场供用电安全法律规范 GB50194-2024◆ 建筑工程施工质量验收统一标准 GB50300-2024◆ 建筑地基基础施工质量验收法律规范 GB50202-2024◆ 砌体工程施工质量验收法律规范 GB50203-2024◆ 建筑地面工程施工质量验收法律规范 GB50209-2024二、工程概况1、工程名称:新村建成区景观铺装工程 N3 标段。2、工程地点:神木新村3、工程内容:新村建成区景观铺装工程.4、工程施工范围 承包范围:新村建成区景观铺装工程 N3 标段施工,包括地面铺砌、地面以上设施施工,不包括:现有地上建构筑物拆除、树木栽植。5、合同工期 开工日期:2024 年 5 月 3 日;完工时间:2024 年 9 月 31 日;合同工期为 150 日历天。6、质量标准 工程质量标准:工程质量符合国家及行业施工验收法律规范标准,合格率 100%.三、项目组织机构及管理班子配备1、项目经理部组织机构设置1。1、项目经理部组织机构设置“以人为本,开拓进取,打造精品,服务一流”是我公司对神木新村建成区景观绿化及铺装工程施工生产组织的准则,我们将该标段工程建设作为我公司的重点项目建设.根据工程施工的实际需要,结合我公司多年的施工管理经验,根据项目法施工原则...
