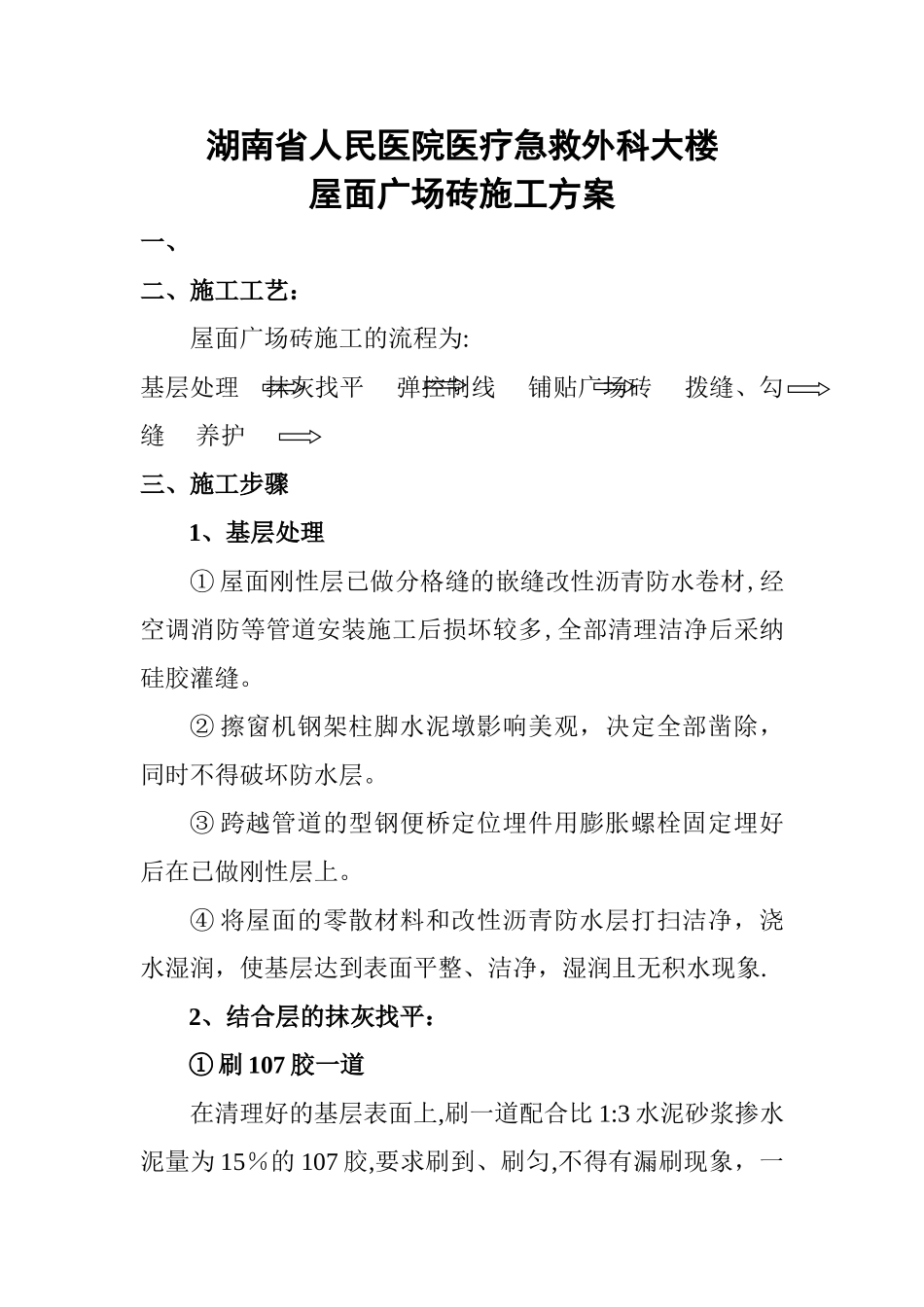

湖南省人民医院医疗急救外科大楼屋面广场砖施工方案一、二、施工工艺:屋面广场砖施工的流程为:基层处理 抹灰找平 弹控制线 铺贴广场砖 拨缝、勾缝 养护三、施工步骤1、基层处理① 屋面刚性层已做分格缝的嵌缝改性沥青防水卷材,经空调消防等管道安装施工后损坏较多,全部清理洁净后采纳硅胶灌缝
② 擦窗机钢架柱脚水泥墩影响美观,决定全部凿除,同时不得破坏防水层
③ 跨越管道的型钢便桥定位埋件用膨胀螺栓固定埋好后在已做刚性层上
④ 将屋面的零散材料和改性沥青防水层打扫洁净,浇水湿润,使基层达到表面平整、洁净,湿润且无积水现象
2、结合层的抹灰找平:① 刷 107 胶一道在清理好的基层表面上,刷一道配合比 1:3 水泥砂浆掺水泥量为 15%的 107 胶,要求刷到、刷匀,不得有漏刷现象,一次面积不宜过大,必须随刷随铺砂浆找平层
② 做灰饼按控制标高和坡度,先在屋面框边色带线上做好灰饼,灰饼使用 1:2 砂浆,间隔距离为 1
③ 冲筋根据贴好的灰饼,在屋面单元格内冲筋
冲筋间隔为1
5m,使用干硬性水泥砂浆
在有落水口的地方,应该由四周向落水口方向作放射状冲筋,而且在落水口 500mm 范围内找坡的坡度为 5%,其他坡度按设计值为 2%
冲筋的厚度≥20mm
严防倒坡现象
3、抹灰找平根据冲筋的标高用 107 胶水泥砂浆摊铺
在需要铺砌的区域,将铺好的砂浆按冲筋的标高用短杠尺刮平,用铁抹子拍实,再用长杠尺在横纵方向检查表面的平整度,并检查坡度,最后用木抹子搓平
4、弹控制线① 在找平层的砂浆强度达到 1
2Mpa 后(大约养护 24h),依据屋面广场砖排布大样图尺寸在找平层上弹线,每隔 5 块砖(500mm)的距离弹一道控制线,并将控制线引至外墙或女儿墙的底部
② 弹线由中心线向两边进行,尽量符合砖的模数(100),当尺寸不符合整砖的倍数时,可提前一整砖的尺寸,用两块等大的半砖代替,铺
